单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
施工现场危险品与易燃品存放距离不得少于(     )m
A. 30
B. 60
C. 90
D. 120
A B C D
2
下列图示中,属于悬臂梁剪力图示的是(     )
A.
B.
C.
D.

A B C D
3
砼 冬期施工选用的水泥宜用( )
A. 矿渣水泥(大体积混凝土)
B. ( 硅酸盐)普通硅酸盐水泥
C. 火山灰水泥
D. 粉煤灰水泥
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4
关于框架结构不同部位震害程度的说法,正确的有(     )
A. 柱的震害轻于梁
B. 柱顶震害轻于柱底
C. 角柱震害重于内柱
D. 短柱的震害重于一般柱
E. 填充墙处是震害发生的严重部位之一
A B C D E
5
装饰抹灰是指在建筑墙面涂抹(     )等
A. 纸筋石灰
B. 水刷石
C. 斩假石
D. 干粘石
E. 假面砖
A B C D E
6
结构杆件的基本受力形式按其变形特点可以归纳为(     )
A. 拉伸
B. 剪切
C. 位移
D. 扭转
E. 压缩
A B C D E
7
关于建筑安装工程费用项目按照费用构成要素划分,其组成部分有(     )
A. 人工费
B. 材料费
C. 施工机具使用费
D. 措施费
E. 其他项目费
A B C D E
简答题(请根据背景资料,按要求作答)
8
【背景资料】
某建筑工程项目,在基础施工时,施工人员发现了有研究价值的古墓,监理机构及时采取措施并按有关程序处理了该事件。
设备安装工程开始前,施工单位依据总进度计划的要求编制了如下图所示的设备安装双代号网络进度计划(时间单位:d),并得到了总监理工程师批准。

依据施工合同的约定,设备安装完成后应进行所有单机无负荷试车和整个设备系统的无负荷联动试车。本工程共有6台设备,主机由建设单位采购,配套辅机由施工单位采购,各台设备采购者和试车者结果见下表。
问题
1.简述项目监理机构处理古墓事件的程序,并分析由此事件导致的费用增加由谁承担?工期可否顺延?
2.设备安装工程具备试车条件时,单机无负荷试车和无负荷联动试车应分别由谁组织试车?
3.请对B、C、D、E、F、H六项工作的设备安装及试车结果没通过的责任进行界定。
4.设备安装工程的计划工期和应批准顺延工期各是多少?应补偿施工单位多少费用?
9
某新建图书馆工程,采用公开招标的方式,确定某施工单位中标。双方按《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工总承包合同。合同约定总造价14250万元。预付备料款2800万元,每月底按月支付施工进度款。竣工结算时,结算价款按调值公式法进行调整。在招标和施工过程中,发生了如下事件:
事件1:建设单位自行组织招标。招标文件规定:合格投标人为本省企业;自招标文件发出之日起15d后投标截止;招标人对投标人提出的疑问分别以书面形式回复给相应提出疑问的投标人。建设行政主管部门评审招标文件时,认为个别条款不符合相关规定,要求整改后再进行招标。
事件2:合同约定主要材料按占总造价比重55%计,预付备料款在起扣点之后的五次月度支付中扣回。
事件3:基坑施工时正值雨季,连续降雨导致停工6d,造成人员窝工损失2.2万元。一周后出现罕见特大暴雨,造成停工2d,人员窝工损失1.4万元。针对上述情况,施工单位分别向监理单位上报了这四项索赔申请。
事件4:某分项工程由于设计变更导致该分项工程量变化幅度达20%,合同专用条款未对变更价款进行约定。施工单位按变更指令施工,在施工结束后的下一个月上报支付申请的同时,还上报了该设计变更的变更价款申请,监理工程师不批准变更价款。
事件5:种植屋面隐蔽工程通过监理工程师验收后开始覆土施工,建设单位对隐蔽工程质量提出异议,要求复验,施工单位不予同意。经总监理工程师协调后三方现场复验,经检验质量满足要求。施工单位要求补偿由此增加的费用,建设单位予以拒绝。

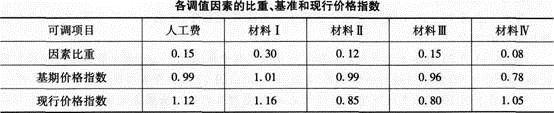

事件6:合同中约定,根据人工费和四项主要材料的价格指数对总造价按调值公式法进行调整。各调值因素的比重、基准和现行价格指数见下表。

问题
1.事件1中,指出招标文件规定的不妥之处,并分别写出理由。
2.事件2中,列式计算预付备料款的起扣点是多少万元?(精确到小数点后两位)
3.事件3中,分别判断四项索赔是否成立?并写出相应的理由。
4.事件4中,监理工程师不批准变更价款申请是否合理?并说明理由。合同中未约定变更价款的情况下,变更价款应如何处理?
5.事件5中,施工单位、建设单位做法是否正确?并分别说明理由。
6.事件6中,列式计算经调整后的实际计算价款应为多少万元?(精确到小数点后两位)
10
背景
上海某超高层建筑由于工期紧张,外幕墙施工与室内精装修施工进行搭接施工,采用四台SCD200/200G型高速施工电梯完成人员及材料的运输。电梯安装位置与各楼层过桥通道连接,并设置相应的安全防护措施。幕墙甩口,等电梯拆除后实行封闭。
装饰装修由某装饰装饰公司分包,由于该工程工期影响巨大,必须按合同工期完工,该装饰公司临时紧急调集一批装饰普工增援油漆作业。由该项目原油漆班组每人带一名普工组成一个小组,施工现场一边操作一边简单培训后开始正式单独油饰施工。
尽管作业强度大、工作时间长,但所有工人均未出现身体不适。该装饰公司将原定于身体检查的费用直接发放给施工人员后,将该批装饰普工退回原工作班组。
由于本工程拟创省级安全工地,施工现场建立了相应的制度,对作业人员实施相应的培训。对于施工现场产生的固体废弃物,也按相关要求编制了相应的处理预案。
问题
(1)施工电梯与各楼层过桥通道安全防护措施主要应如何设置?
(2)指出本案例中职业卫生与防护管理方面的不妥之处,并简述正确做法。
(3)简述油漆作业易发哪些职业病?
(4)对于施工产生的固体废弃物,施工单位应如何处理?
