2016年06月27日《建筑工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

下列节能装饰型玻璃中,(     )具有良好的隔声性能,一般可使噪声下降30~40dB

A. 着色玻璃
B. 阳光控制镀膜玻璃
C. 中空玻璃
D. 低辐射镀膜玻璃

A B C D
2

当邻近有建筑物,不允许背面地基有下沉、位移时可以采用(     )进行基坑支护

A. 型钢桩横挡板支撑
B. 短桩横隔板支撑
C. 临时挡土墙支撑
D. 挡土灌注桩支护

A B C D
3

某工程施工过程中,3工人在大钢模修整场地休息,大风吹倒大钢模砸向工人导致3人当场死亡,相关直接经济损失约560余万元,此事故属于(     )

A. 特别重大事故
B. 重大事故
C. 较大事故
D. 一般事故

A B C D
4

对于屋架结构,当荷载只作用在节点上时,所有杆件均只有(     )

A. 剪力
B. 轴向力
C. 弯矩
D. 剪力和弯矩

A B C D
5

关于暗龙骨吊顶施工流程的说法,正确的是(     )

A. 放线→安装水电管线→划龙骨分档线→安装主龙骨→安装副龙骨→安装罩面板→安装压条
B. 放线→划龙骨分档线→安装水电管线→安装副龙骨→安装主龙骨→安装罩面板一安装压条
C. 放线→安装水电管线→划龙骨分档线→安装副龙骨→安装主龙骨→安装罩面板→安装压条
D. 放线→划龙骨分档线→安装水电管线→安装主龙骨→安装副龙骨→安装罩面板→安装压条

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

下列说法正确 的有( )

A. 对高层建筑的测量应在风力不大于4级时进行,以保证施工安全和测量数据的准确。
B. 幕墙外表面的检查、清洗作业不得在风力超过5级和雨(雪)、雾天气及气温超过35℃或低于5℃下进行;地下(屋面)防水工程防水层,严禁在雨天、雪天和五级以上大风时施工
C. 遇大雨、大雾、沙尘、大雪或6级以上大风等恶劣天气时,应暂停露天高处作业。6级及以上风力时,应停止高空吊运作业

A B C D E
7

下列型号的水准仪中,属于精密水准仪的有(     )

A. S05
B. S1
C. S3
D. S5
E. S10

A B C D E
简答题(请根据背景资料,按要求作答)
8

【背景资料】

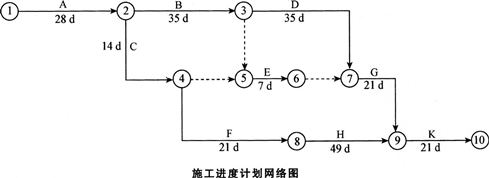

某建筑工程施工进度计划网络图如下图所示。

施工中发生了以下事件。
事件1:A工作因设计变更停工1Od。
事件2:B工作因施工质量问题返工,延长工期7d。
事件3:E工作因建设单位供料延期,推迟3d施工。
事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。
在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。
统计数据见下表:



问题
1.本工程计划总工期和实际总工期各为多少天?
2.施工总承包单位可否就事件1~3事件获得工期索赔?分别说明理由。
3.施工现场焊、割作业的防火要求有哪些?
4.计算截止到第110天的合计BCWP值。
5.计算第110天的成本偏差CV值,并做CV值结论分析。
6.计算第110天的进度偏差SV值,并做SV值结论分析

9

【背景资料】
某住宅楼工程,地下1层,地上15层,建筑面积23520m2,框架一剪力墙结构,设计使用年限50年。地下1层为人防工程,工程由3个相同的单元组成。室内装饰装修施工范围为吊顶、墙面和地面3项工作。工程开工日期为2012年9月7日,计划竣工日期为2014年3月8日。施工单位在组织室内装饰装修工程流水施工时,按单元划分流水段,每单元吊顶、墙面、地面的计划工期分别为3周、2周、1周(每周按7个日历天计算)。网络计划图如下:

该工程2013年11月15日开始进行地下室装饰装修工程施工,项目经理部接通了220V电压的电路,供地下室施工现场照明使用。同时将装修工人安排在本工程的地上一层居住。
该工程2013年8月6日工程主体验收合格,2014年1月28日机电安装工程验收合格,2014年2月1日装饰装修工程验收合格,2014年2月28日施工单位提交竣工验收报告。工程于2014年3月8日顺利通过验收。质量保修书中明确保修期执行《建筑工程质量管理条例》规定的最低保修期限。

问题
1.本工程室内装饰装修工程的计划工期为多少天?
2.指出本工程室内装饰装修工程网络计划图中的关键线路。
3.指出项目经理部做法不妥之处,并分别说明理由。
4.本工程装饰装修工程和机电安装工程保修期分别为多少,保修期开始时间分别为哪一天?

10

背景
某写字楼外立面装修采用单元式隐框玻璃幕墙。幕墙设计方案如下:预埋件安装位置图纸设计后交给土建施工单位预埋,预埋件采用进口哈芬槽埋件,在结构边梁的梁顶以及梁底预埋。幕墙单元板块在公司生产车问组装,加工完成后运至施工现场安装;幕墙全部采用吸热反射中空钢化玻璃,为保证涂膜效果,将镀膜层朝向室外;玻璃板块采用自攻螺钉与铝框固定并采用硅酮结构密封胶粘接牢固。
幕墙施工方案如下:玻璃幕墙安装与主体结构施工出现交叉作业,结构施工外架采用工字钢挑架,外挑宽度1.5m。为保证幕墙施工安全,在挑架下层工字钢上方满铺木跳板,并设置一层大眼网一层密目网。硬防护以上为结构施工区,以下为幕墙施工区。在幕墙施工区顶层设置小型屋面吊,将单元板块吊运至楼层内集中堆放,再采用定滑轮等工具将单元板块垂放至作业面进行安装,屋面吊摆放位置根据幕墙施工需要现场调整。
幕墙安装前在进行预埋件校验时发现,个别预埋件的误差太大,经设计同意改为后置埋件,后置埋件采用进口慧鱼牌化学锚栓固定。幕墙防雷用的均压环与各立柱的钢支座紧密连接后与土建的防雷体系也进行了连接,并增加了防腐垫片作防腐处理。单元板块安装完成后,幕墙与楼板接缝采用防火岩棉封堵,为满足建筑装饰需要,岩棉上方用铝塑板与铝框及混凝土结构固定作为托架,其上浇筑陶粒混凝土垫层,并粘贴石材面层。
幕墙安装完成后,施工单位进行了淋水试验,试验用水由楼层内卫生间用蛇皮管接至室外,将出水口搭放在幕墙玻璃上进行淋水,试水3min后未发现渗漏现象。
验收时,幕墙施工单位向总包单位提供了以下文件:
(1)墙工程的竣工图或施工图、结构计算书、设计变更文件及其他设计文件;
(2)幕墙工程所用各种材料、附件及紧固件、构件及组建的产品合格证书、性能检测报告、进场验收纪录和复验报告;
(3)进口预埋件、化学锚栓的产品合格证书、性能质检报告以及拉拔试验报告;
(4)打胶、养护环境的温度、湿度纪录;硅酮结构胶的相融性试验及拉断试验记录;
(5)防雷装置测试记录;
(6)隐蔽工程验收文件;
(7)幕墙构件和组建的加工制作记录;幕墙安装施工记录;
(8)淋水实验记录;
(9)其他质量保证资料。
总包单位将幕墙施工资料整理后与总包施工资料共同组卷存放。

问题
(1)上述幕墙设计中存在什么问题?
(2)幕墙施工中存在哪些问题?
(3)幕墙验收存在哪些问题?
(4)施工资料收集整理存在哪些问题?
