2016年06月28日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

原有公路路基的干湿类型,可以根据路基的分界相对含水量或(     )划分

A. 路基高度
B. 路基土的压实度
C. 分界相对含水量
D. 路基土的干密度

A B C D
2

洞内反坡排水时,必须采取(     )

A. 机械抽水
B. 井点降水
C. 深井降水
D. 顺坡排水

A B C D
3

发包人应在监理人出具交工付款证书的(     )d内,将应支付款支付给承包人。发包人不按期支付的,按合同条款的约定,将逾期付款违约金支付给承包人

A. 7
B. 14
C. 21
D. 28

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

水泥混凝土路面断板裂缝的修补方法(     )

A. 直接灌浆法
B. 压注灌浆法
C. 扩缝灌注法
D. 条带罩面法
E. 整块板更换

A B C D E
5

材料价格控制包括(     )

A. 采购价控制
B. 运费控制
C. 科学组织材料的供应
D. 实行限额领料制度
E. 建立材料使用台账

A B C D E
简答题(请根据背景资料,按要求作答)
6

背景材料:
某大桥,其主墩基础有40根桩径为1.55m的钻孔灌注桩,实际成孔深度达50m。桥位区地质为:表层为5m的砾石,以下为37m的卵漂石层,再以下为软岩层。承包商采用下列施工方法进行施工:
(1)场地平整,桩位放样,埋设护筒之后,采用冲击钻进行钻孔。
(2)然后设立钢筋骨架,在钢筋笼制作时,采用搭接焊接,焊接在钢筋笼内形成错台。当钢筋笼下放后,发现孔底沉淀量超标,但超标量较小,施工人员采用空压机风管进行扰动,使孔底残留沉渣处于悬浮状态。
(3)之后,安装导管,导管底口距孔底的距离为35cm,且导管口处于沉淀的淤泥渣中。
(4)进行混凝土灌注,混凝土坍落度16cm,混凝土灌注在整个过程中均连续均匀进行。
(5)施工单位考虑到灌注时间较长,没有咨询监理工程师,便在混凝土中加入缓凝剂。
(6)首批混凝土灌注后埋置导管的深度为1.2m,在随后的灌注过程中,导管的埋置深度为3m。
(7)当灌注混凝土进行到10m时,出现塌孔,此时,施工人员立即用吸泥机进行清理。
(8)当灌注混凝土进行到23m时,发现导管埋管,但堵塞长度较短,施工人员采取用型钢插入导管的方法疏通导管。
(9)当灌注到27m时,导管挂在钢筋骨架上,施工人员采取了强制提升的方法。
(10)进行到32m时,又一次堵塞导管,施工人员在导管始终处于混凝土中的状态下,拔抽抖动导管,之后继续灌注混凝土,直到顺利完成。养护一段时间后发现有断桩事故。:

问题:
(1)此钻孔灌注桩的施工的主要工序存在哪些问题?
(2)塞管处理的方法有哪些?
(3)钻孔灌注桩的施工的主要工序是什么?
(4)钻孔的方法有哪些?

7

背景资料
A路桥公司承担一座8×30m的C40预应力混凝土筒支T形梁桥的施工。桥位地质为较密实的土层且无地下水,基础采用人工挖孔灌注桩。由于工期较紧,A公司经业主和监理同意,将挖孔桩施工分包给某基础工程施工公司(B公司),双方签订了分包合同,合同中规定了双方在安全生产管理方面的权利和义务。B公司在桩基开挖工程中发现现场地质条件与设计图纸不符,B公司直接向监理单位提交了变更申请,要求加深桩基。
A公司利用桥台附近的一块空地布设混凝土搅拌站、钢筋加工房以及T梁预制场,采用后张法进行T梁预制。在预制施工中,A公司制订了严格的施工技术方案,现对部分施工要点摘录如下:
(1)台座上铺钢板底模,预制台座均按规定设置反拱。
(2)T梁的振捣以紧固安装在侧模上的附着式振动器为主,插入式振动器为辅。
(3)混凝土浇筑时,先浇肋板再浇翼缘。
(4)张拉时,按设计提供的应力控制千斤顶张拉油压,按理论伸长量进行校核,张拉到设计应力相应油表刻度时立即锚固。
(5)张拉过程中的断丝:滑丝数量不得超过设计规定,否则要更换钢筋或采取补救措施。
(6)压浆使用压浆泵从梁最高点开始。
为确保工程顺利进行,A公司在T梁预制场施工中投入了测量工、试验工、混凝土工、模板工、电工、起吊工、张拉工等技术工种。

问题:
1.分包工程在开工前A公司应该怎样履行哪些开工申请手续?
2.逐条判断T梁预剞施工组织要求的正确性,并改正错误之处。
3.B公司处理桩基变更的方式是否正确?如不正确,改正错误之处。
4.补充T梁预制施工中还需要的技术工种

8

背景资料
甲公司承接了某一级公路K10+100~K18+230段的路基路面施工任务,施工单位将该工程划分为10道工序,并确定每道工序的逻辑关系及时间。见下表。

工序

A

B

C

D

E

F

G

H

I

J

紧前

-

A

A

A

B

BCD

D

EF

FG

HI

时间

30

40

20

25

60

30

10

30

20

30


根据与业主所签的施工合同,甲公司将K14+280~K15+400段的路基及防护工程分包给乙公司,乙公司再将部分劳务工作交由丙公司承担,并签订了合同。
该项目在实施中发生了如下事件:
事件1:K11+430~k11+685段位软土地基,原设计方案为换填处理,由于当地材料缺乏,经监理,业主同意,决定变更为采用砂井处理。
事件2:为便于统一进行安全管理,乙公司现场安全管理人员由甲公司安全管理人员兼任。
事件3:因为业主原因,导致F工作停工35天,甲公司为此向业主提出工期索赔。
事件4:完工后,丙公司以分包人名义向甲公司和业主申请业绩证明。

问题:
1、根据背景中各工序的逻辑关系,绘制无时标网络图。
2、该网络的计划工期为多少天?计算D工作的最迟结束事件,并指出网络计划的关键线路。
3、按照《公路工程设计变更管理办法》,事件1中的变更属于哪一类变更?其变更应由哪一级交通主管部门负责审批?砂井成孔有哪几种方法?
4、事件2中甲,乙公司的做法是否正确?简述理由。
5、事件3中,F工作的总时差为多少天?甲公司可以向业主提出多少天的索赔工期?

9

背景材料:
某大桥为(50+4×80+50)m连续梁桥,主梁为双箱单室箱形结构,混凝土强度为C50,采用悬臂拼装施工工艺。梁段采用长线法预制,缆索吊装就位。

问题:
(1)悬臂拼装法与悬浇施工比较,还具备哪些优点?
(2)简要叙述长线法施工工序。
(3)1号块是紧邻0号块两侧的第一箱梁节段,也是悬拼T构的基准梁段,是全跨安装质量的关键,一般采用湿接缝连接。湿接缝拼装梁段施工程序为:吊机就位→提升、起吊1号梁段→安设薄钢板管→(     )→丈量湿接缝的宽度→调整薄钢板管→(     )→检查中线→固定1号梁段→安装湿接缝的模板→(     )→湿接缝养护、拆模→(     )→下一梁段拼装。(请在以上括号内填人正确的工序)

10

背景材料:
某城市郊区新建一级公路长3km,路面设计宽度15m,含中型桥梁一座。路面面层结构为沥青混凝土。粗粒式下面层厚8cm,中粒式中面层厚6cm,细粒式上面层4cm。
经批准的路面施工方案为:沥青混凝土由工厂集中厂拌(不考虑沥青拌和厂设备安装拆除费、场地平整、碾压及地面垫层等费用),8t自卸汽车运输,平均运距3.98km,摊铺机分两幅摊铺。预算定额分项(直接工程费)见下表。



合同中路基回填土方量为11000m3,综合单价为20元/m3,且规定实际工程量增加或减少超过(或等于)10%时可调整单价,单价调整为18元/m3或22元/m3

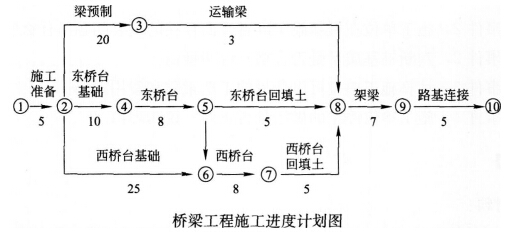

在工程开工前,施工单位向监理单位提交了桥梁施工进度计划,如下图所示(单位:天)监理工程师批准了该计划。

施工过程中发生了如下事件:
事件1:经监理工程师计量,施工单位实际完成的路基回填土方量为10000m3
事件2:工地附近无电源。为此施工单位准备了一台发电机组。西桥台基础第一桩从7月6日7:00开始灌注混凝土,12:00因发电机组故障,灌注作业被迫停工,施工单位立即组织人员抢修,于3小时后修复,导管拔出就位到原灌注顶部后继续灌注。
事件3:东桥台施工过程中,基础出现裂缝,裂缝产生的原因是设计方案不完善,监理工程师立即下达了该工作暂停令。经监理工程师审核,裂缝处理费用增加25万元,工期增加10天,停工期间窝工费用补偿1万元。
事件4:基础施工完成后,业主要求增加一小型圆管涵。施工单位接到监理指令后立即安排施工。由于原合同无可参考价格,施工单位按照定额计价并及时向监理工程师提交了圆管涵的报价单。监理工程师审核后认为报价太高,多次与施工单位协商未达成一致,最后总监理工程师做出价格确定。施工单位不接受监理审批的价格,立即停止圆管涵施工,并书面通知监理工程师,明确提出只有在圆管涵价格可接受后才能继续施工。


问题:

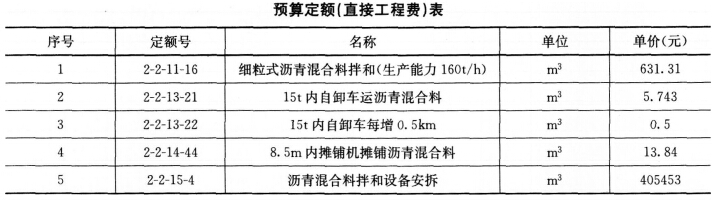

(1)按下表计算细粒式沥青混凝土的直接工程费。(下表序号与题干中序号一致,计算结果保留小数点后一位)

(2)针对事件1,根据合同规定是否可以调整单价?说明理由。路基回填土石方的结算工程款为多少万元?
(3)按照施工单位提交的桥梁施工进度计划,计算桥梁的计划工期,并写出关键线路。
(4)针对事件2,施工单位在桩基施工准备方面存在的主要问题是什么?
(5)针对事件2,判断桩基质量是否合格?说明理由。
(6)针对事件3,计算施工单位可以获得的工期索赔和费用索赔。
(7)针对事件4,施工单位停工的做法是否正确?说明理由。
