2016年06月29日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

明洞主要分为(     )和棚式

A. 拱式
B. 端墙式
C. 环框式
D. 遮光式

A B C D
2

一段较长的土质路堑纵向开挖,采用沿路堑全宽,以深度不大的纵向分层进行挖掘作业,这种作业方法称作(     )

A. 分层纵挖法
B. 通道纵挖法
C. 分段纵挖法
D. 混合式纵挖法

A B C D
3

交通标线的主要作用是(     )交通

A. 诱导和指示
B. 警告和指引交通
C. 提示和诱导、指示
D. 诱导和警告

A B C D
4

投标人被招标项目所在地省级交通主管部门评为AA信用等级隋况下,一般(     )

A. 一次只投一个标段
B. 一次只投二个标段
C. 一次只投三个标段
D. 可以一次投多个标段

A B C D
5

招标的工程量清单是一份以一定计量单位说明工程实物(     )的文件

A. 数量
B. 质量
C. 总量
D. 价格

A B C D
简答题(请根据背景资料,按要求作答)
6

背景材料:
某一级公路工程C合同段地处山岭区,填方路基填料主要为挖方调运作为填方,填方高度一般为0.5~12m,部分路堤边坡高度达到23.50m,施工单位施工组织设计中路基填筑的施工方案如下:
(1)土质分析:填料土质主要为砂性土,各项指标符合要求,作为筑路材料较好。
(2)路基填筑:先进行基底处理,然后水平分层填筑,分层压实,填料的松铺厚度根据压路机型号确定。同一水平层路基的全宽应采用同一种填料,不得混合填筑。每种填料的填筑层压实后的连续厚度不宜小于500mm。填筑路床顶最后一层时,压实后的厚度应不小于100mm。
(3)压实施工:由于土质为砂性土,采用光轮压路机进行压实,碾压前对填土层的松铺厚度、平整度和含水量进行了检查,在最佳含水量±2%范围内压实。碾压机械的行驶速度最大不超过4km/h;碾压时直线段由两边向中间,横向接头的轮迹有0.4~0.5m重叠部分。压实度大于等于94%。

问题:
(1)该合同段是否有高路堤?为什么?
(2)指出施工方案的错误,并说明理由。
(3)为了检测该合同段的压实度,路基土的现场密度测定方法有哪些?

7

背景材料:

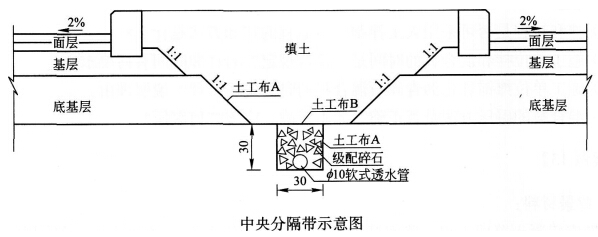

某施工单位承接了一级公路C合同段中央分隔带施工。中央分隔带排水系统主要由纵向渗沟和横向排水管构成,其作用是通过渗沟和横向排水管将中央分隔带内的水排出路基以外。其中央分隔带排水工程量为:中央分隔带排水盲沟10453.8m,集水槽208个,φ100mm HDPE横向排水管3016m。中央分隔带示意图见下图。



路基施工完毕后,进行横向塑料排水管的施工。其施工工艺流程为:路基交验→施工放样→工序M→基底处理→拌制C20混凝土→回填C20(混凝土基础浇筑)→夯实→安置横向排水管→再次回填C20混凝土→夯实→养护。
路面基层施工完毕后,进行纵向盲沟的施工。其施工工艺流程为:基层施工完毕并检测合格→施工放样→开挖沟槽→基底处理→防水层施工→安置φ100mm打孔波纹管→回填碎石→铺设土工布B→回填土。根据设计要求,防水层采用2cm厚M10砂浆抹面+土工布A,施工中随时检测标高。管材安装由下游往上游进行。纵向排水管(φ100mm打孔波纹管)安装完毕后,随即回填碎石,直至达到设计要求。检测合格后再铺土工布B并回填土。土工布的接长和拼幅采用平搭接的连接方式,搭接长度不得小于30cm。
路缘石全部采用集中预制,运至现场安装的方法施工。路缘石开始安装前应放样确定边线,路缘石安装时按水泥稳定基层顶面高进行控制,安装时采用挂线法施工,底座先采用M10砂浆进行调平,然后将路缘石放至砂浆上面,采用胶锤将路缘石上部调平,路缘石缝宽1cm,缝隙采用M10砂浆灌缝。


问题:
(1)图中土工布A与土工布B是否是同一种材料?写出土工布A与土工布8的作用。
(2)土工布的接长和拼幅还可采用什么方法?
(3)指出路缘石施工中的错误并改正。
(4)写出工序M的内容。

8

背景材料:

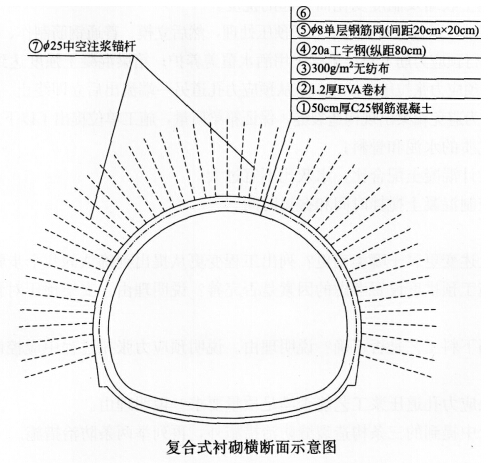

某隧道为上、下行双线四车道隧道,其中左线长858m,右线长862m,隧道最大埋深98m,净空宽度9.64m,净空高度6.88m,设计车速为]00km/h。其中YK9+928~YK10+004段为V级围岩,采用环形开挖留核心土法施工,开挖进尺为3m。该段隧道复合式衬砌横断面示意图如下图所示,采用喷锚网联合支护形式,结合超前小导管作为超前支护措施,二次衬砌采用灌注混凝土,初期支护与二次衬砌之间铺设防水层。在一个模筑段长度内灌注边墙混凝土时,施工单位为施工方便,先灌注完左侧边墙混凝土,再灌注右侧边墙混凝土。





问题:
(1)指出环形开挖留核心土施工中的错误之处,并改正。
(2)根据上图,写出结构层⑥的名称,并写出初期支护、防水层、二次衬砌分别由哪几部分组成?(写出相应编号)
(3)为充分发挥喷锚网联合支护效应,背景材料中系统锚杆应与哪些支护彼此牢固连接?(只需写出相应的编号)
(4)背景材料中边墙灌注施工错误,写出正确的做法。

9

背景材料:
某公路施工企业在进行安全宣传时,强调了对于事故处理的“四不放过”原则,即:
(1)事故原因不查清不放过;
(2)事故责任者没有受到教育不放过;
(3)群众没有受到教育不放过;
(4)领导没有受到教育不放过。
同时,对单位的主要责任人制定了以下职责:
(1)建立健全本单位安全生产责任制;
(2)及时、如实地报告安全生产事故。

问题:
(1)该施工企业对“四不放过”的原则表述是否正确?并说明理由。
(2)除背景中提及的职责,单位的主要领导的职责还有哪些?

10

背景材料:
某桥梁3号墩为桩承式结构,承台体积约为200m3,承台基坑开挖深度为4m,原地面往下地层依次为:0~50cm腐殖土,50~280cm粘土,其下为淤泥质土,地下水位处于原地面以下100cm。
根据该桥墩的水文地质,施工单位在基坑开挖过程中采取了挡板支撑的加固措施,防止边坡不稳造成塌方;在挖除承台底层松软土、换填10~30cm厚砂砾土垫层、使其符合基底的设计标高并整平后,即立模灌筑承台混凝土。为控制混凝土的水化热,采取了以下措施:
(1)选用水化热低的水泥;
(2)选用中、粗砂,石子选用0.5~3.2cm的碎石和卵石;
(3)选用复合型外加剂和粉煤灰以减少绝对用水量和水泥用量,延缓凝结时间。

问题:
(1)施工单位采用挡板支撑防止措施是否合理?请举出适用于该桥墩基坑开孔的措施。
(2)指出施工方为保证承台立模及混凝土浇筑所采取的措施的不完善之处。
(3)施工单位为控制大体积混凝土承台混凝土水化热的措施是否合理?除此以外,还可以采取哪些措施?
