2016年06月30日《建筑工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

当木材的含水率在纤维饱和点以下时,继续使用木材将(     )

A. 体积收缩,强度降低
B. 体积收缩,强度提高
C. 体积膨胀,强度降低
D. 体积膨胀,强度提高

A B C D
2


关于暗龙骨吊顶纸面石膏板安装工艺的说法,正确的是(     )

A. 饰面板应在固定状态下固定
B. 固定次龙骨的间距,一般不应大于800mm
C. 自攻螺丝间距以150~170mm为宜
D. 纸面石膏板与龙骨固定,应从板四边向中间进行固定

A B C D
3

《建设工程施工合同(示范文本)》GF—2013—0201合同文件组成部分不包含的内容是(     )

A. 专用条款
B. 招标文件
C. 投标文件
D. 工程量清单

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

防火涂料按使用厚度可分为(     )

A. CB
B. B
C. H
D. N
E. W

A B C D E
5

下列说法正确的有( )

A. 防火门、窗应划分为甲、乙、丙三级,其中甲级耐火极限为1.2小时;乙级耐火极限为0.9小时、丙级耐火极限为0.6小时
B. 室外疏散楼梯和每层出口处平台,均应采取非燃烧材料制作。平台的耐火极限不应低于1h,楼梯段的耐火极限应不低于0.25h
C. 窗台低于0.80m时,应采取防护措施;勒脚部位外抹水泥砂浆或外贴石材等防水耐久的材料,高度不小于700mm
D. 水平防潮层的位置:做在墙体内、高于室外地坪、位于室内地层密实材料垫层中部、室内地坪(±0.000)以下60mm处

A B C D E
6

关于屋面工程细部构造质量验收的说法,正确的有(     )

A. 铺贴檐口800mm范围内的卷材应采取满粘法
B. 防水层贴入水落口杯内不应小于50mm
C. 变形缝的泛水高度不应小于300mm
D. 管道根部四周应增设附加层,宽度和高度均不应小于300mm
E. 沟内附加层在天沟、檐沟与屋面交接处宜空铺,空铺的宽度不应小于250mm

A B C D E
7

进口建筑装饰装修材料进场时应对品种、规格、外观和尺寸进行验收,材料包装应完好,而且还应该具有(     )等

A. 产品合格证书
B. 中英文说明书
C. 相关性能的检测报告
D. 规定的商品检验报告
E. 与进场材料相符的质量证明文件原件

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景
某学校食堂装修改造项目采用工程量清单计价方式进行招投标,该项目装修合同工期为4个月,合同总价为500万元,合同约定实际完成工程量超过估计工程量10%以上时调整单价,调整后综合单价为原综合单价的90%。合同约定厨房铺地砖工程量为5000m2,单价为89元/m2,墙面瓷砖工程量为8000㎡,单价为98元/㎡。施工中发生以下事件:
事件一:装修进行1个月后,发包方以设计变更的形式通知承包方将公共走廊作为增加项目进行装修改造。走廊地面装修标准与客房标准相同,工程量为1200立方米,走廊墙面装修为高级乳胶漆,工程量为2800r㎡,因工程量清单中无此项目,发包人与承包人根据合同约定协商后确定的乳胶漆的综合单价为20元/㎡。
事件二:由于走廊设计变更等待新图纸造成承包商方停工5d,造成窝工60工日(每工日工资30元)。
事件三:施工图纸中卫生间有不锈钢纸巾架,但发包人编制的工程量清单无此项目,故承包人投标时未进行报价。施工过程中,承包人自行采购了纸巾架并进行安装。工程结算时,承包人要求按纸巾架的实际采购价结算。

问题
(1)施工合同中单价因工程量变更的调整应如何进行?
(2)本工程厨房和走廊的地面、墙面结算工程款是多少?
(3)由于走廊设计变更给承包人造成的损失,承包人是否应得到补偿?并说明理由。
(4)承包人关于纸巾架的结算要求是否合理?并说明理由。

9

【背景资料】
某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,预应力管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。
施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。

合同履行过程中,发生了如下事件:
事件1:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
事件2:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。
根据合同约定,赶工费标准为18万元/月。

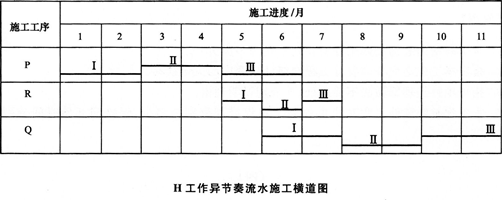

事件3:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示(时间单位:月)。

问题
1.施工总承包单位计划工期能否满足合同工期要求,为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?
2.事件1中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。
3.事件2中,施工总承包单位可索赔的赶工费为多少万元,说明理由。
4.事件3中,流水施工调整后,H工作相邻工序的流水步距为多少个月,工期可缩短多少
个月?按照H工作异节奏流水施工横道图格式绘制调整后H工作的施工横道图。

10

【背景资料】
施工总承包单位与建设单位于2010年2月20日签订了某20层综合办公楼工程施工合同。合同中约定:(1)人工费综合单价为45元/工日;(2)1周内非承包方原因停水、停电造成的停工累计达8h可顺延工期1d;(3)施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件。
事件1:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人工窝工20工日,1台挖掘机陷入淤泥中。
事件2:3月21日施工总承包单位租赁1台塔式起重机(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开挖工作。
事件3:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。期间共造成人工窝工300工日。
事件4:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。
事件5:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗岩石材饰面板,用量350m2。会议室墙面采用人造木板装饰,其中细木工板用量600m2,用量最大的1种人造饰面木板为300m2
针对事件1~3事件,施工总承包单位及时向建设单位提出了工期和费用索赔。

问题
1.事件1~3事件中,施工总承包单位提出的工期和费用索赔是否成立?分别说明理由。
2.事件1~3事件中,施工总承包单位可获得的工期和费用索赔各是多少?
3.事件4中,施工总承包单位可否获得工期顺延?说明理由。
4.事件5中,专业分包单位对会议室墙面、地面装饰材料是否需进行抽样复验?分别说明理由。
