2016年07月01日《水利水电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

产生管涌和流土的条件主要取决于渗透坡降和(     )

A. 土的颗粒组成
B. 反滤层的设置
C. 上下游水位差
D. 减压井的设置

A B C D
2

同一液体在同一管道中流动,当流速较大,各流层的液体质点形成涡体,在流动过程中互相混搀,该流动形态为(     )

A. 均匀流
B. 渐变流
C. 紊流
D. 层流

A B C D
3

在明渠水流中,当水深小于临界水深,佛汝德数大于1的水流,称为(     )

A. 层流
B. 紊流
C. 缓流
D. 急流

A B C D
4

根据《水利水电工程标准施工资格预审文件》,资格预审申请文件的编制不包括(     )

A. 资格预审申请文件的组成
B. 资格预审申请文件的编制要求
C. 资格审查办法
D. 资格预审申请文件的装订

A B C D
5

根据《水利水电工程预应力锚索施工规范》DL/T5083—2010,水利水电工程预应力锚索施工,钢绞线必须采用(     )下料

A. 电弧
B. 乙炔焰
C. 切割机
D. 以上三种方式均可用

A B C D
6

根据《水利水电工程预应力锚索施工规范》DL/T5083—2010,水利水电工程预应力锚索施工,钢绞线必须采用(     )下料

A. 电弧
B. 乙炔焰
C. 切割机
D. 以上三种方式均可用

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
7

对水工建筑物强度问题研究的内容包括(     )

A. 内力
B. 应力
C. 变形
D. 位移
E. 稳定

A B C D E
8

下列关于疏浚工程计量与支付的说法正确的是(     )

A. 疏浚工程施工过程中疏浚设计断面以外增加的超挖量应另行支付
B. 疏浚工程排泥管安拆移动费用不另行支付
C. 疏浚工程的排泥区围堰费用另行计量支付
D. 吹填工程施工过程中吹填土体的沉陷量所需费用不另行支付
E. 吹填工程隔埂、退水口及排水渠等费用另行计量支付

A B C D E
9

水利工程建设项目施工准备工作阶段监理工作的基本内容有(     )

A. 检查砂石料系统、混凝土拌合系统
B. 审查工程开工的各项条件,审批开工申请
C. 协助发包人编制合同项目的付款计划
D. 检查按照施工规范要求需进行的各种施工参数的试验情况
E. 审批承包人编制的施工组织设计

A B C D E
简答题(请根据背景资料,按要求作答)
10

背景资料

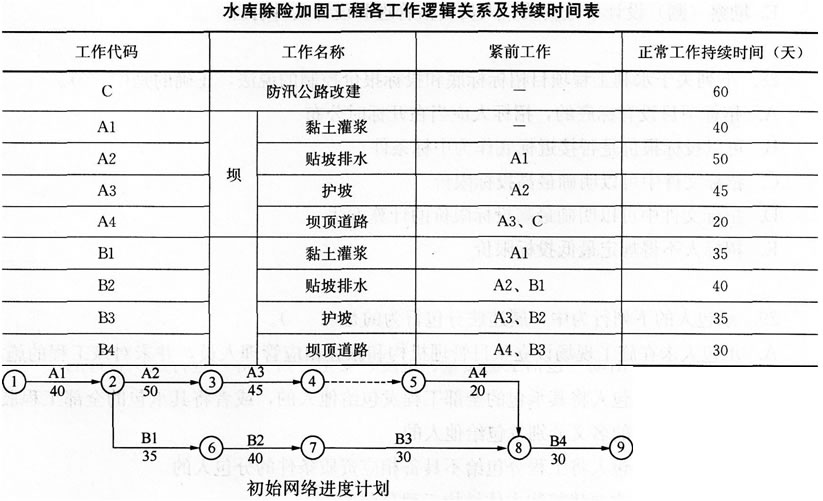

某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。发包人与承包人签订了施工合同。合同约定的节点工期要求:合同工期200天,2012年10月1日开工。项目部技术人员根据资源配置的基本条件,编写了该工程各工作的逻辑关系及持续时间表(见下表所示),并据此绘制初始网络进度计划(如下图所示),经监理单位审核后修正并补充完整。

工程如期开工,施工中发生如下事件:
事件1:依据已批准的进度计划,结合现场实际,项目部制定了主坝项目的横道图进度计划如下:
事件2:由于移民搬迁问题,C工作时断时续,2013年1月15日全部完成,由此增加费用3万元。
事件3:因修理损坏的灌浆设备,导致A1工作延误了3天,造成机械闲置、人员窝工费用为1.5万元/天事件4:A4工作从2013年2月16日开始,因部分坝顶道路压实度没达到质量要求,需返工处理,A4工作的实际持续时间为32天,工程费用增加2万元。

问题
1.根据表1,在图1的基础上,绘制完整正确的网络进度计划。
2.指出主坝项目在网络进度计划中的总工期,最迟完成日期。
3.根据事件1,指出横道图进度计划与监理单位批准的网络图进度计划的不同之处;判断主坝项目的横道图进度计划能否满足网络图计划要求,并说明理由。若能满足要求,则按横道图进度计划施工,若不能满足要求,则按网络图进度计划施工。
4.指出事件2、事件3、事件4的责任方,并分别分析对工期的影响。
5.综合上述事件,计算实际总工期;承包人有权提出增加多少费用和延长多少工期的要求?简要说明理由。

11

背景资料
某高土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理。
施工总承包完成桩基工程后,自行决定将基坑的支护和土方开挖工程分包给了一家专业分包单位施工,专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位,专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,施工组织方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工。
专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求立即撤离现场施工人员,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成4名施工人员被掩埋,其中3人死亡,1人重伤。
事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古河道,基坑支护设计中未能考虑这一因素。事故中直接经济损失300万元,于是专业分包单位要求设计单位赔偿事故损失300万元。

问题:
(1)请指出上述整个事件中有哪些做法不妥,并写出正确的做法。
(2)根据《水利工程建设安全生产管理规定》,施工单位应对哪些达到一定规模的危险性较大的工程编制专项施工方案?
(3)根据《水利工程建设重大质量与安全事故应急预案》,本事故应定为哪种等级的事故?并说明理由。
(4)这起事故的主要责任人是谁?请说明理由
