2016年07月02日《水利水电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

根据《水利水电工程标准施工招标文件》,若监理人对以往的检验结果有疑问时,可以指示承包人重新检验。若重新检验结果证明这些材料和工程设备符合合同要求,则重新检验的费用和工期延误责任应由(     )承担

A. 承包人
B. 监理人
C. 发包人
D. 材料和设备的供应商

A B C D
2

帷幕灌浆采用自上而下分段灌浆法时,灌浆孔封孔应采用(     )

A. 分段灌浆封孔法
B. 置换和压力灌浆封孔法
C. 压力灌浆封孔法
D. 分段压力灌浆封孔法

A B C D
3

水利工程建设项目按其对社会和国民经济发展的影响分为(     )

A. 大型和小型
B. 大型、中型和小型
C. 大型和中小型
D. 中央项目和地方项目

A B C D
4

根据《水利水电工程标准施工招标文件》,综合评估法中施工组织设计一般占(     )

A. 70%~80%
B. 30%~40%
C. 40%~60%
D. 20%~30%

A B C D
5

下列不属于项目法人分包管理职责的是(     )

A. 审核分包内容
B. 审核分包单位资质
C. 指定分包商
D. 监督检查分包合同实施;防止再次分包

A B C D
6

根据《水利水电工程标准施工招标文件》,由于不可抗力的自然或社会因素引起的暂停施工应属于(     )的责任

A. 发包人
B. 承包人
C. 设计单位
D. 监理人

A B C D
7

根据《水工建筑物水泥灌浆施工技术规范》DL/T5148—2001,隧洞混凝土衬砌段的灌浆,应按(     )的顺序进行

A. 先回填灌浆后固结灌浆
B. 先固结灌浆后回填灌浆
C. 同时进行
D. 无所谓

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
8

发生质量事故,必须坚持的“三不放过原则”是(     )

A. 事故原因不查清楚不放过
B. 主要事故责任者和职工未受教育不放过
C. 主要事故责任者未受处理不放过
D. 补救和防范措施不落实不放过
E. 质量责任单位未受处理不放过

A B C D E
9

根据《国家电网公司水电建设项目法人单位安全生产管理规定》,项目法人安全生产管理的主要职责有(     )

A. 工程项目法人单位是工程建设安全管理第一责任者,对项目建设全过程的安全生产负总责
B. 工程项目法人单位要根据施工安全的需要,建立、健全项目的安全管理制度
C. 项目法人单位根据施工安全的需要设立独立的安全监督机构
D. 项目法人单位或其所属人员不得向承包商指定分包单位
E. 安监机构是项目法人单位的安全管理职能机构,同时也是安全生产委员会的办事机构

A B C D E
简答题(请根据背景资料,按要求作答)
10

背景资料
某新建中型泵站开工前,项目部根据施工合同,编制了泵站建筑安装工程内容及工程量表,绘制了网络进度计划(如图1所示),并提交监理单位批准。

工程如期开工,施工中发生如下事件:
事件1:在第4个月末检查进度时,A工作和B工作已完成,C工作完成43.5万元的工作量,E工作还未开始,F工作完成36万元的工作量,项目部进行进度偏差分析,为保证合同工期目标实现,按照费用增加最少原则,调整了计划,新计划上报批准并按此组织实施。

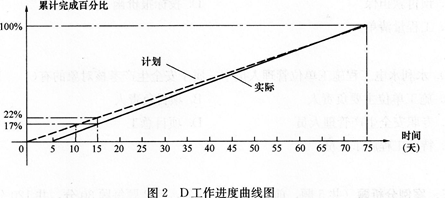

事件2:D工作是该工程的重点,对该工作进度情况进行了定期跟踪检查,并对有关数据进行了统计,D工作进度曲线如图2所示。

事件3:因征地补偿款未及时兑现,当地群众聚众到工地阻挠施工,挖断施工进场道路,机电设备无法如期运到施工现场,导致施工暂停。经当地政府协调,事情得到妥善解决,承包人在暂停施工1个月后按照监理人的指示复工。

问题
1.根据事件1,分析C、E和F工作在第4个月末进度情况[分别按“××工作实际完成了×个月的工程量,比最早完成提前(或拖延)×个月”表述],假定各项工作均匀进行,判断对总工期有何影响。
2.除C工作外,根据泵站建筑安装工程内容及工程量表,按费用增加最少原则,绘制第4个月以后的网络进度计划,计算缩短工期增加的总费用。
3.根据D工作进度计划曲线图,指出第15天末D工作超额(或拖欠)累计工程量的百分比,超额(或拖欠)工程量金额,提前(或拖延)时间,D工作的实际持续时间。
4.针对事件3中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),说明承包人在暂停施工指示方面应履行哪些程序
