您现在的位置:首页 > 一级建造师 > 考试题库

一级建造师考试题库

2013年一级建造师《市政公用工程管理与实务》真题

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
常绿乔木的种植穴规格应根据(     )决定
A. 树高和土球直径
B. 胸径
C. 冠径
D. 种植方式和植高
A B C D
2
组织单位工程竣工验收的是(     )
A. 施工单位
B. 监理单位
C. 建设单位
D. 质量监督机构
A B C D
3
垃圾填埋场泥质防水层施工技术的核心是参加(     )
A. 石灰
B. 膨润土
C. 淤泥质土
D. 粉煤灰
A B C D
4
补偿器芯管的外露长度或其端部与套管内挡圈的距离应大于设计要求的变形量,属于(     )补偿器的安装要求之一
A. 波型
B. 球型
C. Z形
D. 填料式
A B C D
5
由于不可抗力事件导致的费用中,属于承包人承担的是(     )
A. 工程本身的损害
B. 施工现场用于施工的材料损失
C. 承包人施工机械设备的损坏
D. 工程所需清理、修复费用
A B C D
6
下列控制水工构筑物池壁裂缝的措施中,属于施工措施的是(     )
A. 控制混凝土入模温度
B. 提高混凝土抗渗等级
C. 设置变形缝
D. 合理增配构造筋
A B C D
7
采用排水下沉施工的沉并封底措施中,错误的是(     )
A. 封底前设置泄水井
B. 封底前停止降水
C. 封底前,井内应无渗漏水
D.  封底前用大石块将刃脚垫实
A B C D
8
园林雨水排放最经济的排水方式是(     )
A. 沟渠为主,地面和管道为辅
B. 地面为主,沟渠和管道为辅
C. 管道为主,地面和沟渠为辅
D. 路面为主,沟渠和管道为辅
A B C D
9
不属于排水管道圆形检查井的砌筑做法是(     )
A. 砌块应垂直砌筑
B. 砌筑砌块时应同时安装踏步
C. 检查井内的流槽宜与并壁同事进行砌筑
D. 采用退茬法砌筑时每块砌块退半块留茬
A B C D
10
下列构筑物中,属于污水处理构筑物的是(     )
A. 混凝沉淀池
B. 清水池
C. 吸滤池
D. 曝气池
A B C D
11
不属于施工组织设计内容的是(     )
A. 施工成本计划
B. 施工部署
C. 质量保证措施
D. 施工方案
A B C D
12
下列喷锚暗挖开挖方式中,防水效果较差的是(     )
A. 全断面法
B. 环形开挖预留核心土法
C. 交叉中隔壁(CRD )法
D. 双侧壁导坑法
A B C D
13
用于基坑边坡支护的喷射混凝土的主要外加剂是(     )
A. 膨胀剂
B. 引气剂
C. 防水剂
D. 速凝剂
A B C D
14
对供热水利系统管网的阻力和压差等加以调节和控制,以满足管网系统按规定要求正常和高效点运行的阀门是(     )
A. 安全阀
B. 减压阀
C. 平衡阀
D. 疏水阀
A B C D
15
下列膨胀土路基的处理方法中,错误的是(     )
A. 采用灰土桩对路基进行加固
B. 用堆载预压对路基进行加固
C. 在路基中设透水层
D. 采用不透水的面层结构
A B C D
16
场地地面空旷、地址条件较好、周围无需要保护的建(构)筑物时,应优先采用基坑施工方法(     )
A. 放坡开挖
B. 钢板桩支护
C. 钻孔灌注桩支护
D. 地下连续墙支护
A B C D
17
城市轨道交通地面正线宜采用(     )
A. 长枕式整体道床
B. 短枕式整体道床
C. 木枕碎石道床
D. 混凝土枕碎石道床
A B C D
18
预应力混凝土连续梁台龙宜在一天中气温(     )时进行
A. 最高
B. 较高
C. 最低
D. 较低
A B C D
19
关于降噪排水路面说法,正确的是(     )
A. 磨耗层采用SMA 混合料
B. 上面层采用OGFC 沥青混合料
C. 中面层采用间断级配沥青混合料
D. 底面层采用间断级配混合料
A B C D
20
《 城镇道路工程施工与质量验收规范》 中规定,热拌沥青混合料路面应铺层自然降温至表面温度低于(     )后,方可开放交通
A. 70 ℃
B. 60 ℃
C. 50 ℃
D. 65 ℃
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21
下列城市道路路面病害中,属于水泥混凝土路面病害的有(     )
A. 唧泥
B. 拥包
C. 错台
D. 板底脱空
E. 车辙变形
A B C D E
22
垃圾填埋场聚乙烯(HDPE)膜防渗系统施工的控制要点有(     )。
A. 施工人员资格
B. 施工机具有效性
C. HDPE膜的质量
D. 施工队伍的资质
E. 压实土壤保护层施工质量
A B C D E
23
土工合成材料膨润土垫施工流程主要包括(     )
A. 土工膜铺设
B. GCL垫的摊铺
C. 搭接宽度调整与控制
D. GCL垫熔接
E. 搭接处层间撒膨润土
A B C D E
24
关于燃气管道穿越高速公路和城镇主干道时设置套管的说法,正确的是(     )
A. 宜采用钢筋混凝土管
B. 套管内径比燃气管外径大100mm以上
C. 管道宜垂直与公路布置
D. 套管两端应密封
E. 套管埋设深度不应小于2m
A B C D E
25
确定盾构始发长度的因素有(     )
A. 衬砌与周围地层的摩擦阻力
B. 盾构长度
C. 始发加固的长度
D. 后续台车长度
E.  临时支撑和反力架长度
A B C D E
26
钢筋混凝土结合梁混凝土桥面浇筑所采用的混凝土宜有(     )
A. 缓凝
B. 早强
C. 补偿收缩性
D. 速凝
E. 自密性
A B C D E
27
适用于在砂石层的不开槽施工方法有(     )
A. 密闭式顶管
B. 盾构
C. 潜埋暗挖
D. 定向钻
E. 夯管
A B C D E
28
构筑物满水实验前必须具备的条件有(     )
A. 池内清理洁净
B. 防水层施工完成
C. 预留洞口已临时封堵
D. 防腐层施工完成
E. 构筑物强度满足设计要求
A B C D E
29
暗挖隧道内常有的支护与加固措施有(     )
A. 管棚超前支护
B. 超前锚杆或超前小导管支护
C. 设置临时仰拱
D. 冻结法固结地层
E. 小导管周边注浆或围岩深孔注浆
A B C D E
30
引起长条形基坑纵向土滑坡事故的原因主要有(     )
A. 坡度过陡
B. 雨期施工
C. 边坡加固
D. 排水不畅
E. 坡脚扰动
A B C D E
简答题(请根据背景资料,按要求作答)
31
A公司承建一座桥梁工程,将跨河桥的桥台土方开挖工程分包给B公司,桥台基坑底尺寸为50*80m,深4.5m;施工期河道水位为-4.0m,基坑顶远离河道一侧设置和施工便道(用于弃土和混凝土运输及浇筑)。基坑开挖图如下:

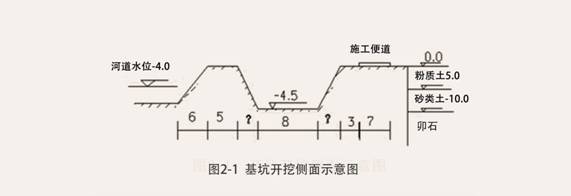

在施工前,B公司按A公司项目部提供的施工组织设计编制了基坑开挖施工方案和施工安全技术措施。施工方案的基坑坑壁坡度依按照图2-1提供的地质情况按表2-1确定。
表2-1基坑坑壁容许坡度表(规范规定)

坑壁土粪

坑壁坡度(高:度)

基坑顶缘无荷载

基坑顶缘有静载

基坑顶缘有动载

粉质土

1:0.67

1:0.75

1:1.0

黏质土

1:0.33

1:0.5

1:0.75

砂类土

1:1

1:1.25

1:1.5

在施工安全技术措施中,B公司设立了安全监督员,明确了安全管理职责,要求在班前、班后对施工现场进行安全检查在施工安全技术措施中,B公司设立了安全监督员,明确了安全管理职责,要求在班前、班后对施工现场进行安全检查,施工时进行安全值日:对机械等危险源进行了评估,并制定了应急预案。
基坑开挖前项目部对B公司作了书面的安全技术交底并双方签字。

问题:
1、分包方施工方案和安全技术措施审批的程序。
2、根据所给图表确定基坑的坡度,并给出坡度形成的投影宽度。
3、依据现场条件,采用何种降水方式及平面布置形式。
4、除了机械伤害和高处坠落,本项目的风险源识别有哪些内容?
5、安全技术交底包括哪些内容。安全监督员的职责有哪些?
32

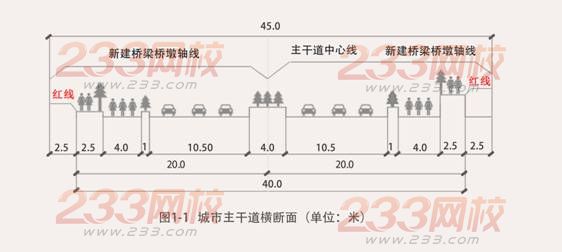

某公司低价中标跨越超市主干道的钢-混凝土结构桥梁工程,城市主干道横断面如图1-1所示。三跨连续梁的桥跨组合:30+45+30,钢梁(单箱单室钢箱梁)分5段工厂预制、现场架设拼接,分段长度22+20+21+20+22。桥面板采用现浇后张预应力混凝土结构,由于钢梁拼接缝位于既有城市主干道上方,在主干道上设置施工支架、搭设钢梁段拼接平台对现状道路交通存在干扰问题。针对本工程的特点,项目部编制了施工组织设计方案和支架专项方案,支架专项方案通过专家论证。依据招标文件和程序将钢梁加工分包给专业公司,签订了分包合同。

问题:
1、除支架专项方案外,还需编制它哪些专项方案?
2、钢梁安装时,主干道应设几座支架,是否需要占用机动车道,并说明理由?
3、施工支架专项方案需要哪些部门审批?
4、钢梁分包经济合同需要注意哪些事项?
33
某公司承包了一条单跨城市隧道,隧道长度为800米,跨度为15米,地质条件复杂。设计采用浅埋暗挖法进行施工,其中支护结构有建设单位直接分包给一家专业施工单位。
施工准备阶段,某公司项目部建立了现场管理体系,设置了组织机构,确定了项目经理的岗位职责和工作程序;在暗挖加固支护材料的选用上,通过不同掺量的喷射混凝土试验来定最佳掺量。
施工阶段项目部根据工程的特点对施工现场采取了一系列职业病防治措施,安设了通风换气装量和照明设施。
工程预验收阶段总承包单位与专业分包单位分别向城建档案馆提交了施工验收资料,专业分包单位的资料直接由专业监理工程师签字。
问题
1、根据背景介绍,该隧道可选择哪些浅埋挖法方法?
2、现场管理体系中还缺少哪些人员的岗位职责和工作程序?
3、最佳掺量的试验要确定喷射混凝土哪两项指标?
4、现场职业病防治措施还应该增加哪些内容?
5、城建档案馆预验收是否会接收总包、分包分别递交的资料?总承包工程项目施工资料汇集、整理的原则是什么?
34
A公司为某水厂改扩建工程总承包单位。工程包括新建滤池、沉淀池、清水池。进水管道相关的设备安装。其中设备安装经招标后由B公司实施。施工期间,水厂要保持正常运营。新建清水为地下构筑物。池体平面尺寸为128m*30m,高度为7.5m,纵向设两道变形缝。其横断面及变形缝构造见图5-1、5-2.。鉴于清水池为薄壁结构且有顶板,方案决定清水池高度方向上分三次浇注混凝土,并合理划分清水池的施工段。A公司项目部进场后将临时设施中生产设备搭设在施工的构筑物附近,其余的临时设施搭设在原厂区构筑物之间的空地上,并与水厂签订施工现场管理协议。B公司进场后,A公司项目部安B公司临时设施搭设在厂内的滤料堆场附近,造成部分滤料损失。水厂物资部门向B公司提出赔偿滤料损失的要求。

问题
1、分析本案例中施工环境的主要特点。
2、清水池高度方向施工需设几道施工缝,应分别在什么位置?

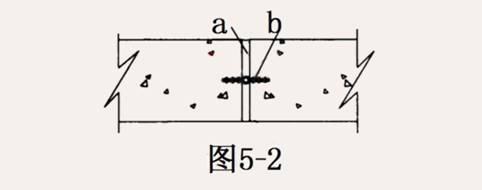

3、指出图5-2中a 、b材料的名称。
4、简述清水池划分施工段的主要依据和施工顺序,清水池混凝土应分几次浇注?
5、列出本工程其余临时设施种类,指出现场管理协议的责任主体。
6、简述水厂物资部门的索赔程序
剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 34
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共4题
31 32 33 34
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
