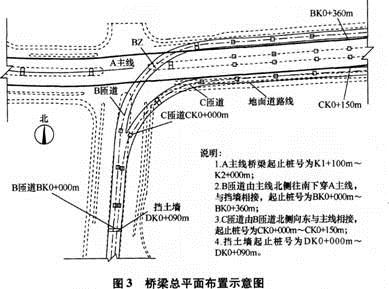

某市政工程公司承建城市主干道改造工程标段,合同金额为9800万元,工程主要内容为:主线高架桥梁、匝道桥梁、挡土墙及引道,如图3所示。桥梁基础采用钻孔灌注桩,上部结构为预应力混凝土连续箱梁,采用满堂支架法现浇施工。边防撞护栏为钢筋混凝土结构。
施工期间发生如下事件:
事件1:在工程开工前,项目部会同监理工程师,根据《城市桥梁工程施工与质量验收规范》(CJJ2-2008)等确定和划分了本工程的单位(子单位)工程、分部分项工程及检验批。
事件2:项目部进场后配备了专职安全管理人员,并为承重支模架编制了专项安全应急预案,应急预案的主要内容有:事故类型和危害程度分析、应急处置基本原则、预防与预警、经济处置等。
事件3:在施工安排时,项目部认为在主线与匝道交叉部位及交叉口以东主线和匝道并行
部位是本工程的施工重点,主要施工内容有:匝道基础及下部结构、匝道上部结构、主线基础及下部结构(含B匝道Bz墩)、主线上部结构,在施工期间需要3次交通导行,因此必须确定合理的施工顺序,项目部经仔细分析确认施工顺序如图4所示:
①→交通导行→②→交通导行→③→交通导行→④
图4施工作业流程图
另外项目部配置了边防撞栏定型组合钢模板,每次可浇筑防撞护栏长度200m,每4d可周转一次,在上部结构基本完成后开始施工边防撞护栏,直至施工完成。
