您现在的位置:首页 > 一级建造师 > 考试题库

一级建造师考试题库

2014年一级建造师《矿业工程管理与实务》考试真题

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
井筒冻结深度为( )的工程,属于中型建设工程规模
A. 280 m
B. 300m
C. 320 m
D. 350m
A B C D
2
矿山企业对安全卫生要求,正确的是(     )
A. 井下。。。
B. 井下产尘点从控制尘源开始,采取综合防尘土措施
C. 运输井巷每天用清水洗一次的规定
D. 防尘供水应采用分散式供水
A B C D
3
按照费用构成要素划分,不属于材料费的是(     )
A. 材料运输损耗费
B. 配件采购及保管费
C. 工程设备费用
D. 检验试验费
A B C D
4
关于施工项目索赔,不合理的索赔理由是(     )
A. 技术资料不确切
B. 发生工程变更
C. 季节性大雨
D. 发包人延误支付
A B C D
5
关天矿山企业特种作业人员,说法正确的是(     )
A. 调换工种的人员上岗作业,必须重新培训,考试合格
B. 企业应对新进特种工作人员进行考试
C. 企业女职工下井前应做安全思想工作
D. 暂缺
A B C D
6
发生5人死亡事故,应由(     )负责调查
A. 发生事故的施工单位所在地市级人民政府
B. 发生事故的施工单位所在省级人民政府
C. 事故发生地市级人民政府
D. 事故发生地的省级人民政府
A B C D
7
为项目审批和以后招标工作需要,单项工程施工组织设计由(     )编制,并由上级主管部门审批
A. 包分单位
B. 总包单位
C. 监理单位
D. 建设单位
A B C D
8
矿业工程项目进度控制的关键是(     )
A. 综合平衡
B. 优化工期
C. 暂缺
D. 组织协调
A B C D
9
下列喷射混凝土厚度检测的方法,较合理的是(     )
A. 取芯法
B. 激光测厚法
C. 凿方切割法
D. 超声测厚法
A B C D
10
关于浇筑混凝土井壁的施工要求,说法正确的是(     )
A. **
B. 装配式钢模板高度不宜超过1.2m
C. 采用短段掘砌脱模时混凝土强度不得小于1.0MPa
D. ***
A B C D
11
在工业广场或附近并列设有风井.主副井进风,风井回风,这种通风方式是(     )
A. 中央并列式
B. 中央边界式
C. 中央对角式
D. 侧翼对角式
A B C D
12
关于微差爆破的说法,错误的是(     )
A. 能增加单位炸药消耗量
B. 可降低爆炸产生的地震效应
C. 能减少抛掷使用
D. 可实现巷道全断面一次爆破
A B C D
13
采用矿物密度(比重)分选矿物的方法是(     )
A. 重选法
B. 浮选法
C. 化学分选法
D. 磁选法
A B C D
14
直径5.5m,孔深530m混合作业施工配套设备正确的是(     )
A. 1台中心回转抓岩机,配3m3吊桶双钩提升
B. 2台中心回转抓岩机,配3m3吊桶单钩提升
C. 2台中心回转抓岩机,配3m3吊桶双钩提升
D. 1台中收回转抓岩机,配5m3吊桶双钩提升
A B C D
15
关于露天矿爆破,说法正确的是(     )
A. 连续装药结构有利于台阶爆破的块度均匀
B. 间隔装药结构便于机械化装药
C. 底部空气垫层装药结构有利于提高爆破质量
D. 台阶爆破一般采用最小抵抗线作为爆破参数设计的依据
A B C D
16
关于矿图中等高线和地质构造的认识,正确的是(     )
A. 等高线发生弯曲表示矿体倾角发生变化
B. ****等高线缺失可能是出现逆断层
C. 有陷落柱构造可能造成底板等高线缺失
D. 褶曲使等高线更加密集
A B C D
17
矿井定向就是(     )
A. 确定井下巷道的方向,
B. 将矿区地面平面坐标系统传递到井下,
C. 进行两个立井的贯通测量 ,
D. 采用水准测量导入平面坐标系统,
A B C D
18
关于混凝土的说法,正确的(     )
A. 混凝土拌合时必须掺入一定量的外加剂
B. 符合标准的生活饮用水可拌制各种混凝土
C. 良好的骨料级配有利于控制混凝土的质量,但不利于节约水泥
D. 泵送混凝土宜选用细砂
A B C D
19
适用于处理砂土和粉土地基的方法是(     )
A. 灰土桩法
B. 振冲密实法
C. 粉煤灰碎石桩法
D. 砂石桩法
A B C D
20
下列不属于防尘措施的是(     )
A. 喷零洒水
B. 液压凿井
C. 干式捕尘
D. 清洗岩壁
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21
一级建造师矿业工程的建造内容包括(     )
A. 立井
B. 矿区公路和隧道
C. 桥梁
D. 输发变电
E. 矿山机电设备安装
A B C D E
22
国家将按照矿产资源规划以及(     )要求,形成矿产资源开发利用的合理有序发展
A. 市场运行规划
B. 行业发展规划
C. 生产开发规划
D. 安全生产规划
E. 矿区总体规划
A B C D E
23
隐蔽工程质量检验评定所依据的工程质量检查记录应有(     )的共同签字
A. 建设单位(含监理)
B. 施工单位
C. 设计单位
D. 质量监督部门
E. 质量安全检测单位
A B C D E
24
加快矿业工程施工进度的技术措施包括(     )
A. 优化施工方案,采用先进的施工技术。
B. 改进施工工艺,缩短工艺的技术间隙时间。
C. 增加辅助工程,创造多头施工作业条件。
D. 采用更先进的施工机械设备,加快施工进度。
E. 加强综合平衡,实现资源优化配置。
A B C D E
25
对矿业施工中的工程,查处的事故隐患要做到(     )
A. 定罚金
B. 定领导责任
C. 定整改责任人
D. 定整改措施
E. 定整改验收人
A B C D E
26
某大型矿井,设计副井井筒为立井,该矿井的开拓方式可能是(     )
A. 立井开拓
B. 斜井开拓
C. 多井开拓
D. 平硐开拓
E. 综合开拓
A B C D E
27
关于工业场地填方与压实施工的基本要求,说法正确的有(     )
A. 填土的含水量应当是符合密实要求的最优含水量。
B. 填土工作一般由场地最低部分开始。
C. 土质松软不符合要求的地方可换土处理。
D. 填土时应将透水性大的土层置于透水性较小的土层之上。
E. 人工填土每层虚铺厚度约20-30cm。
A B C D E
28
井下巷道爆破工作对炮眼布置的基本要求有(     )
A. 炮眼要准.直.平.齐。
B. 炮眼利用率要高。
C. 爆破后对围岩的破坏较小。
D. 节省炸药和雷管。
E. 爆破后的岩石块度小。
A B C D E
29
井架的顶部结构主要包括(     )
A. 天轮托架
B. 卸矸槽
C. 天轮起重架
D. 防护栏杆
E. 罐道
A B C D E
30
下列关于水泥的说法,正确的有(     )
A. 水泥是由水泥熟料.石膏和混合料磨细而成的一种水硬性胶凝材料。
B. 水泥颗粒粒径愈细,水化愈快,则其早期强度高,而后期强度较低。
C. 初凝时间不符合规定的水泥属于废品。
D. 水化热对大体积混凝土工程是有益的。
E. 在干燥环境中应优先选用粉煤灰水泥。
A B C D E
简答题(请根据背景资料,按要求作答)
31

背景资料
某施工单位承担一矿井采区巷道的施工任务,建设单位要求的工期为15个月,施工单位根据该矿井采区巷道的关系,编制了采区巷道施工网络进度计划(如图1所示),安排了4个施工队伍进行施工,各施工队伍的施工内容分别为:甲队A、C、J,乙队:B、G、K,丙队D、H,丁队:E。

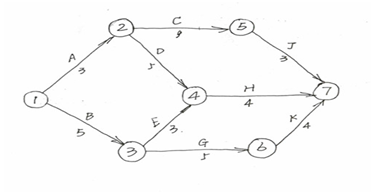

图1采区巷道施工网络进度计划
监理单位在审查施工单位进度计划时发现其施工队伍安排不合理,建议只安排3个施工队伍,将J队的施工任务交由丙队去完成,施工单位通过研究,采纳了监理的意见。
在施工进行到12个月末检查发现,甲队施工进度超前,C工程已完成,且J工程已施工1个月,乙队因遇含水地层施工进度拖延,G工程完成,K工程尚未开始,丙队施工进度正常。
问题
1、施工单位编制的原网络进度计划计算工期是多少?为确保工期施工中应重点控制哪些工程?
2、针对监理单位的建议,施工单位应如何调整丙队的施工任务安排?
3、针对G工程施工中出现的突出水事故,说明施工单位可获得索赔的具体内容及理由。
4、乙队施工进度发生拖延后,如果施工进度不变,考虑K工程可安排对头掘进,则应当如何安排方能确保建设单位的施工工期要求?
32

背景资料
某煤矿一主要运输大巷,采用锚杆喷射混凝土支护,设计锚杆的间排距为800×800mm,锚杆抗拔力70KN,喷射混凝土的强度等级为C20,厚度120mm。

施工过程中某检查点A的质量检测结果如表2所示。

该巷道在3月份验收时分析检查结果发现,喷射混凝土强度不合格出现2次,厚度不合格出现3次,平整度不合格出现20次,锚杆抗拔力不合格出现5次,锚杆间排距不合格出现12次,巷道断面尺寸不合格出现8次。
施工单位在进行施工质量总结分析时还发现,喷射混凝土用水泥、骨料和添加剂无质量问题,但是喷射混凝土用量大大超过定额。
问题:
1、该工程喷射混凝土支护厚度及锚杆间排距的施工质量合格标准是什么?
2、分析说明检查点A的喷射混凝土厚度与锚杆间排距施工质量是否合格?
3、依据排列图法,具体说明影响该工程质量的主要因素和次要因素。
4、喷射混凝土用量大大超过定额可能存在的原因有哪些?
33

背景资料
某单位施工一胶带大巷,巷道净断面22m2,长度2500m,采用锚喷支护。地质资料显示胶带大巷在840m—860m左右将穿过一断层,断层可能导水。设计单位要求巷道穿越断层段增加U29钢支架加强支护,钢支架间距0.5m。
在巷道施工到835m时,施工单位发现巷道围岩较稳定;施工到840m时,发现巷道围岩逐渐破碎,岩帮有少量出水。施工技术负责人要求立即进行短掘短喷(支护),并按设计要求增加U29钢支架支护。
在采用U29钢支架支护时,为确保支架稳定,施工人员在柱腿底部用浮矸填平,并用拉杆将相邻钢支架连接牢固;同时,施工人员按现场质检人员的要求,将支架顶部和帮部用背板背实。施工过程中,巷道出水情况一直比较稳定。
巷道施工穿越断层后约一个月,当班班长发现833m—843m段巷道顶部喷射混凝土局部离层、开裂严重,于是立即安排一名工人留下进行处理,其余人员撤离该巷道,安排到其他巷道工作面施工。在处理过程中。发生冒顶事故,造成该工人死亡的安全事故。
问题
1、施工单位在穿越断层前,应做好哪一项工作?简要说明理由及具体的工作内容。
2、在穿越断层和处理喷射混凝土施工质量
问题中,施工单位的做法存在哪些不妥之处?
3、根据《生产安全事故报告和调查处理条例》该事故为哪一等级事故?说明理由。
4、该事故的责任应由施工单位哪些人员承担?
34

背景资料
某施工单位承担一矿山立井井筒的施工任务,该立井井筒净直径6.5m,深度560m。其中表土段深度30m,井壁厚度650mm,采用井圈背板普通法施工。基岩段深度530m,井壁厚度500mm,混凝土强度等级为C30,采用普通钻眼爆破法施工。施工单位编制了该井筒的施工组织设计,主要内容如下:
1、井筒施工方案:井筒表土段采用短掘短砌单行作业。基岩段采用短段掘砌混合作业,伞钻打眼,炮眼深度4.0m,中心回转抓岩机出渣,两套单钩吊桶提升,金属整体伸缩式模板砌壁,段高3.5m。
2、井内施工设备:主提升为3m3吊桶,副提升为2m3吊桶;1台FTD-6伞钻和2台HZ-6中心回转抓岩机均悬挂在三层吊盘上;金属伸缩式模板采用4根钢丝绳地面凿井绞车悬吊;混凝土溜灰管采用2根钢丝绳地面凿井绞车悬吊;压风管、供水管、环境钢风筒采用井壁固定;凿井吊盘采用6根钢丝绳悬吊;各种电缆按相关规定悬吊。
3、井筒施工组织:井筒安排专业施工队伍实施滚班作业,掘进循环时间约24小时,月进尺不低于80m。
4、主要技术要求:井筒基岩施工必须采用光面爆破,装岩提升全面实行机械化作业,采用溜灰管下放混凝土,脱模时混凝土强度不低于0.5MPa,井壁厚度偏差符合设计要求,建成后的井筒总漏水量不大于10.0m3/h,且不得小于1.0m3/h以上的集中出水孔。井筒施工期间采用激光指向仪定向。
该立井井筒施工组织设计编制完成后,上报相关部门进行审批,相关部门要求进行修改。施工单位及时进行了修改,最终获得批准执行。
在井筒施工到深度520m时,吊盘工发现吊盘紧靠井筒一侧且下放困难,于是报告项目经理。经检查发现激光指向仪投点偏移井筒中心300mm,井筒偏斜100mm—400mm,高度约15m。
问题
1、该井筒基岩段施工方案是否可行?井筒施工设备布置存在哪些问题?
2、从安全方面考虑,该井筒井内施工设备还缺少哪些?说明理由。
3、该井筒施工的主要技术要求存在哪些
问题?说明正确的技术要求。
4、采用溜灰管输送混凝土时,对混凝土有何基本要求?
5、立井井筒施工现浇混凝土井壁施工质量检查的主要内容是什么?
6、造成该井筒发生偏斜的可能原因有哪些?
35

背景资料
某建设单位就一工业厂房工程编制了招标文件,招标文件中规定该工程投标报价执行《建设工程工程量清单计价规范》。经过对5家投标单位评标后,确定甲施工单位中标,建设单位与该中标单位签订了施工总承包合同。合同部分条款约定:本工程采用综合单价计价模式,工程材料预付款为合同金额(扣除措施费和暂列金额)的10%。
在工程投标及施工过程中,发生下列事件:
事件一:在投标过程中,乙施工单位在投标总价基础上下浮5%进行报价,并给出了书面说明。经评标小组核算后,发现该施工单位报的下浮部分包含有不可作业竞争性费用,最后给予废标处理。
事件二:甲施工单位投标报价情况为:土石方工程清单工程量420m3,采用放坡开挖,定额工程量650m3,定额单价人工费为8.40元/m3,材料费为12.0元/m3,机械费1.60元/m3。分部分项工程清单费用合计为8200万元,措施费项目清单合计为360万元,其他项目清单合计为120万元(其中:暂列金额为85万元,总包服务费为30万元,计日工费5万元),规费为225.68万元。该工程企业管理费费率为15%,利润为5%,税金为3.48%。
事件三:甲施工单位与建设单位签订施工总承包合同后,项目部技术负责人主持并组织编制了详细施工组织设计,经该项目经理审批后报监理审核,组织实施。
事件四:在基坑开挖施工过程中,发现地质勘查报告中未显示的大型报废设备基础。经施工单位及时与业主和监理协商,确定以爆破的方式进行拆除,项目部编制了拆除爆破方案。实施后发生费用12万元,考虑管理费及利润等综合费用为14.4万元,工期拖延7天,甲施工单位按照合同约定及时向建设单位递交了索赔报告。
问题
1、事件一中,评标小组的做法是否合理?不可作业为竞争性费用项目分别是什么?
2、事件二中,甲施工单位所报的土方开挖分项工程综合单价是多少(单位:元/m3)?,中标造价是多少万元?工程预付款金额是多少万元?
(需列式计算,计算结果保留小数点后两位)
3、事件三中,施工单位的做法有哪些不妥之处?请给出正确的做法。
4、事件四中,拆除爆破方案设计应考虑哪些安全允许距离?施工单位的索赔内容有哪些?
剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 35
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共5题
31 32 33 34 35
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
