您现在的位置:首页 > 一级建造师 > 考试题库

一级建造师考试题库

2017年一级建造师考试《水利水电工程实务》预习试卷(1)

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
根据《水利工程建设项目管理规定》(水建[1995]128号),下列建设阶段中属于水利工程立项过程的是( )
A. 规划
B. 项目建议书
C. 招标设计
D. 初步设计
A B C D
2
受弯构件的受拉区焊接钢筋接头配置在同一截面的允许百分率最大值为( )
A. 30%
B. 40%
C. 50%
D. 80%
A B C D
3
二级堤防的穿堤涵洞工程,其注册建造师执业工程规模标准为( )
A. 大(1)型
B. 大(2)型
C. 中型
D. 小型
A B C D
4
水利水电工程施工总承包一级企业可承担单项合同额不超过企业注册资本金( )倍的各种类型水利水电工程及辅助生产设施的建筑、安装和基础工程的施工
A. 2
B. 3
C. 5
D. 10
A B C D
5
固结灌浆进行灌浆前应做简易压水试验,试验孔数一般不宜少于总孔数的( )
A. 7%
B. 8%
C. 5%
D. 6%
A B C D
6
下列项目中,不属于水电工程设计概算项目划分的是( )
A. 枢纽工程
B. 建设征地和移民安置
C. 生态工程
D. 独立费用
A B C D
7
根据《关于加强小型病险水库除险加固项目验收管理的指导意见》(水建管[2013]178号),关于小型病险水库竣工验收的说法,正确的是( )
A. 竣工验收应在小型除险加固项目中央财政资金下达后一年内完工并验收
B. 竣工验收应在小型除险加固项目中央财政资金下达后一年内完工,完工后6个月内验收
C. 竣工验收应在小型除险加固项目中央财政资金下达后一年内完工,完工后一年内验收
D. 竣工验收应在小型除险加固项目全部完成并经过一个汛期运用考验后的6个月内进行
A B C D
8
项目法人应当组织编制保证安全生产的措施方案,并自( )报相关安全生产监督机构备案
A. 开工报告批准之日起15日内
B. 开工报告批准之日起30日内
C. 工程开工之日起15个工作日内
D. 工程开工之日起30个工作日内
A B C D
9
采用黏性土填筑的2级坝的压实度应为( )
A. 93%~95%
B. 95%~98%
C. 98%~100%
D. 96%~98%
A B C D
10
为了便于常态混凝土与碾压混凝土在浇筑时能同步上升,应对常态混凝土掺加( )
A. 高效缓凝剂
B. 高效速凝剂
C. 高效减水剂
D. 优质粉煤灰
A B C D
11
建在蓄滞洪区的房屋应当采用( )结构
A. 双层
B. 砖混
C. 坡屋面
D. 平顶式
A B C D
12
根据《水电建设工程质量管理暂行办法》,负责组织调查较大事故的单位是( )
A. 质量监督机构
B. 项目法人
C. 监理单位
D. 项目主管部门
A B C D
13
地基处理中的灌浆按其目的可分为固结灌浆、帷幕灌浆和( )等
A. 水泥灌浆
B. 接触灌浆
C. 化学灌浆
D. 黏土灌浆
A B C D
14
下列方法中,不属于水利基本建设项目竣工决算审计方法的是( )
A. 初查法
B. 详查法
C. 核对法
D. 调查法
A B C D
15
水利工程水平位移监测通常采用( )
A. 交会法
B. 三角高程法
C. 水准观测法
D. 视准线法
A B C D
16
根据《大中型水利水电工程建设征地补偿和移民安置条例》,大中型水利水电工程建设征收耕地的,土地补偿费和安置补助费之和为该耕地被征收( )产值的16倍
A. 前一年
B. 前三年平均
C. 前五年平均
D. 前八年平均
A B C D
17
根据施工生产防火安全的需要,水利工程施工现场消防通道应保持通畅,宽度不得小于( )m
A. 1.5
B. 2.5
C. 3.5
D. 4.5
A B C D
18
混凝土抗压强度标准立方体试件的标准养护条件为( )
A. 温度20±2℃,相对湿度95%以上
B. 温度20±2℃,相对湿度98%以上
C. 温度20±3℃,相对湿度95%以上
D. 温度20±3℃,相对湿度98%以上
A B C D
19
在河道截流中,采用双戗截流最主要的目的是( )
A. 分流截流流量
B. 利于通航
C. 改善龙口分流条件
D. 分担落差
A B C D
20
大型采石场开采的主要爆破方法是( )
A. 浅孔爆破法
B. 深孔爆破法
C. 洞室爆破法
D. 光面爆破法
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21
承包人的下列行为中,属违法分包行为的是( )
A. 承包人未在施工现场设立项目管理机构和派驻相应管理人员,并未对该工程的施工活动(包括工程质量、进度、安全、财务等)进行组织管理的
B. 承包人将其承包的全部工程发包给他人的,或者将其承包的全部工程肢解后以分包的名义分别发包给他人的
C. 承包人将工程分包给不具备相应资质条件的分包人的
D. 将主要建筑物主体结构工程分包的
E. 分包人将工程再次分包的
A B C D E
22
横向土石围堰与混凝土纵向围堰的接头处理措施通常采用措施包括( )
A. 扩大横向土石围堰断面
B. 刺墙插入土石围堰的塑性防渗体中
C. 扩大接头防渗体断面
D. 扩大混凝土纵向围堰断面
E. 预埋止水片
A B C D E
23
根据《水工混凝土施工规范》DL/T 5144—2001,浇筑仓面混凝土料出现下列( )情况时,应予挖除
A. 和易性差的混凝土
B. 下到高等级混凝土浇筑部位的低等级混凝土料
C. 振捣过程中泌水严重
D. 不能保证混凝土振捣密实或对建筑物带来不利影响的级配错误的混凝土料
E. 长时间不凝固超过规定时间的混凝土料
A B C D E
24
下列作业中,属于特殊高处作业的有( )
A. 强风高处作业
B. 异温高处作业
C. 雪天高处作业
D. 悬空高处作业
E. 作业高度10m的高处作业
A B C D E
25
根据水利部《关于调整水利工程建设项目施工准备条件的通知》(水建管[2015]433号),水利工程建设项目开展施工准备工作之前应当具备的条件包括( )等
A. 建设项目可行性研究报告已经批准
B. 建设项目初步设计报告已经批准
C. 年度水利投资计划下达
D. 项目法人已经建立
E. 报建手续已经办理
A B C D E
26
下列混凝土性能中,属于耐久性的有( )
A. 抗渗性
B. 和易性
C. 抗冻性
D. 抗冲耐磨性
E. 抗侵蚀性
A B C D E
27
大体积混凝土温控中,减少混凝土发热量的措施有( )
A. 采用干硬性贫混凝土
B. 采用薄层浇筑
C. 掺加高效减水剂
D. 合理安排浇筑时间
E. 大量掺加粉煤灰
A B C D E
28
根据水利部《关于印发工程建设安全生产监督导则的通知》(水安监[-2011-]475号)下列内容中,属于对勘察(测)设计单位安全生产监督检查内容的是( )
A. 工程建设强制性标准执行情况
B. 对工程重点部位和环节防范生产安全事故的指导意见或建议
C. 安全生产责任制建立及落实情况
D. 新结构、新材料、新工艺及特殊结构防范生产安全事故措施建议
E. 勘察(测)设计单位资质、人员资格管理和设计文件管理
A B C D E
29
下列关于水利工程项目招标标底和投标报价控制的说法,正确的是( )
A. 招标项目设有标底的,招标人应当在开标时公布
B. 可以投标报价是否接近标底作为中标条件
C. 招标文件中可以明确最高投标限价
D. 招标文件中可以明确最高投标限价的计算方法
E. 招标人不得规定最低投标限价
A B C D E
30
根据《水利建设项目后评价管理办法》(水规计[2010]51号),水利工程建设项目后评价包括( )
A. 设计单位的自我评价
B. 监理单位的自我评价
C. 项目法人的自我评价
D. 项目行业的评价
E. 主管部门的评价
A B C D E
简答题(请根据背景资料,按要求作答)
31
背景资料
某枢纽工程为大(1)型水利工程,工程设备签约合同价约3000万元,枢纽工程土建及设备安装标招标文件按《水利水电工程标准施工招标文件》(2009年版)编制。招标文件规定的工期是12个月,发包人向承包人一次性支付签约合同总价的10%作为工程预付款,施工期最后7个月等额扣回,在施工期内,按每月工程进度款5%的比例扣留工程质量保证金,直到扣留总额达到签约合同价的5%为止。保修期满后退还,保修期1年。在招标及合同管理中发生如下事件:
事件1:招标文件关于投标人资格要求的部分内容如下:
(1)投标人须具备水利水电工程施工总承包一级及以上资质,年检合格,并在有效期内;
(2)投标人项目经理须由持有一级建造师执业资格证书和安全生产考核合格证书的人员担任,并具有类似项目业绩;
(3)投标人注册资本金应不低于投标报价的10%;
(4)水利建设市场主体信用等别为诚信。
事件2:经过评标,B单位中标。发包人与B单位签订了施工承包合同,合同条款中关于双方的义务有如下内容:合同约定,发包人的义务和责任有:①提供施工用地;②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害;⑤提供测量基准。承包人的义务和责任有:,①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收;④提交施工组织设计;⑤为其他人提供施工方便。
事件3:B单位合同工程量及单价如下表:


土方工程

混凝土工程

钢筋制作与
安装工程

砌石工程

设备安装工程

临时工程

工程量

100万m3

2万m3

0.18万t

2万m3

1项

1项

综合单价

10元/m3

400元/m3

5000元/t

200元/m3

设备费的15%

300万元

B单位倒数第二个月完成土方工程10万m3,砌石工程1万m3,混凝土工程1000m3,钢筋制作与安装工程90t。

问题
1.指出并改正事件1对投标人资格要求的不妥之处。水利建设市场主体信用级别是如何分类的?
2.根据《水利水电工程标准施工招标文件》(2009年版),指出事件2中有关发包人和承包人的义务和责任中的不妥之处。
3.依据背景资料,本项目签约合同金额为多少?发包人应支付的工程预付款为多少?应扣留的工程质量保证总额为多少?
4.依据背景资料,若工程质量保证金最后一个月恰好达到扣留总额,计算施工单位倒数第二个月的工程进度款、工程质量保证金扣留、工程预付款扣回、应收款
32
背景资料

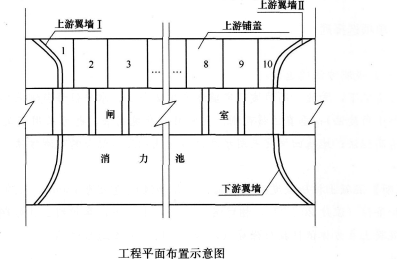

某一水闸工程,主要建筑物为1级建筑物,次要建筑物为3级建筑物,临时建筑物为4级建筑物。闸室共10孔,为钢筋混凝土框架式结构,采用水泥土搅拌桩进行 地基处理。上、下游翼墙均采用钢筋混凝土扶壁式结构。闸室下游设钢筋混凝土挖深式消力池,消力池后布置混凝土护底和海漫,后接抛石防冲槽。闸上设交通桥、 启闭机房和桥头堡,闸门为平面钢闸门,配卷扬式启闭机,工程平面布置如下图所示。该闸上游翼墙及铺盖施工时,为加快施工进度,承包人安排两个班组,按照上 游翼墙Ⅱ→10→9→8→7→6和上游翼墙I→1→2→3→4→5的顺序同步施工。

问题
1.依据《水利水电工程施工质量评定规程》SL 176—2007,对该水闸工程进行项目划分。
2.如何对该水闸工程施工现场进行总布置分区,其规划布置原则有哪些?
3.简述《工程建设标准强制性条文》(水利工程部分)中对水闸地基处理的质量控制要求和对钢筋混凝土铺盖施工程序控制要求。
4.指出承包人在上游翼墙及铺盖施工方案中的不妥之处,并说明理由
33
背景资料
某新建排涝泵站工程,设计排涝流量120.0m3/s,共安装7台机组(其中含备机1台),总装机功率11900kW。泵站采用肘型进水流道,平直管出水流道,下部为块基型墩墙式结构,上部为排架式结构。施工过程中有如下事件:
事件1:项目法人为加强工程施工质量与安全管理,组织成立了质量与安全应急处置指挥部,施工单位项目经理任指挥,项目监理部、设计代表处的安全分管人员任副指挥;同时制定了应急救援预案。
事件2:基坑开挖前,施工单位项目部编制了施工组织设计,其部分内容如下:
(1)施工用电由系统电网接人,现场安装变压器一台;
(2)泵室基坑采用1:2坡比明挖施工,基坑深度7.5m;
(3)泵室底板、墩墙施工采用钢管脚手架支撑,中问设施工通道;
(4)混凝土浇筑采用塔式起重机进行垂直运输。
事件3:为防止泵站底板、流道及墩墙开裂,施工单位组织制定了“减少混凝土发热量、降低混凝土入仓温度、加速混凝土散热”等温控措施。
问题
1.根据《泵站设计规范》GB 50265--2010,说明本泵站工程等别、工程规模及主要建筑物级别。
2.根据《水利工程建设重大质量与安全事故应急预案》,指出事件1中质量与安全应急处置指挥部组成上的不妥之处,并改正;项目法人制定的应急救援预案应包括哪些内容?
3.在事件2明确的工程部位中,哪些部位或设备应设置安全警示标志?
4.事件3中,施工单位可采用哪些方法加速混凝土散热?
34
背景资料

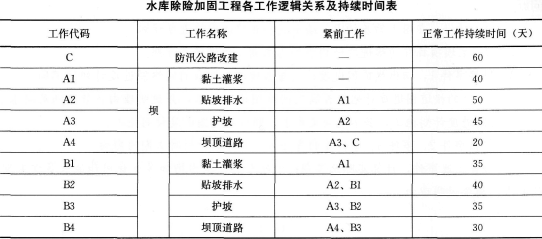

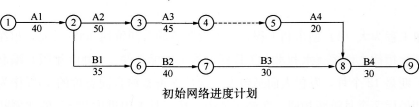

某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。发包人与承包人签订了施工合同。合同约定的节点工期要求:合同工期200天,2012年10月1日开工。项目部技术人员根据资源配置的基本条件,编写了该工程各工作的逻辑关系及持续时间表(见下表所示),并据此绘制初始网络进度计划(如下图所示),经监理单位审核后修正并补充完整。


工程如期开工,施工中发生如下事件:

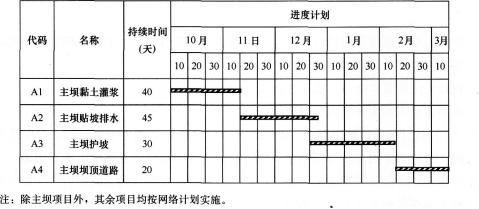

事件1:依据已批准的进度计划,结合现场实际,项目部制定了主坝项目的横道图进度计划如下:

事件2:由于移民搬迁问题,C工作时断时续,2013年1月15日全部完成,由此增加费用3万元。
事件3:因修理损坏的灌浆设备,导致A1工作延误了3天,造成机械闲置、人员窝工费用为1.5万元/天。
事件4:A4工作从2013年2月16日开始,因部分坝顶道路压实度没达到质量要求,需返工处理,A4工作的实际持续时间为32天,工程费用增加2万元。
问题
1.根据表1,在图1的基础上,绘制完整正确的网络进度计划。
2.指出主坝项目在网络进度计划中的总工期,最迟完成日期。
3.根据事件1,指出横道图进度计划与监理单位批准的网络图进度计划的不同之处;判断主坝项目的横道图进度计划能否满足网络图计划要求,并说明理由。若能满足要求,则按横道图进度计划施工,若不能满足要求,则按网络图进度计划施工。
4.指出事件2、事件3、事件4的责任方,并分别分析对工期的影响。
5.综合上述事件,计算实际总工期;承包人有权提出增加多少费用和延长多少工期的要求?简要说明理由
35
背景资料
某平原河道水闸工程,共10孔,每孔净宽10m,水闸顺水流方向长20m。闸底板厚度2.0m,混凝土强度等级为C25。闸墩厚1.2m,混凝土强度等级C25。闸室底板建基面高程为17.0m。
地面以下土层依次为:①层,粉质黏土,层顶平均高程20.0m,层底平均高程15.0m,土的湿密度为1.90g/cm3。②层,粉细砂,层底平均高程10.m。本层为含水层,地下水具有承压性,承压水位18.0m。其下为粉质黏土层。
工程于2012年8月底开工,施工过程中发生如下事件:
事件1:由于工程进度要求紧,施工单位进场后在混凝土工程准备就绪后,即开挖基坑,准备基坑开挖完成后,即浇筑混凝土。
事件2:2012年9月2日施工单位进场一批水泥,经过检验合格。由于设计变更,2012年12月16日方具备混凝土的浇筑条件,施工单位准备用此批水泥浇筑混凝土。
事件3:施工过程中,施工单位按照规范要求留置了混凝土抗压强度试件,其中C30混凝土试件10组、C25混凝土试件50组、C20混凝土试件4组和C15混凝土1组,施工单位采用同一公式评定混凝土强度。
事件4:工程完工后,项目法人、监理单位、设计单位,作为验收组成员参加了工程竣工验收,提供了验收所需的资料。
问题
1.指出事件1中,施工单位的做法有何不妥之处,并说明原因。
2.指出事件2中,施工单位的不妥之处和正确的做法。
3.依据《水利水电工程施工质量检验与评定规程》SL 176—2007,指出事件3中,施工单位的不妥之处和正确做法。
4.指出事件4中的不妥之处,并说明理由。

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 35
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共5题
31 32 33 34 35
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
