单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
石灰岩属于( )
A. 火成岩
B. 变质岩
C. 水成岩
D. 玄武岩
A B C D
2
下列截流方法中属于无戗堤法的是( )
A. 立堵截流
B. 混合堵截流
C. 平堵截流
D. 水力冲填截流
A B C D
3
下列大体积混凝土温控措施中,不属于降低混凝土的入仓温度措施的是( )
A. 合理安排浇筑时间
B. 浇筑前自然散热
C. 对骨料进行预冷
D. 采用加冰或加冰水拌合
A B C D
4
根据安全鉴定结论,某水闸工程运用指标达不到设计标准,工程存在严重损坏,经除险加固后,才能达到正常运行。该水闸安全类别属于( )类
A. 一
B. 二
C. 三
D. 四
A B C D
5
在特别潮湿的场所、导电良好的地面、锅炉或金属容器内工作的照明电源电压最大为( )V
A. 12
B. 36
C. 48
D. 60
A B C D
6
根据《水利建设工程文明工地创建管理办法》(水精[2014] 3号),文明工地申报条件之一是,工程项目已完成的工程量,应达到全部建筑安装工程量的( )及以上
A. 15%
B. 20%
C. 30%
D. 50%
A B C D
7
为便于碾压混凝土的养护和防护,施工组织安排上应尽量避免( )施工
A. 春季
B. 夏季
C. 秋季
D. 冬季
A B C D
8
为提高岩体的整体性和抗变形能力,通常采用( )
A. 帷幕灌浆
B. 接触灌浆
C. 接缝灌浆
D. 固结灌浆
A B C D
9
根据《水利工程建设项目管理规定》(水建[1995]128号),水利工程初步设计静态总投资超过可行性研究报告相应估算静态总投资在( )以上时,必须重新编制可行性研究报告
A. 5%
B. 10%
C. 15%
D. 20%
A B C D
10
根据《关于水利工程建设项目代建制管理的指导意见》(水建管Ez015]91号),拟实施代建制的项目应在( )中提出实行代建制管理的方案
A. 项目建议书
B. 可行性研究报告
C. 初步设计报告
D. 工程开工申请报告
A B C D
11
潜在投标人或者其他利害关系人对招标文件有异议的,应当在投标截止时间10日前提出,招标人应当自收到异议之日起( )日内作出答复
A. 3
B. 5
C. 7
D. 10
A B C D
12
土石坝填筑施工中,砂的填筑设计控制指标是( )
A. 天然密度
B. 饱和密度
C. 相对密度
D. 干密度
A B C D
13
水利工程建设项目质量监督方式以( )为主
A. 旁站
B. 巡视
C. 平行检查
D. 抽查
A B C D
14
根据水利工程验收有关规定,竣工验收主持单位应当在( )中明确
A. 工程开工报告的批准文件中
B. 工程初步设计的批准文件中
C. 竣工验收主持单位批复文件中
D. 竣工验收申请报告中明确
A B C D
15
根据《水利工程建设项目档案管理规定》,水利工程竣工图的竣工图确认章应由( )加盖
A. 施工单位
B. 监理单位
C. 项目法人
D. 档案业务主管部门
A B C D
16
在相同的观测条件下,对某一量进行一系列的观测,如果出现的误差在符号和数值上都相同,或按一定的规律变化,这种误差称为( )
A. 系统误差
B. 偶然误差
C. 粗差
D. 正态误差
A B C D
17
某拟建高速公路桥梁位于蓄洪区内,其( )报告报请批准时,应当附具有关水行政主管部门审查批准的洪水影响评价报告
A. 规划
B. 可行性研究
C. 预可行性研究
D. 初步设计
A B C D
18
型号为20Sh-19的水泵是( )离心泵
A. 单级单吸卧式
B. 单级双吸卧式
C. 单级单吸立式
D. 单级双吸立式
A B C D
19
在水利水电工程注册建造师执业工程规模标准中,农村饮水工程的执业工程规模标准根据其( )确定
A. 等别
B. 级别
C. 投资额
D. 供水人口数量
A B C D
20
面板堆石坝的混凝土面板垂直缝砂浆条铺设的施工程序正确的是( )
A. 安装止水→铺砂浆→架立侧模
B. 铺砂浆→安装止水→架立侧模
C. 架立侧模→安装止水→铺砂浆
D. 架立侧模→铺砂浆→安装止水
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21
下列关于爆破器材运输的说法正确的有( )
A. 禁止用自卸汽车运输爆破器材
B. 运输炸药雷管时,车厢、船底应加软垫
C. 雷管箱不许倒放或立放
D. 水路运输爆破器材,停泊地点距岸上建筑物不得小于250m
E. 汽车运输爆破器材,汽车的排气管宜设在车后下侧
A B C D E
22
疏浚工程中处理疏浚泥土的方法有( )
A. 水下抛泥法
B. 边抛法
C. 吹填法
D. 船运法
E. 车运法
A B C D E
23
防止土体发生渗透变形的主要工程措施有( )
A. 设置排水沟
B. 设置垂直防渗体
C. 设置截水沟
D. 设置减压井
E. 设置水平防渗体
A B C D E
24
基坑经常性排水总量应包括( )
A. 排水时基坑内降水量
B. 覆盖层中的含水量
C. 施工弃水量
D. 围堰和地基在设计水头的渗流量
E. 越境过水量
A B C D E
25
混凝土拆模时间一般根据( )而定
A. 设计要求
B. 拌合物坍落度
C. 气温
D. 混凝土强度
E. 温控要求
A B C D E
26
水利水电工程施工企业项目经理应具备的资格包括( )
A. 大学本科以上学历
B. 水利水电工程专业注册建造师
C. 有一定数量类似工程业绩
D. 具备有效的安全生产考核合格证书
E. 中级以上技术职称
A B C D E
27
水利工程施工合同争议的处理方法包括( )
A. 投诉
B. 仲裁
C. 诉讼
D. 友好协商解决
E. 提请争议评审组评审
A B C D E
28
各级水行政主管部门的水利工程建设重大质量与安全事故应急指挥部应组织的应急救援基本队伍包括( )队伍
A. 专家咨询
B. 应急管理
C. 工程设施抢险
D. 善后处理
E. 经费保障
A B C D E
29
根据《水利基本建设项目稽察暂行办法》(水利部令第11号),稽察工作的原则是( )
A. 公开
B. 公平
C. 公正
D. 客观
E. 高效
A B C D E
30
水利工程设计变更分为( )设计变更
A. 一般
B. 较大
C. 重大
D. 特大
E. 特别重大
A B C D E
简答题(请根据背景资料,按要求作答)
31
背景资料
某省新建一水库,其库容为3亿m3,土石坝最大坝高为75m。批复的大坝工程概算为1亿元,招标文件依据《水利水电工程标准施工招标文件》(2009年版),招标文件部分内容如下:
①投标人须将施工降排水分包给新华省土方工程公司;
②未按招标文件要求在开标现场提交投标保证金的,其投标文件将被拒收;
③投标报价应以新华省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价;
④距投标截止时问不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长;
⑤投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案;
⑥投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。投标人A对上述招标文件内容提出异议,招标人按规定答复并修改了招标文件。
经过评标,投标人A中标,根据招标文件内置合同,发包人与投标人A签订了合同。投标文件施工组织设计章节有以下内容:
①工程任务及施工条件分析;
②主要施工方法、主要单位工程综合进度计划和施工力量、机具及部署;
③施工组织技术措施,包括工程质量、施工进度、安全防护、文明施工以及环境污染等各种措施;
④总包和分包的分工范围及交叉施工部署。

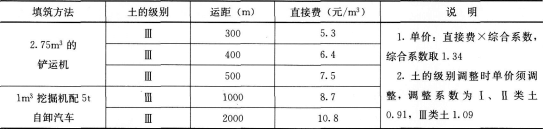

投标人A投标辅助资料列入合同文件中,土方填筑工程合同单价直接费为7.5元/m3(不含碾压,下同),相关资料如下表所示。

工程开工后,发包人变更了招标文件中拟定的取土区。新取土区的土质为黏土,自然湿密度1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。
问题
1.根据建筑业企业资质等级标准的有关规定,除水利水电工程施工总承包特级外,满足本工程坝体施工要求的企业资质等级还有哪些?
2.根据《水利水电工程标准施工招标文件》(2009年版),投标人可对背景材料招标文件中的哪些条款提出异议(指出条款序号),并说明理由。投标人提出异议的要求有哪些?招标人答复异议的要求有哪些?
3.根据现行水利工程设计概(估)算编制的有关规定,指出投标辅助资料“说明”栏中“综合系数”综合了哪些费用。
4.指出A投标文件施工组织设计中不足之处。
5.第一坝段取土区变更后,其土方填筑工程单价调整适用的原则是什么?判断第一坝段新取土区土的级别,简要分析并计算新的土方填筑工程单价(单位:元/m3,有小数点的,保留两位小数)。

32
背景资料
某水库于1978年3月兴建,1979年10月建成,总库容2400万m3,是一座以防洪为主,兼顾灌溉、养殖、旅游的综合性水利枢纽工程。除险加固设计工程内容有:(1)主副坝基岩帷幕灌浆;主坝上游坝脚抛石压重;全坝段上游干砌石护坡拆除重建。(2)新建溢洪道工程一座。(3)拆除重建原放水洞。(4)管理设施建设工程等。施工中发生以下事件:
事件1:施工单位对副坝单排帷幕灌浆分为二序施工,帷幕灌浆施工工艺主要包括:钻孔、压水试验、灌浆和灌浆的质量检查等。灌浆结束7天后,采用单点法自下而上分段卡塞进行压水试验。
事件2:溢洪道单位工程施工中,上游连接段分部工程的左岸翼墙混凝土浇筑出现质量事故,返工重做,造成经济损失12万元。
事件3:加固工程完成后,项目法人委托某鉴定单位进行蓄水安全鉴定。鉴定专家组由10人组成,该鉴定机构人员8人,另外2人从该工程项目法人在职人员中聘请。专家组高级工程师以上职称6人,工程师4人。
问题
1.指出事件1的不妥之处,并简要说明理由。
2.事件2对溢洪道上游连接段分部工程和溢洪道单位工程质量评定等级有无影响,并说明理由。
3.指出事件3的不妥之处,并简要说明理由
33
背景资料
某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥及下游消能防冲设施。
溢洪道加固施工时,在铺盖上游填筑土围堰断流施工,围堰断面如图所示。随着汛期临近,堰前水位不断上升,某天突然发现堰后有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随后上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的溢洪道底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,项目法人组织联合调查组进行事故调查,根据水利部《贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号)中的“四不放过原则”对事故进行了处理;施工单位组织制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。

问题
1.本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确抢护措施。
2.根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类?并指出本工程质量事故类别。
3.根据质量事故类别,指出本工程质量事故处理在方案制定和报批程序方面的不要之处,并说明正确做法。
4.根据水利部《贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),说明背景材料中“四不放过原则”的具体内容。
34
背景资料
某水闸共2孔,每孔净宽10.0m,闸室采用钢筋混凝土框架结构,底板厚1.8m,顶高程31.3m;闸室总宽23.2m,顺水流长16.0m;闸室及翼墙底板基础采用水泥土搅拌桩处理。其主要工程内容有:地基与基础;闸室段;上游连接段;下游连接段;交通桥;金属结构及启闭机安装;工作桥排架启闭机房等。项目划分共划分为1个单位工程,8个分部工程。施工过程中发生如下事件:
事件1:项目法人在主体工程完工后,组织监理、设计、施工等单位,根据工程特点(工程等级及使用情况)和相关技术标准,提出了《水利水电工程施工质量检验与评定规程》表A.2.1所列各项目的外观质量标准,报工程质量监督机构核备。
事件2:单位工程完工后,监理单位及时组织相关单位组成工程外观质量评定组,现场进行外观质量检验评定,并将评定结论报工程质量监督机构核备。
事件3:本工程完工后,及时进行了单位工程质量评定,其中:(1)所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故;(2)质量事故已按要求进行处理;(3)外观质量得分率为80%;(4)单位工程施工质量检验与评定资料齐全;(5)工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。因此,本单位工程质量评定为优良。

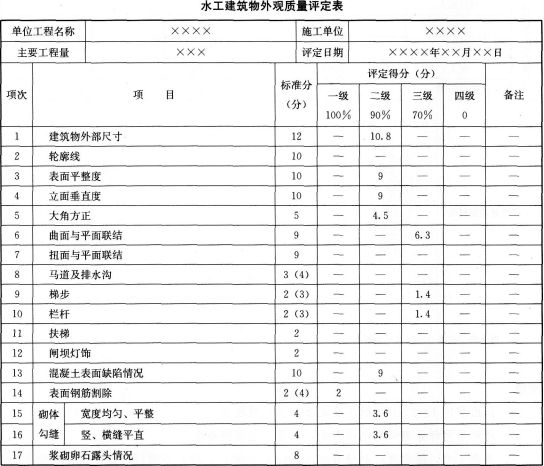

事件4:单位工程完工后,及时进行了外观质量评定,评定结果如下:


问题
1.指出事件1、2、3中的不妥之处,并说明理由。
2.外观质量评分有哪些单位参加,人员数量有何要求?
3.事件4中,轮廓线检测项目测点合格率为95%,计算本项得分;计算总得分率。
35
背景资料

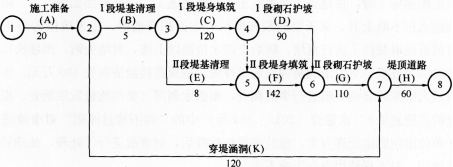

发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。为保证项目按期完成,将堤身划分成2个施工段组织流水施工,初始施工进度计划如下图(单位:天)。

在工程施工过程中发生如下事件:
事件1:项目部在审查初始的施工进度计划时,提出了优化方案,即按先“Ⅱ堤段”、后“工堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工。
事件2:在进行第Ⅱ段堤基清理过程中发现蚁穴和大量白蚁,施工单位按程序进行了上报。经相关单位研究,确定采用灌浆处理方案,增加费用10万元。施工单位因不具备灌浆施工能力,就自行分包给有相应资质的分包单位,但未与分包单位签订分包合同。灌浆工作从第Ⅱ段堤基清理完成开始,到堤顶道路施工前结束,工作持续时间20天。
事件3:由于设计变更,“Ⅱ段堤身填筑”(F工作)推迟5天完成。
事件4:工段砌石护坡施工中,监理工程师检查发现碎石垫层厚度局部不足,返工处理,D工作推迟3天完成。
事件5:第225天末检查时,“Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,“工段堤身填筑”(C工作)已累计完成40%工程量,“穿堤涵洞”(K工作)已累计完成60%工程量。
问题
1.根据事件1和事件2,绘制新的施工网络计划图(工作名称用原计划中的字母代码表示),分别计算原计划与新计划的工期,确定新计划的关键线路(用工作代码表示)。
2.事件2中,除建设单位、监理单位、施工单位之外,“相关单位”还应包括哪些?对于分包工作,指出施工单位的不妥之处,简要说明正确做法。
3.分别指出事件3、事件4的责任方,分析对工期的影响及可获得工期补偿的天数。
4.根据事件5,分别指出第225天末G、C、K工作已完成多少天工程量,及其对工期有何影响(假定各工作匀速施工)?
剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 35
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共5题
31 32 33 34 35
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
