您现在的位置:首页 > 一级建造师 > 考试题库

一级建造师考试题库

2017年一级建造师考试《公路工程实务》预习试卷(1)

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
当路堑表层冻土厚度大于1m时,宜采用的开挖方法是( )
A. 爆破冻土法
B. 机械破冻法
C. 热水开冻法
D. 蒸汽放热解冻法
A B C D
2
浅埋段和洞口加强段的开挖施工,不适合采用的方法是( )
A. 单侧壁导坑法
B. 双侧壁导坑法
C. 留核心土开挖法
D. 全断面法开挖
A B C D
3
下列交通安全设施中,不起诱导视线作用的是( )
A. 指示标志
B. 防撞筒
C. 轮廓标
D. 突起路标
A B C D
4
水泥混凝土路面的横向施工缝设在缩缝处应采用( )
A. 设传力杆假缝型
B. 设传力杆平缝型
C. 不设传力杆假缝型
D. 设拉杆企口缝型
A B C D
5
在不破坏混凝土内部结构和使用性能的情况下,利用声、光、热、电、磁和射线等方法测定有关混凝土性能的物理量,推定混凝土强度、缺陷等的测试技术,叫做( )
A. 无损检测
B. 静载试验检测
C. 超声波检测
D. 动载试验检测
A B C D
6
吊桥的主缆施工各道工序为:①猫道架设②牵引系统架设③主缆架设④紧缆⑤索夹安装与吊索架设,各工序的正确顺序为( )
A. ①→②→③→④→⑤
B. ②→①→③→④→⑤
C. ①→②→④→③→⑤
D. ②→①→④→③→⑤
A B C D
7
热拌改性沥青混凝土路面结构中表面层混合料的摊铺方法通常采用( )
A. 走线法
B. 人工摊铺法
C. 平衡梁法
D. 滑模法
A B C D
8
水泥混凝土路面浇筑后,表面没有及时覆盖,在炎热或大风天气,表面游离水分蒸发过快,体积急剧收缩,最容易产生的病害是( )
A. 断板
B. 板底脱空
C. 龟裂
D. 唧泥
A B C D
9
下列梁桥结构中,支座上的卸载弯矩为零的是( )
A. 悬臂梁
B. 固端梁
C. 连续梁
D. 简支梁
A B C D
10
软土地基的工程特性是( )
A. 透水性强
B. 天然强度低
C. 流变性差
D. 压缩性低
A B C D
11
为消除支架地基的不均匀沉降和支架的非弹性变形并获取弹性变形参数,应采用的手段是( )
A. 预压
B. 增加传力杆
C. 硬化地面
D. 增加剪刀撑
A B C D
12
沥青路面施工中,当缺乏所需标号的沥青时进行施工,错误的说法是( )
A. 可采用不同标号掺配的调和沥青
B. 掺配的调和沥青的其掺配比例由试验决定
C. 掺配后的沥青质量应符合“道路石油沥青技术要求”
D. 必须采用更高标号的沥青进行替代
A B C D
13
沥青贯入式碎石基层施工时,配合比设计应采用( )设计方法
A. 拉伸试验
B. 针入度试验
C. 马歇尔试验
D. 软化点试验
A B C D
14
桥梁钢筋的纵向焊接有条件应尽量采用( )
A. 电弧焊
B. 电渣压力焊
C. 气压焊
D. 闪光对焊
A B C D
15
采用挖掘机开挖土质路堑作业,叙述正确的是( )
A. 路堑土方开挖中最常采用的是反铲挖掘机
B. 反铲挖掘机挖装作业灵活,回转速度快,工作效率高
C. 正铲工作面的高度一般不应小于1.5m,否则将降低生产效率
D. 正铲挖掘机不适用于与运输车辆配合开挖土方路堑
A B C D
16
采用贝克曼法测试弯沉时,弯沉仪及百分表安装到位后将百分表调零,此时,要用手指轻轻叩打弯沉仪,其主要目的是( )
A. 检查百分表是否安装牢固
B. 检查百分表是否稳定回零
C. 检查百分表是否失效
D. 检查弯沉仪是否被汽车轮胎夹住
A B C D
17
自动安平水准仪操作程序是( )
A. 粗平→照准→精平→读数
B. 照准→精平→读数
C. 粗平→照准→读数
D. 对中→照准→读数
A B C D
18
隧道的棚式明洞由顶盖和( )组成
A. 基础
B. 内外边墙
C. 托梁
D. 雨棚
A B C D
19
关于路基范围内的原地基处理要求的说法,错误的是( )
A. 稳定的斜坡上,地面横坡缓于1:5时,清除地表草皮、腐殖土后,可直接填筑路堤
B. 地面横坡为1:5~1:2.5时,原地面应挖台阶,台阶宽度不应小于2m
C. 低路堤应对地基表层土进行超挖、分层回填压实,其处理深度不应小于0.5m
D. 原地面坑、洞、穴等,应在清除沉积物后,用合格填料分层回填分层压实,压实度应符合规定
A B C D
20
我国目前实行的安全生产管理体制把( )放在第一位
A. 行业管理
B. 劳动者遵章守纪
C. 国家监察
D. 企业负责
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21
敷设管道光、电缆时,可以用作润滑剂的有( )
A. 水
B. 石蜡油
C. 有机油脂
D. 柴油
E. 滑石粉
A B C D E
22
全站仪的测距模式包括( )
A. 定位模式
B. 精测模式
C. 跟踪模式
D. 智能模式
E. 粗测模式
A B C D E
23
道路石油沥青的等级分为( )
A. 一级沥青
B. A级沥青
C. 特级沥青
D. B级沥青
E. C级沥青
A B C D E
24
桥梁按上部结构的行车道位置,分为( )
A. 公路桥
B. 铁路桥
C. 上承式桥
D. 下承式桥
E. 中承式桥
A B C D E
25
安全管理中下列属于对人的管理是( )
A. 气象监控
B. 现场监督检查
C. 安全培训
D. 技术交底
E. 加强照明
A B C D E
26
公路桥涵设计采用的偶然作用包括有( )
A. 漂流物的撞击作用
B. 船舶的撞击作用
C. 汽车撞击作用
D. 水的浮力
E. 地震作用
A B C D E
27
不得直接用于填筑路基的填料有( )
A. 淤泥
B. 冻土
C. 强膨胀土
D. 有机质土
E. 含腐殖质的土
A B C D E
28
有利于石灰稳定土基层裂缝的防治措施有( )
A. 超出规范标准提高水泥用量
B. 施工用土中适量掺加粉煤灰
C. 石灰土成型后应及时洒水或覆盖塑料薄膜养护
D. 采用塑性指数适中的土
E. 选择在晚秋、初冬后施工
A B C D E
29
工程量清单的组成内容有( )
A. 清单前言
B. 计日工明细表
C. 工程量清单汇总表
D. 价格调整表
E. 工程细目
A B C D E
30
水泥混凝土路面断板处理时,常见的裂缝处理方法有( )
A. 压注灌浆法
B. 整块板更换法
C. 条带罩面法
D. 碎石化法
E. 贴碳纤维法
A B C D E
简答题(请根据背景资料,按要求作答)
31
背景资料:
某施工单位承接的某高速公路合同段中有一座公路隧道。该隧道为单洞双向行驶的四车道深埋隧道,设计净高6.9m,净宽20m,进口桩号为K9+868,出口桩号为K13+218。根据地质勘察报告,隧道穿越的地层有:砂岩、页岩、泥灰岩,其中K10+000K11+500段还分布有冲刷煤屑、瓦斯包体和含水瓦斯包体,岩层节理及裂隙发育。设计要求采用新奥法施工、分部开挖和复合式衬砌,隧道施工监控量测实施了地质与支护状态观察、周边位移监控。
事件一:施工单位采用双向掘进,对水、电、路、通风等设施进行统一安排,并在正式掘进前完成。通风方式采用大功率通风机将新鲜空气采用风管压送到掌子面,然后将废气从里往外挤出。通风机采用轴流式,其额定风量为2250m3/min,风压为6kPa,发电机功率为2×115kW。风管与风机相匹配,选配φ1500mm(压入)和φ1000mm(吸出)的强力橡胶软管,每节长10m,软风管接头方式为双反边拉链式接头,安装方便、密封性能好。
事件二:隧道施工时的通风,设专人管理。要求做到:保证每人每分钟得到1m3的新鲜空气;隧道内的空气成分每两月至少取样分析一次。
事件三:某日早上7时,1名工人进洞启动设备,产生火花,导致隧道发生瓦斯爆炸,该名工人罹难,所幸洞内当时没有其他作业人员,造成损失约320万元。
土建施工完成后,项目部按要求进行了照明、供配电设施与交通标志、防撞设施、里程标、百米标等的施工。照明控制系统由分中心监控工作站、A、亮度检测器和照明配电回路(箱)的接H电路构成。该隧道原设计采用射流式通风方式,经多方论证后,难以满足该隧道的通风质量要求,拟变更为竖井排风式通风,并按相关程序完成了设计变更。
问题:
1.补充背景中隧道监控量测的必测项目。
2.背景中施工时采用的通风方式属于哪一类?
3.改正事件二中的错误之处。
4.写出背景中A的名称。
5.依据现行的《生产安全事故报告和调查处理条例》,判断该事故等级。
6.背景中隧道按长度分属于哪类隧道?按《公路工程设计变更管理办法》,背景中设计变更属于哪一类变更?说明理由。
32
背景资料:
某施工单位承接了高速公路施工,K8+126处有一座主跨为9×30m预应力混凝土简支空心板梁桥,该桥为旱桥,中间桥墩位于低洼地带,地下水较低,地质条件为硬土。基础采用人工挖孔桩施工工艺,上部结构采用预制吊装,梁体采用后张法施工。
事件一:施工单位为保证测量工作的质量,提高测量工作效率,在测量工作的各个程序中实行双检制,制定了以下测量管理制度:
制度1:测量队应核对有关设计文件和监理签认的控制网点测量资料,应由两人独立进行,核对结果应作记录并进行签认,成果经项目技术部门主管复核签认,项目生产副总审核签认后方可使用。
制度2:一切原始观测值和记录项目在现场记录清楚。如果书写错误,必须用涂改液进行涂改。
制度3:测量外业工作必须有多余观测,并构成闭合检测条件。控制测量、定位测量和重要的放样测量必须坚持“两人两种方法”制度,坚持采用两种不同方法(或不同仪器)或换人进行复核测量。利用已知点(包括平面控制点、方向点、高程点)进行引测、加点和施工放样前,必须坚持“A”的原则。测量后,测量成果必须采用两组独立平行计算进行相互校核,测量队长、测量组长对各自的测量成果进行复核签认。
事件二:预应力张拉。将钢绞线穿人波纹管道内(钢绞线下料长度考虑张拉工作长度),进行张拉作业。张拉使用的张拉机及油泵、锚、夹具必须符合设计要求并配套使用,配套定期校验,以准确标定张拉力与压力表读数间的关系曲线。按设计要求在两端同时对称张拉,张拉时千斤顶的作用线必须与预应力轴线重合,两端各项张拉操作必须一致。预应力张拉采用“双控”。
事件三:施工单位在第2片梁的张拉过程中,出现钢绞线的断丝现象,据统计,断丝数量超过设计规定的允许数量。
事件四:施工单位购买了定型钢模、脚手架等,并按周转材料的管理制度进行日常使用和管理。对于定型钢模的价值摊销,施工单位采用一次摊销法进行。
问题:
1.改正制度1、制度2中的错误之处。
2.写出制度3中的“A”原则是什么原则?
3.写出事件二中双控的具体做法。
4.事件三中施工单位应该如何处理?
5.事件三对定型钢模的价值摊销是否正确?为什么?
6.除了背景中采用的摊销方法,周转材料的摊销方法还有哪些?
33
背景资料:

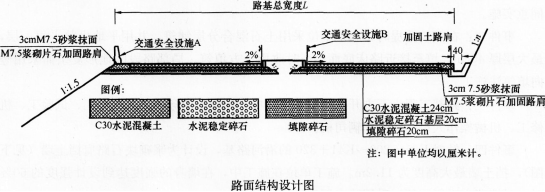

某施工单位承接了长65km的山区四车道沿江高速公路路面施工,设计车速100km/h,路线左侧濒临金沙江,属于沿溪线工程。临江路基考虑到金沙江的洪水变化,路基设计时按浸水路基设计,满足规范规定的路基设计洪水频率要求。路面结构如下图所示。

在填隙碎石的施工过程中,施工单位选择湿法施工。现将施工单位对湿法施工的部分技术要点摘录如下:①在备料时,对集料的颗粒组成不考虑级配要求,集料最大粒径为铺筑厚度的0.5~0.7倍;②采用单层铺筑,严格按填隙碎石施工工艺流程组织施工;③在“碾压滚浆”工序中,在无超高的平曲线路段与直线路段,碾压从公路中心开始,逐渐错轮向两侧路肩进行;④在设超高的曲线路段,碾压从公路内侧路肩开始,逐渐错轮向公路外侧路肩进行。
为保障行车安全,公路沿线填方高度超高6m的路段以及临江危险路段,在路基边缘设置了交通安全设施A,其他路段的路基边缘设置了交通安全设施B。
问题:
1.写出施工单位选择的填隙碎石施工方法的理由,填隙碎石施工除该法之外还有什么方法?
2.逐条判断填隙碎石施工技术要点是否正确,并说明理由。
3.写出图中交通安全设施A和交通安全设施B的名称,并简述它们的主要作用。
4.本工程的路基设计洪水频率是多少?
34
背景资料:
某二级公路K合同段(K22+300~K44+000),主要为路基土石方工程和支挡工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,60%挖方为石方,填方路段填料由挖方路段调运,施工过程部分事件摘要如下:
事件一:施工单位在路段开工后发现,路基挖方土石比例与招标文件中的比例相差较大,施工单位向监理工程师以书面形式提出工程设计变更的建议,增加费用23.4万元,结合实际情况,设计单位签发了“设计变更通知单”,项目法人对设计变更进行了审查,同意实施。
事件二:在填筑路堤时,施工单位采用土石混合分层铺筑,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时改用土方填筑。局部路段因地形复杂而采用竖向填筑法施工。
事件三:路基工程土石方开挖与填筑施工中,配置的劳务用工有测量工、试验工、机修工、机械操作人员、运输车辆司机。

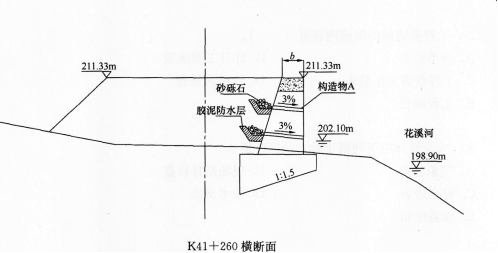

事件四:针对K41+200~K41+320的沿河路基,设计为浆砌块石路肩挡土墙(见下图),挡土墙最大高度为11.2m。施工单位在施工中,在墙身的强度达到设计强度的60%时,对墙背土进行回填,采用冲击压实法进行碾压。
问题:
1.事件一中的“设计变更”,是否符合公路工程设计变更管理的相关规定?说明理由。
2.指出事件二中施工方法存在的
问题,并提出正确的施工方法。
3.指出事件三中路基工程土石方开挖与填筑施工过程还必须配置的劳动力有哪些?
4.根据国家标准《高处作业分级》GB/T 3608,该挡土墙的墙身砌筑属于几级高处作业?

5.指出墙身中的构造物A的名称和墙后砂砾石的作用。
6.改正事件四中施工单位的错误做法
35
背景资料:
A公司中标某高速公路第一标段。该标段包括一座中桥、10km路基路面工程。工程采用工程量清单计价,并在清单中列出了措施项目;双方签订的施工合同约定工程款支付方式为按月计量支付,并约定发生争议时向工程所在地仲裁委员会申请仲裁。对清单中某措施项目,A公司报价200万元。施工中,由于施工单位改变了施工方案,该措施项目实际发生费用为260万元,A公司拟向业主提出索赔。
业主推荐B公司分包桥梁的钻孔灌注桩施工,A公司审查了B公司的资质后,与B公司签订了工程分包合同。在施工过程中,由于B公司操作人员违章作业,损坏通信光缆,造成大范围通信中断,A公司为此向通信公司支付了65万元补偿款。
A公司为了应对地方材料可能涨价的风险,中标后即与某石料厂签订了价值500万元的道路基层碎石料的采购合同,约定了交货日期及违约责任(规定违约金为合同价款的5%)并交付了60万元定金。到了交货期,对方以价格上涨为由提出中止合同,A公司认为对方违约,拟就此提出索赔。
施工中,经业主同意,为保护施工区域的古树,增加了相关的措施费,而原清单中没有相同项目。施工单位就此提出变更申请。
工程竣工且保修期满后,业主无故拖欠A公司工程款,经多次催要无果。A公司计划对业主提起诉讼。
问题:
1.按计价方式,工程施工合同有哪几种?本工程属于哪种计价合同?简述其特点。
2.投标报价阶段,在保证总价不变的情况下,投标单位如何调整单价可以在结算时得到更理想的经济效益?A公司就措施项目向业主索赔是否合理?说明理由。
3.A公司应该承担B公司造成损失的责任吗?说明理由。
4.A公司可向石料厂提出哪两种方式的索赔要求?并计算相应索赔额。
5.对于增加的古树保护措施费用,应根据什么原则来确定其价格?
6.对业主拖欠工程款的行为,A公司可以对业主提起诉讼吗?说明原因。如果业主拒绝支付工程款,A公司应如何通过法律途径解决本工程拖欠款
问题?

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 35
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共5题
31 32 33 34 35
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
