2017年一级建造师考试《公路工程实务》预习试卷(2)

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
下列作用中,属于偶然作用的是( )
A. 汽车撞击作用
B. 地震作用
C. 混凝土收缩、徐变作用
D. 冰压力
A B C D
2
关于填石路堤施工要求的说法,正确的是( )
A. 二级以上公路在陡峻山坡地段施工特别困难时,可采用倾填的方式将石料填筑于路堤下部,但在路床底面以下不小于1.0m范围内仍应分层填筑压实
B. 压实机械宜选用自重不小于15t的静力式压路机
C. 边坡码砌宜在路基填筑到达路基设计标高后进行
D. 严禁将软质石料与硬质石料混合使用
A B C D
3
填隙碎石干法施工部分工艺的先后顺序,正确的是( )
A. 初压→撒布填隙料→振动压实→摊铺粗碎石
B. 摊铺粗碎石→振动压实→撒布填隙料→初压
C. 摊铺粗碎石→初压→撒布填隙料→振动压实
D. 摊铺粗碎石→初压→振动压实→撒布填隙料
A B C D
4
下列不属于公路工程竣工验收主要工作内容的是( )
A. 按交通运输部规定的办法对工程质量进行评分,并确定工程质量等级
B. 对合同是否全面执行、工程质量是否合格做出结论
C. 听取项目法人、设计单位、施工单位、监理单位的工作报告
D. 对建设项目进行综合评价
A B C D
5
用大功率路面铣刨拌和机将路面混合料在原路面上就地铣刨、翻挖、破碎,再加入稳定剂、水泥、水(或加入乳化沥青)和骨料同时就地拌和,用路拌机原地拌和,最后碾压成型。该沥青路面的施工工艺是( )
A. 厂拌热再生法
B. 现场热再生法
C. 厂拌热冷生法
D. 现场冷再生法
A B C D
6
关于路肩施工,说法错误的是( )
A. 对填方路段来说,采用培路肩的方法施工既经济又简便
B. 填方路段培土路肩的材料,通常与填筑路堤的材料相同
C. 挖方路堑段的路肩开挖时,先开挖到路床顶面标高,再采用培路肩的方法施工
D. 填方路段路肩通常随着路面结构层的铺筑,相应地分层培筑,可以先培土也可以后培土
A B C D
7
下列应洒布粘层的是( )
A. 半刚性机层上铺筑沥青层
B. 沥青混凝土面层与检查井侧面之间
C. 沥青混凝土面层的下面层和二灰稳定碎石基层之间
D. 多雨地区空隙较大的沥青面层下部
A B C D
8
关于粉煤灰路堤的施工,正确的说法是( )
A. 粉煤灰路堤不可用于高速公路路堤
B. 凡是电厂排放的硅铝型低铝粉煤灰都可作为路堤填料
C. 粉煤灰路堤比普通路堤自重更大,可以减少软土路堤沉降
D. 粉煤灰路堤一般由路堤主体部分、护坡和封顶层以及排水系统等组成
A B C D
9
下列梁桥中,以同等抗弯能力的构件断面就可建成的桥梁跨径最小的是( )
A. 简支梁
B. 固端梁
C. 连续梁
D. 悬臂梁
A B C D
10
隧道供电线路布置和安装时,瓦斯地段的输电线必须使用( )
A. 绝缘铜线
B. 胶皮线
C. 绝缘铝线
D. 密封电缆
A B C D
11
隧道洞口受坍方、落石、泥石流、滑坡、雪害等危害时,通常应设置( )
A. 明洞
B. 挡土墙
C. 排水沟
D. 仰拱
A B C D
12
在高处作业要求中,安全带的使用应( )
A. 高挂高用
B. 低挂高用
C. 高挂低用
D. 低挂低用
A B C D
13
涵洞按构造形式不同分类,除了箱涵、拱涵、盖板涵,还有( )
A. 暗涵
B. 圆管涵
C. 石板涵
D. 钢筋混凝土涵
A B C D
14
钻(挖)孔灌注摩擦桩单桩轴向受压容许承载力[P]的计算公式[P]=1/2(Uιτp+AσR)中,2是( )
A. 桩的周长
B. 桩底横截面面积
C. 桩的长度
D. 桩在局部冲刷线以下的有效长度
A B C D
15
下列路基工程可安排冬期施工的是( )
A. 岩石地段的路堑开挖
B. 在河滩低洼地带将被水淹的填土路堤
C. 填方路基原地面草皮的铲除
D. 高速公路的土路堤填筑
A B C D
16
下列说法错误的是( )
A. 经纬仪可以进行水平角测量和竖直角测量
B. 经纬仪可以进行高精度距离测量和高差测量
C. 经纬仪具有高精度的定线的辅助功能
D. 经纬仪的主要作用是进行角度测量
A B C D
17
进行中央分隔带的开挖一般是紧随( )工作
A. 路面基层施工完毕后
B. 路面底基层施工完毕后
C. 路基施工完毕后
D. 路面面层施工完毕后
A B C D
18
桥梁钢筋骨架施焊顺序错误的是( )
A. 由中到边对称地向两端进行
B. 先焊骨架下部,后焊骨架上部
C. 相邻的焊缝采用分区对称跳焊
D. 顺骨架轴线方向一次焊成
A B C D
19
某小范围泥沼地,地表以下存在0.5~1.0m深软土,最适合的处治方法是( )
A. 爆破排淤法
B. 堆载预压法
C. 开挖换填法
D. 砂井排水固结法
A B C D
20
天然土石混合填料中,石料为强风化石料或软质石料时,其CBR值应符合规范的规定,石料最大粒径不得大于( )
A. 100mm
B. 压实层厚的1/2
C. 压实层厚的2/3
D. 压实层厚
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21
护栏按其刚度的不同可分为( )
A. 柔性护栏
B. 刚性护栏
C. 半刚性护栏
D. 钢筋混凝土护栏
E. 波形梁护栏
A B C D E
22
隧道光面爆破的主要标准有( )
A. 开挖轮廓成型规则,岩面平整
B. 岩面上保存50%以上孔痕,且无明显的爆破裂缝
C. 几乎不会对围岩造成扰动
D. 大大减少超欠挖量
E. 爆破后围岩壁上无危石
A B C D E
23
施工现场的室内配电线路包括( )
A. 绝缘导线和电缆的明敷设
B. 绝缘导线和电缆的暗敷设
C. 绝缘导线架空敷设
D. 绝缘电缆埋地敷设
E. 电缆线架空明敷设
A B C D E
24
水泥混凝土路面的纵缝在构造上分为( )
A. 设拉杆假缝型
B. 设拉杆平缝型
C. 不设拉杆假缝型
D. 不设拉杆平缝型
E. 不设拉杆企口型
A B C D E
25
中小跨径的空心板制作时所使用充气芯模应符合的要求有( )
A. 充气胶囊在使用前应经过检查,不得漏气,每次使用后,应妥善存放,防止污染、破损及老化
B. 从开始浇筑混凝土到胶囊放气时止,其充气压力应保持稳定
C. 浇筑混凝土时,为防止胶囊上浮和偏位,应采取有效措施加以固定,并应对称平衡地进行浇筑
D. 胶囊的放气时间应根据经验确定
E. 安装时应有专人检查钢丝头,钢丝头应弯向内侧,胶囊涂刷隔离剂
A B C D E
26
在水泥路面上进行沥青面层加铺,通常可采用的方法有( )
A. 滑模施工法
B. 现场热再生法
C. 碎石化法
D. 现场冷再生法
E. 直接加铺法
A B C D E
27
下列属于“道路石油沥青技术要求表”中的指标有( )
A. 针人度指数PI
B. 软化点
C. 40℃延度
D. 针人度(25℃,5s,100g)
E. 溶解度
A B C D E
28
锚杆挡土墙按墙面的结构形式可分为( )锚杆挡土墙
A. 肋板式
B. 柱板式
C. 桩板式
D. 框架式
E. 壁板式
A B C D E
29
柴油发电机组的安装要求有( )
A. 发电机的无需做静态和运转试验
B. 柴油发电机馈电线路连接后,两端的相序必须与原供电系统相序一致
C. 发电机中性线(工作零线)应与接地干线直接连接
D. 发电机组至低压配电柜馈电线路的相间、相对地间的绝缘电阻值应大于0.5MΩ
E. 塑料绝缘电缆线路直流耐压试验为2.4kV,时间为5min,泄漏电流稳定,无击穿现象
A B C D E
30
软基处理施工技术中,粒料桩的施工工艺程序有( )
A. 振冲器移位
B. 清孔
C. 关机停水
D. 加料振密
E. 插入套管
A B C D E
简答题(请根据背景资料,按要求作答)
31
背景资料:
某施工单位承担的某双向4车道高速公路隧道,该隧道为单洞双向行驶长3200m,隧道最大埋深342m,净空宽度19.64m,净空高度6.88m,净空面积为105.16m2,设计车速100km/h,工程于2008年7月1日开工。

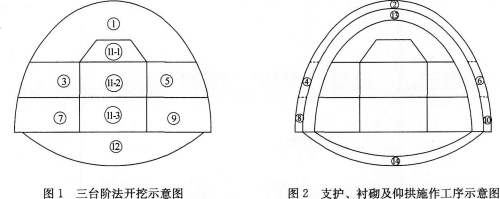

该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属Ⅳ~V级围岩,稳定性差。由于地下水发育,特别是断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了TSP法进行超前地质预报,并进行相关监控量测。根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如图1、图2所示。

针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位按照“强支护、勤量测、紧衬砌”的原则组织上图各部位工序施工。隧道防水和排水应按照防、截、堵相结合的原则进行综合设计,使洞内、洞口与洞外构成完整的防水、排水系统。
施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁”、“五项制度”的总目标,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,落实工程项目安全生产主体责任和相关单位的安全管理责任,深入排查治理交建设过程中的安全隐患。
问题:
1.写出①→⑩、12→14正确的施工顺序,说明理由。
2.施工单位采用台阶法施工是否合理?说明理由。
3.更正背景中隧道防水和排水原则的错误之处。
4.写出两种本隧道除了背景中提到的超前地质预报方法之外,还可以采取的超前地质预报方法。
5.背景资料中提及的“两项达标”总目标包括哪些内容?
32
背景资料:
某公司承接了某一段紧邻居民区的一级道路改扩建工程。工程中包含一段长540m的 新增路线(含下水道300m)和一段长330m的路面改造(含下水道180m),另需拆除一座旧人行天桥、新建一座立交桥。
新增线路部分地下水位位于-4.0m处(原地面高程为±0.000m),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁,采用现浇施工。
项目部组织有关人员编写了施工组织设计(其中,进度计划见下图)。

施工中发生了如下事件。
事件一:在新增路线下水道基坑开挖施工中,由于提供的原有地下管网资料标注偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。
事件二:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。
事件三:箱梁预制时,业主提出修改设计,施工单位按设计变更要求拆除了部分已完工程,重新施工。造成施工方多支付人工费1万元,材料和机械费用2万元,并导致预制工作暂停2天。
事件四:由于相关事件对工期造成的影响,为保证工期,施工单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。项目部针对施工中发生的可能索赔的项目,积极收集相关资料,并按合同规定程序向业主提出索赔。
问题:
1.计算工程总工期,并指出关键线路(指出节点顺序即可)。
2.根据原有进度计划,计算确定“新线基层施工”的最早可能开始时间(假设工程为第0天末开始施工)。
3.分析施工中先后发生的事件一、事件二对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。
4.针对事件三,项目部是否可以提出工期和费用的索赔?说明理由。
5.事件四中,施工单位的做法是否妥当?说明理由。
6.按照索赔程序,施工单位首先要做的工作是什么?索赔报告包括哪四个部分的内容?

33
背景资料:
某施工单位承接了长96km的平原二级公路路面施工,路面采用C30水泥混凝土路面。土路肩结构示意图放大,如下图所示。

为控制水泥混凝土路面的施工质量和工期,施工单位计划在面层施工中采用工程质量最高、施工速度最快、装备最现代化的成熟水泥混凝土路面摊铺技术。该技术要求对沿全线布设配电线路。配电线路包括室外线路和室内线路。室内线路采用电缆明敷设,室外线路绝缘导线架空敷设。项目部安全员在对室外线路架工作的检查中发现:
事件一:室外架空线路由导线、绝缘子、横担及电杆等组成。室外架空线路采用截面积为16mm2的绝缘铜线,其中有一段采用了截面积为16mm2的绝缘铝线(长度200m)。
事件二:架空线路充分利用沿途的树木架设,在无法利用树木架设时,埋设了专用电杆;
事件三:一般电杆埋设深度采用电杆长度的1/10,在松软地质处应加大埋设深度或采用卡盘等加固。
事件四:跨越机动车道的成杆应采取单横担双绝缘子;15°~45°的转角杆应采用双横担双绝缘子;45°以上的转角杆应采用十字横担。
路面、路肩施工完成后,施工单位进行了柱式轮廓标施工。轮廓标的实测检验项目为:柱式轮廓标尺寸、安装角度、反射器外形尺寸(△)。
问题:
1.室外线路除了背景中的敷设方式之外,还有哪些敷设方式?
2.逐条判断室外线路架设四个事件是否正确,并说明理由。
3.写出背景中采用的水泥混凝土路面摊铺技术的名称,面层摊铺中,缩缝传力杆塑料套管应采用什么装置插入?
4.背景中,土路肩的施工应该采用什么方法?
5.写出柱式轮廓标实测检验项目的漏项。
6.实测检验项目中,带有“△”符号标识的项目代表什么含义?
34

背景资料:
某施工单位承接了某高速公路石方路基施工,起止桩号为K32+880~K38+950,长6.07km。整体式路基宽度24.50m,桥梁与路基同宽,双向四车道。
施工区内多为岩性山体,路基回填材料采用山体爆破石渣,填料石料成分主要是块石、片石、碎石、少量风化石及土的混合料,开采出的碎块石中土的含量在15%~20%之间,石料的强度为65MPa左右。为确保路堤施工满足质量要求,施工单位进行了现场回填试验,确定相关参数以指导后续路基填筑工程施工。施工中发生了以下
事件:

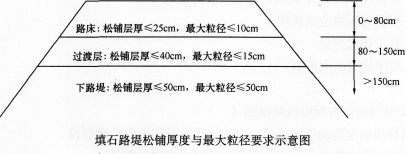

事件一:根据不同的填筑层位,施工单位提出了如下图所示的填料要求。

事件二:填石路基施工段一般2kin划分为一个单元,机械设备便于统一管理调配,
利用效率较高,施工单位进场的机械设备组合如下:


名称

数量

名称

数量

推土机(T140—1)

1台

推土机(T160一1)

1台

装载机(Z150A)

1台

挖掘机(PC320)

4台

轮胎式压路机(YZ18J)

1台

振动压路机YZ18JD

1台

自卸汽车(8T)

30台

事件三:施工过程中,首先在压实后的路堤上沿着纵向布点,在布好的点位上,用油漆做醒目的标记。用水准仪测量高程,为减少误差,在测点上,放置一个φ10cm钢球。用振动压路机作碾压检测(碾压参数:2.0~4.0km/h,频率30Hz,碾压2遍),碾压后应无明显轮迹,然后再用水准仪测定各点高程,计算各测点在碾压前后的高差。
事件四:工程完工后,项目经理部及时组织有关人员编写工程技术总结。技术总结的主要内容包括:
①工程概况。
②“新技术、新工艺、新材料、新设备”的推广应用情况。
③技术创新项目及运用效果。
④施工中进行质量监控的手段和方法。
⑤推广应用的先进的试验仪器和试验方法以及在质量控制中所起的积极作用。
⑥本工程在施工组织和施工技术管理方面的体会。
⑦本工程实现施工过程“零缺陷质量管理”的经验和方法。
⑧对本工程的“高、新、特、难”项目的分项或分部工程进行专题技术总结。

问题:
1.改正事件一中填料要求的错误。
2.指出事件二中推土机与轮胎式压路机在填石路堤施工中的作用。
3.写出事件三中计算出的高差的名称。
4.补充两条技术总结的主要内容。
5.该段路堤是否属于填石路基?说明理由。
35
背景资料:
A路桥公司承担一座8×30m的C40预应力混凝土简支T形梁桥的施工。桥位地质为较密实的土层且无地下水,基础采用人工挖孔灌注桩。由于工期较紧,A公司经业主和监理同意,将挖孔桩施工分包给某基础工程施工公司(B公司),双方签订了分包合同,合同中规定了双方在安全生产管理方面的权利和义务。B公司在桩基开挖工程中发现现场地质条件与设计图纸不符,B公司直接向监理单位提交了变更申请,要求加深桩基。
A公司利用桥台附近的一块空地布设混凝土搅拌站、钢筋加工房以及T梁预制场,采用后张法进行T梁预制。在预制施工中,A公司制订了严格的施工技术方案,现对部分施工要点摘录如下:
(1)台座上铺钢板底模,预制台座均按规定设置反拱。
(2)T梁的振捣以紧固安装在侧模上的附着式振动器为主,插入式振动器为辅。
(3)混凝土浇筑时,先浇肋板再浇翼缘。
(4)张拉时,按设计提供的应力控制千斤顶张拉油压,按理论伸长量进行校核,张拉到设计应力相应油表刻度时立即锚固。
(5)张拉过程中的断丝、滑丝数量不得超过设计规定,否则要更换钢筋或采取补救措施。
(6)压浆使用压浆泵从梁最高点开始。
为确保工程顺利进行,A公司在T梁预制场施工中投入了测量工、试验工、混凝土工、模板工、电工、起吊工、张拉工等技术工种。
问题:
1.分包工程在开工前A公司应该怎样履行哪些开工申请手续?
2.逐条判断T梁预制施工组织要求的正确性,并改正错误之处。
3.B公司处理桩基变更的方式是否正确?如不正确,改正错误之处。
4.补充T梁预制施工中还需要的技术工种。
剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 35
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共5题
31 32 33 34 35
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
