某水库除险加固工程的主要内容有泄洪闸加固、灌溉涵洞拆除重建、大坝加固。工程所在地区的主汛期为6~8月份,泄洪闸加固和灌溉涵洞拆除重建分别安排在两个非汛期施工。施工导流标准为非汛期5年一遇,现有泄洪闸和灌溉涵洞均可满足非汛期导流要求。
承包人依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。合同约定:
(1)签约合同价为2200万元,工期19个月(每月按30天计,下同),2011年10月1日开工。
(2)开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款的扣回与还清按R=A(C-F1S)/(F2-F1)S计算,其中F1=20%,F2=90%。
(3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。
(4)控制性节点工期如表2-1所示:
节点名称 | 控制性节点工期 |
水库除险加固工程完工 | 2013年4月30日 |
泄洪闸加固局部通水条件 | T |
灌溉涵洞拆除重建具备通水条件 | 2013年3月30日 |
施工中发生以下事件:
事件一:工程开工前,承包人按要求向监理人提交了开工报审表,并做好开工前的准备,工程如期开工。
事件二:大坝加固项目计划于2011年10月1日开工,2012年9月30日完工。承包人对大坝加固项目进行了细化分解,并考虑施工现场资源配备和安全度汛要求等因素,编制了大坝加固项目各工作的逻辑关系表(如表2-2)。其中大坝安全度汛目标为重建迎水面护坡、新建坝身混凝土防渗墙两项工作必须在2012年5月底前完成。
表2-2 大坝加固项目各工作的逻辑关系表
工作代码 | 工作名称 | 工作持续时间(天) | 紧前工作 |
A | 拆除背水面护坡 | 30 | - |
B | 坝身迎水面土方培厚加高 | 60 | G |
C | 砌筑背水面砌石护坡 | 90 | F、K |
D | 拆除迎水面护坡 | 40 | - |
E | 预制混凝土砌块 | 50 | G |
F | 砌筑迎水面混凝土砌块护坡 | 100 | B、E |
G | 拆除坝顶道路 | 20 | A、D |
H | 重建坝顶防浪墙和道路 | 50 | C |
K | 新建坝身混凝土防渗墙 | 120 | B |

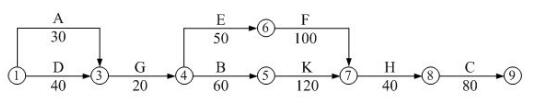

根据表2-2,承包人绘制了大坝加固项目施工进度计划如图2所示。
经检查发现图2有错误,监理人要求承包人根据表2-2对图2进行修订。
事件三:F工作由于设计变更工程量增加12%,为此承包人分析对安全度汛和工期的影响,按监理人的变更意向书要求,提交了包括变更工作计划、措施等内容的实施方案。
事件四:截至2013年1月底累计完成合同金额为1920万元,2013年2月份经监理人认可的已实施工程价款为98万元。
