2017年一级建造师考试《建筑工程实务》预习试卷(2)

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
关于施工缝留置位置的说法,正确的是(     )
A. 梁和吊车梁牛腿、无梁楼板柱帽的上面
B. 柱留置在基础、楼板、梁的顶面
C. 有主次梁的楼板,施工缝应留置在次梁跨中1/2范围内
D. 墙留置在门洞口过梁跨中1/2范围内,也可留在纵横墙的交接处
A B C D
2
某工程施工过程中,3名工人在大钢模修整场地休息,大风吹倒大钢模砸向工人导致3人当场死亡,相关直接经济损失约560余万元,此事故属于(     )
A. 特别重大事故
B. 重大事故
C. 较大事故
D. 一般事故
A B C D
3
潮湿和易触及带电体场所的照明,电源电压不得大于()
A. 12V
B. 24V
C. 36V
D. 50V
A B C D
4
下列关于梁中钢筋的保护层厚度的说法,正确的是(     )
A. 主筋表面至梁表面的距离
B. 主筋形心至梁表面的距离
C. 箍筋表面至梁表面的距离
D. 箍筋形心至梁表面的距离
A B C D
5
屋面防水卷材平行屋脊的卷材搭接缝,其方向应(     )
A. 顺流水方向
B. 垂直流水方向
C. 顺年最大频率风向
D. 垂直年最大频率风向
A B C D
6
在砌体上安装门窗时,严禁用(     )固定
A. 化学锚栓
B. 膨胀螺栓
C. 射钉
D. 预埋件
A B C D
7
悬挑空调板的受力钢筋应布置在板的(     )
A. 上部
B. 中部
C. 底部
D. 端部
A B C D
8
下列类型的土中,属于一类土的是()
A. 砂土
B. 粉质黏土
C. 填土
D. 黄土
A B C D
9
关于模板工程设计主要原则的说法,正确的是(     )
A. 实用性、安全性、经济性
B. 适用性、安全性、经济性
C. 耐久性、安全性、经济性
D. 实用性、安全性、耐久性
A B C D
10
永久性普通螺栓紧固应牢固、可靠,丝扣至少外露(     )扣
A. 1
B. 2
C. 3
D. 4
A B C D
11
对列入城建档案馆(室)接收范围的工程,工程实施总承包管理,在竣工验收后应由()向当地城建档案馆(室)移交一套符合规定的工程档案
A. 建设单位
B. 监理单位
C. 总承包单位
D. 各单位分别
A B C D
12
下列各项中,不属于税金项目清单包含内容的是(     )
A. 增值税
B. 营业税
C. 城市维护建设税
D. 教育费附加
A B C D
13
按照《招标投标法》规定,招标人在对某一投标人就招标文件所提出的疑问作出进一步澄清时,须(     )
A. 书面通知所有的投标人
B. 书面通知提出疑问的投标人
C. 口头通知提出疑问的投标人
D. 口头通知所有的投标人即可
A B C D
14
玻璃板隔墙应使用(     )
A. 压花玻璃
B. 镀膜玻璃
C. 钢化玻璃
D. 中空玻璃
A B C D
15
某两端固定的受压构件,其临界力为200kN,若将此构件改为两端铰支,则其临界力为(     )kN
A. 50
B. 100
C. 150
D. 200
A B C D
16
下列设备中,可安装在吊顶龙骨上的是(     )
A. 烟感器
B. 大型吊灯
C. 电扇
D. 投影仪
A B C D
17
硅酸盐水泥的终凝时间不得长于(     )
A. 6.5h
B. 7.5h
C. 8.5h
D. 10h
A B C D
18
砌筑墙体中,可以不设置过梁的洞口最大宽度为(     )
A. 250mm
B. 300mm
C. 400mm
D. 500mm
A B C D
19
大体积混凝土养护期间必须控制混凝土内外温差,当设计无要求时,应控制在(     )以内
A. 10℃
B. 15℃
C. 20℃
D. 25℃
A B C D
20
观察法验槽的重点应选择在()
A. 基坑中心点
B. 基坑边角处
C. 受力较大的部位
D. 最后开挖的部位
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21
下列发包行为中,属违法分包或转包的有()
A. 总承包单位将某框架主体施工分包给具备相应资质条件的单位
B. 总承包单位私自将幕墙工程分包给具备相应资质条件的单位
C. 钢结构分包单位将三个单体分别发包给三个具备相应资质条件的单位
D. 总承包单位私自将主体结构劳务分包给具备相应资质条件的劳务单位
E. 幕墙分包单位私自将劳务施工分包给具备相应资质条件的劳务单位
A B C D E
22
下列各项检查评分表中,没有设置保证项目的有(     )
A. 安全管理检查评分表
B. 文明施工检查评分表
C. 高处作业检查评分表
D. 施工用电检查评分表
E. 施工机具检查评分表
A B C D E
23
关于单位工程施工平面图设计要求的说法,正确的有(     )
A. 施工道路布置尽量不使用永久性道路
B. 尽量利用已有的临时工程
C. 短运距、少搬运
D. 尽可能减少施工占用场地
E. 符合劳动保护、安全、防火要求
A B C D E
24
施工过程中,施工组织设计需进行修改或补充的情况有()
A. 工程设计有重大修改
B. 有关标准规范修订和废止
C. 原审批人员发生变更
D. 主要施工资源配置有重大调整
E. 施工环境有重大改变
A B C D E
25
下列子分部工程中,属于主体结构分部的有()
A. 基础
B. 混凝土结构
C. 砌体结构
D. 钢结构
E. 铝合金结构
A B C D E
26
下列各种玻璃中,属于装饰玻璃的有(     )
A. 釉面玻璃
B. 夹丝玻璃
C. 刻花玻璃
D. 冰花玻璃
E. Low-E玻璃
A B C D E
27
可以测出两点间水平距离的仪器有(     )
A. 水准仪
B. 经纬仪
C. 全站仪
D. 水准尺
E. 卷尺
A B C D E
28
关于民用建筑工程室内环境质量验收的说法,正确的有(     )
A. 应在工程完工至少7d以后、工程交付使用前进行
B. 抽检的房间应有代表性
C. 房间内有2个及以上检测点时,取各点检测结果的平均值
D. 对采用自然通风的工程,检测可在通风状态下进行
E. 抽检不合格,再次检测时,应包含原不合格房间
A B C D E
29
需要办理竣工验收备案手续的工程有(     )
A. 新建工程
B. 改建工程
C. 扩建工程
D. 临时建筑
E. 农民自建单层住宅
A B C D E
30
属于钢筋力学性能的指标有(     )
A. 拉伸性能
B. 弯曲性能
C. 冲击性能
D. 焊接性能
E. 疲劳性能
A B C D E
简答题(请根据背景资料,按要求作答)
31
背景资料:
某广场地下车库工程,建设面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》GF—2013—0201签订了施工承包合同,合同工期1403。工程实施过程中发生了下列事件:

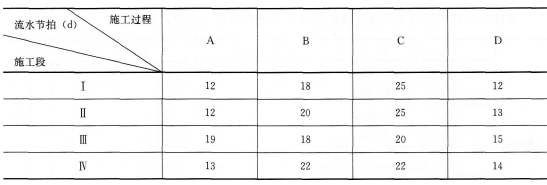

事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:

事件二:二层现浇混凝土楼板出现收缩裂缝,经项目经理部分析认为原因有:混凝土原材料质量不合格(骨料含泥量大)、水泥和掺合料用量超出规范规定。同时提出了相应的防治措施:选用合格的原材料,合理控制水泥和掺合料用量。监理工程师认为项目经理部的分析不全面,要求进一步完善原因分析和防治方法。
事件三:在施工过程中,该工程所在地连续下了6d罕见特大暴雨(超过了当地近15年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。
施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求
(以下索赔数据与实际情况相符):
(1)工程清理、恢复费用18万元;
(2)施工机械设备重新购置和修理费用29万元;
(3)人员伤亡善后费用62万元;
(4)工期顺延6d。
问题:
1.事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?
2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?
3.事件二中,出现裂缝原因还可能有哪些?并补充完善其他常见的防治方法?
4.事件三中,指出施工单位的索赔是否成立?并分别写出理由。
32
背景资料:
某开发商投资新建一栋24层住宅楼,经公开招投标,某施工总承包单位中标,双方依据《建设工程施工合同(示范文本)》GF—2013—0201签订了施工总承包合同。
本合同总价5000万元,其中工程价款约定如下:(1)工程预付款为合同价的10%;
(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月等额扣回;(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留;(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。施工过程中,发生如下事件:
事件一:公司委派另一处于后期收尾阶段项目的项目经理兼任该项目的项目经理。由于项目经理较忙,责成项目总工程师组织编制该项目的《项目管理实施规划》。项目总工程师认为该项目《施工组织设计》编制详细、完善,满足指导现场施工的要求,可以直接用《施工组织设计》代替《项目管理实施规划》,不需要再单独编制。
事件二:本工程总施工时间7个月,施工过程中,每月完成的工作量统计如下表:

月份

3

4

0

6

7

8

9

实际完成工作量(万元)

400

800

850

900

800

650

600

事件三:施工过程中,双方签订《关于钢筋价格调整的补充协议》,确定因钢材涨价增补价差40万元。因施工单位现场管理不力,建设单位罚款5万元。
问题:
1.列式计算本工程预付款及其起扣点分别是多少万元?工程预付款从几月份开始起扣?
2.指出事件一中不妥之处,并分别说明理由。
3.事件二中,7、8月份开发公司应支付工程款多少万元?截至8月末累计支付工程款多少万元?
4.事件三中,工程竣工验收合格后双方办理了工程结算。工程竣工结算之前累计支付工程款是多少万元?本工程竣工结算是多少万元?本工程保修金是多少万元(结果均保留两位小数)?
5.《建设工程施工合同(示范文本)》GF—2013—0201由哪些部分组成?并说明事件一中《关于钢筋价格调整的补充协议》归属于合同的哪个部分?
33
背景资料:
某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上19层,建筑檐高82m;实验楼6层,建筑檐高22m,局部区域一至三层结构通高,通高区域顶板为钢筋混凝土井字梁结构。建设单位与某施工总承包单位签订了施工总承包合同。合同约定:(1)电梯安装工程由建设单位指定分包;(2)保温工程保修期限为10年。施工过程中,发生了下列事件:
事件一:总承包单位上报的施工组织设计中,办公楼采用1台塔吊、1台外用电梯;在七层楼面设置有自制卸料平台;外架采用悬挑脚手架,从地上2层开始分五次到顶。实验楼采用1台物料提升机;外架采用落地式钢管脚手架。监理工程师按照《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)的规定,要求总承包单位单独编制与之相关的专项施工方案并上报。
事件二:办公楼外用施工电梯与各楼层连接处搭设卸料通道,与相应的楼层接通后,仅在通道两侧设置了临边安全防护设施。地面进料口处仅设置安全防护门,且在相应位置挂设了安全警示标志牌。监理工程师认为安全设施不齐全,要求整改。

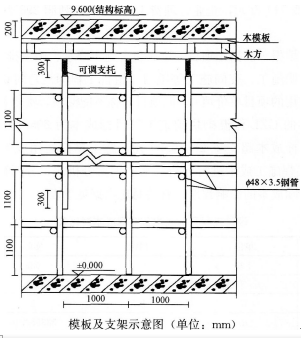

事件三:施工总承包单位编制了《通高区域顶板模板工程施工方案》,并绘制了模板及支架示意图,如下所示。监理工程师审查后要求重新绘制。

事件四:总承包单位在提交竣工验收报告的同时,还提交了《工程质量保修书》,其中保温工程保修期按《民用建筑节能条例》的规定承诺保修5年。建设单位以《工程质量保修书》不合格为由拒绝接收。
问题:
1.事件一中,哪些分部分项工程必须单独编制专项施工方案?
2.指出事件二中做法的错误之处,并分别写出正确做法。
3.指出事件三中模板及支架示意图中不妥之处相对应的正确做法(至少列出五项)。
4.事件四中,总承包单位、建设单位做法是否合理?本工程保温工程保修期限应该为多少年?
34
背景资料:
某钢筋混凝土框架结构标准厂房建筑,高2层,无地下室,框架结构(柱距7.6m),墙充填为普通混凝土小型空心砌块。通过公开招标程序,某施工单位与建设单位参照《建设工程施工合同(示范文本)》GF—2013—0201签订的承包合同部分内容如下:工程合同总价21000万元,工程价款采用调值公式动态结算;该工程的人工费可调,占工程价款的35%;材料有4种可调:材料1占5%,材料2占15%,材料3占15%,材料4占10%。建设单位在开工前向承包商支付合同价的15%预付备料款,主要材料及构配件金额占合同总额的65%。竣工前全部结清。
开工前,施工单位制定了完整的施工方案,采用预拌混凝土,钢筋现场加工,采用覆膜多层板作为结构构件模板,模架支撑采用碗扣式脚手架。施工工序安排框架柱单独浇筑,第二步梁与板同时浇筑。施工过程发生如下事件:
事件一:结构设计按最小配筋率配筋,设计中有采用HPB235级φ12钢筋,间距200mm。由于当地建材市场HPB235级φ12钢筋被淘汰,施工单位征得监理单位和建设单位同意后,按等强度折算后,用HRB335级虫12mm(间距250mm)的钢筋进行代换,保证整体受力不变,并按此组织实施。
事件二:二层梁板施工阶段天气晴好,气温16~27℃。梁板模板安装并拼接整齐、严密并验收完毕,进行钢筋的安装,且钢筋绑扎经验收符合规范要求。在混凝土浇筑前,用水准仪抄平,保证每一构件底模表面在同一个平面上,无凹凸不平问题,开始浇筑混凝土,并现场制作混凝土试件。浇筑完毕20h覆盖并浇水养护。10d后从标准养护室取出一组试件送检试压,其强度达设计强度的80%,施工单位认为已超过设计强度75%向监理提出拆除底模与架体支撑的申请。
事件三:普通混凝土小型空心砌块墙体施工时,施工人员先将小砌块充分浇水湿润,再将砌块底面朝上反砌于墙上;外墙转角处的临时间断处留直槎(按阴阳槎),并设拉结筋。监理工程师认为施工方法错误,经整改后复工。
事件四:某分项工程20%的工程量改变质量标准,采用其他做法施工,在合同专用条款中未对该项变更价款有约定。施工单位按变更指令施工,在施工结束后的下一个月上报工程款申请的同时,还上报了该设计变更的变更估计申请,监理工程师不同意变更估价。
事件五:合同中约定,根据人工费和四项主要材料和价格指数对总造价按调值公式法进行调整。各调值因素的比重、基准和现行价格指数如下表:
可调项目人工费材料一材料二材料三材料四
因素比重0.150.300.120.150.08
基期价格指数0.991.O10.990.960.78
现行价格指数1.121.160.850.801.O5
竣工结算时,施工单位按调值公式法重新计算实际结算价款。
问题:
1.指出事件一中的不妥之处,并分别说明理由。
2.指出事件二中的不妥之处,并分别说明理由。
3.指出事件三中的不妥之处,并分别写出正确做法。
4.事件四中,监理工程师不同意变更估价是否合理?并说明理由。合同专用条款中未约定变更价款的情况下,变更估价应按什么原则进行处理?
5.事件五中,列式计算经调整后的实际结算价款是多少万元(保留两位小数)?
35
背景资料:
某办公楼工程,建筑面积98000m2,劲性钢筋混凝土框筒结构。地下3层,地上46层,建筑高度约203m。
在施工过程中,发生了如下事件:
事件一:根据现场条件,场区内设置了办公区、生活区、木工加工区等生产辅助设施。并就临时用水进行了设计与计算。
事件二:为了充分体现绿色施工在施工过程中的应用,项目部在临建施工及使用方案中提出了在节能和能源利用方面的技术要点。
事件三:结构施工期间,项目有150人参与施工,项目部组织了10人的义务消防队,楼层内配备了消防立管和消防箱,消防箱内消防水龙带长度达20m;在临时搭建的95m2钢筋加工棚内配备了2只101灭火器。
事件四:由于工期较紧,施工总承包单位于晚上11点后安排了劲性钢结构构件进场和焊接作业施工。附近居民以施工作业影响夜间休息为由进行了投诉。当地相关主管部门在查处时发现:施工总承包单位未办理夜间施工许可证;检测夜间施工场界噪声值达到60分贝。
事件五:当地行政主管部门对施工总承包单位违反施工规范强制性条文的行为,在当地建筑市场诚信记录平台上进行了公布,公布期限为6个月。公布后,当地行政主管部门结合企业提出的申请和整改情况,决定将公布期限调整为4个月。国家住房和城乡建设部在全国进行公布,公布期限也是4个月。
问题:
1.事件一中,在计算临时用水总用水量时,根据用途应考虑哪些方面的用水量?
2.事件二的临建施工及使用方案中,在节能和能源利用方面可以提出哪些技术要点(至少列出四项)?
3.指出事件三中有哪些不妥之处,并分别写出正确方法。
4.写出事件四中施工总承包单位对所查处
问题应采取的正确做法,并说明施工现场避免或减少光污染的防护措施。
5.事件五中,当地行政主管部门及国家住房和城乡建设部公布的诚信行为记录4个月期限的做法是否妥当?说明理由。全国、省级不良诚信行为记录的公布期限规定中各是多少?
剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 35
