背景资料:
某纺织厂房工程,建筑面积12000m
2,地上4层,板式基础。建设单位和某施工单位根据《建设工程施工合同(示范文本)》GF—2013—0201签订了施工承包合同。合同约定工程工期按底板、结构、装饰装修三个阶段分别考核,每个阶段提前或延误一天对等奖罚5000元,总工期300d。

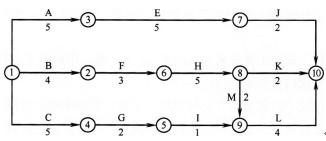

工程施工过程中发生了下列事件:
事件一:项目经理部将底板划分为2个流水施工段组织流水施工,并将钢筋、模板、混凝土浇筑施工分别组织专业班组作业,流水节拍和流水步距均为4d。
事件二:底板施工过程中,该项目所在区域突然降温并伴随着大雪形成冻害(当地气象记录40年未出现过),给建设单位和施工单位均造成了损失。施工单位认为这些冻害损失是由于突然降温造成,为不可抗力,提出下列索赔:
(1)清理积雪、恢复施工的费用8.2万元;
(2)工人冻伤治疗费用9.7万元;
(3)现场警卫室被积雪压塌损失费用0.7万元;
(4)清理积雪、恢复底板施工需花费的时间5d。
总监理工程师确认属实,并就应由建设单位承担的部分予以签字确认。
在清理、恢复底板施工的过程中,由于施工单位自身安排工作失误,实际用了6d时间,超过总监理工程师确认天数1d。
事件三:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件四:合同中对A、B、C三个检验批不合格控制率分别作了A:4%;8:3%;C:3%的约定,实际检查结果如下:
| 检验批 | 规定偏差 | 统计方式 | 检查结果(总点数100点) |
| | | | 2 | 5 | -3 | 1 | 3 | -2 | 4 | -5 |
| A | ±4 | | 25 | 1 | 7 | 35 | 8 | 20 | 3 | 1 |
控 制 | | | 偏差值 | 3 | 2 | 2 | | 1 | -5 | -1 | -4 |
项 | | +4, - | 累计点 | 6 | 15 | 15 | 1 | 30 | 1 | 30 | 2 |
目 | | | | 2 | 4 | 1 | 1 | -2 | -5 | -4 | 3 |
| C | ±3 | | 10 | 1 | 30 | 40 | 10 | 1 | 1 | 7 |
