2017年一级建造师考试《建筑工程实务》模拟试卷(二)

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
关于楼梯空间尺度要求的说法,正确的是(     )
A. 梯段改变方向时,平台扶手处的最小宽度不应大于梯段净宽
B. 楼梯休息平台宽度应小于或等于梯段的宽度
C. 楼梯平台上部及下部过道处的净高不应小于1m
D. 室内楼梯扶手高度自踏步前缘线量起不宜小于0.90m
A B C D
2
关于幕墙工程技术的说法,错误的是(     )
A. 全玻幕墙的板面不得与其他刚性材料直接接触
B. 硅酮结构密封胶和硅酮建筑密封胶必须在有效期内使用
C. 除全玻幕墙外,不应在现场打注硅酮结构密封胶
D. 采用胶缝传力的全玻幕墙,其胶缝不得采用硅酮结构密封胶
A B C D
3
关于现浇钢筋混凝土肋形楼盖连续梁、板内力计算的说法,正确的是(     )
A. 主梁按弹性理论方法计算
B. 次梁和板按可考虑塑性变形内力重分布的方法计算
C. 主梁、次梁、板按可考虑塑性变形内力重分布的方法计算
D. 主梁按弹性理论方法计算,次梁、板按可考虑塑性变形内力重分布的方法计笋
A B C D
4
水泥的初凝时间是指从水泥加水拌合起至水泥浆(     )所需的时间
A. 开始失去可塑性
B. 完全失去可塑性并开始产生强度
C. 开始失去可塑性并达到20MPa强度
D. 完全失去可塑性
A B C D
5
关于涂饰工程基层处理,做法错误的是(     )
A. 新建筑物的混凝土或抹灰基层在涂饰前应涂刷抗碱封闭底漆
B. 旧墙面在涂饰前应清除疏松的旧装修层,并刷界面剂
C. 厨房、卫生间墙面采用耐水腻子
D. 混凝土基层含水率在8%~10%时涂刷溶剂型涂料
A B C D
6
在正常使用条件下,住宅室内装饰装修工程的最低保修期限为(     )年
A. 1
B. 2
C. 3
D. 4
A B C D
7
隐框玻璃幕墙玻璃板块安装完成后,应进行隐蔽工程验收,验收后应及时进行(     )
A. 涂刷防锈漆
B. 安装其夹具的支承装置
C. 密封胶嵌缝
D. 防渗漏处理
A B C D
8
根据《建筑地基基础工程施工质量验收规范》,不属于一级基坑的是(     )
A. 重要工程的基坑
B. 支护结构做主体结构一部分的基坑
C. 开挖深度8m的基坑
D. 基坑范围内有历史文物需严加保护的基坑
A B C D
9
建筑防水工程的设计要求,楼层结构必须采用现浇混凝土或整块预制混凝土板,混凝土强度等级不应小于(     )
A. C20
B. C30
C. C35
D. C40
A B C D
10
关于抹灰工程材料的技术要求,以下表述错误的是(     )
A. 砂子宜选用特细砂
B. 磨细石灰粉的熟化期不应少于3d
C. 抹灰用的石灰膏的熟化期不应少于15d
D. 抹灰用的水泥其强度等级应不小于32.5MPa
A B C D
11
关于装修对结构的影响及对策,说法错误的是(     )
A. 装修时不能自行改变原来的建筑使用功能
B. 在装修施工中,原设计单位可以在原有承重结构构件上开洞凿孔
C. 装修施工时,不允许在建筑内楼面上堆放大量建筑材料
D. 装修时,不得自行拆除任何承重构件
A B C D
12
目前我国对建筑安全生产的管理主要是针对(     )
A. 质量问题
B. 技术事故
C. 环境事故
D. 生产事故
A B C D
13
《玻璃幕墙工程技术规范》规定,当高层建筑的玻璃幕墙安装与主体结构施工交叉作业时,在距离地面约(     )m高度处,应设置挑出宽度不小于6m的水平防护网
A. 1.5
B. 2
C. 2.5
D. 3
A B C D
14
关于建筑外墙装饰构造的表述,说法错误的是(     )
A. 外墙饰面砖粘贴设置间距5m的伸缩缝
B. 外墙饰面砖接缝不得设为平缝
C. 点挂外墙板间缝隙宽度不应小于6mm
D. 点挂外墙板采用开放式构造时,建筑墙面基层应进行防水处理
A B C D
15
具有规格尺寸大、花色品种较多、铺设整体效果好、色泽均匀、视觉效果好,表面耐磨性高,有较高的阻燃性能,耐污染腐蚀能力强且抗压、抗冲击性能好等特性的地板是(     )
A. 竹地板
B. 浸渍纸层压木质地板
C. 软木地板
D. 实木地板
A B C D
16
根据《建筑结构可靠度设计统一标准》的规定,普通房屋和构筑物的设计使用年限为(     )
A. 5
B. 50
C. 25
D. 100
A B C D
17
建筑物细部点的平面位置的测设方法中,(     )适用于测设点靠近控制点,便于量距的地方
A. 极坐标法
B. 直角坐标法
C. 角度前方交会法
D. 方向线交会法
A B C D
18
根据《民用建筑工程室内环境污染控制规范》的规定,(     )主要来源于混凝土防冻剂等外加剂及防火板中的阻燃剂等
A. 苯
B. 甲醛
C. 氡
D. 氨
A B C D
19
基坑土方开挖的顺序、方法必须与设计要求相一致,并遵循“开槽支撑,(     ),严禁超挖”的原则
A. 先撑后挖,整体开挖
B. 先撑后挖,分层开挖
C. 先挖后撑,整体开挖
D. 先挖后撑,分层开挖
A B C D
20
板材隔墙施工中,支设临时方木紧后工作是(     )
A. 放线
B. 安装隔墙板
C. 配置胶粘剂
D. 安装门窗框
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21
建筑工程预付款额度的确定方法包括(     )
A. 经验法
B. 综合分析法
C. 数学计算法
D. 德尔菲法
E. 百分比法
A B C D E
22
关于多层砌体房屋的抗震构造措施,说法正确的有(     )
A. 设置钢筋混凝土圈梁与构造柱连接起来,增强了房屋的整体性
B. 设置钢筋混凝土构造柱,减少墙身的破坏
C. 加强墙体的连接,楼板和梁应有足够的支承长度和可靠连接
D. 加强楼梯间的整体性
E. 设置钢筋混凝土构造柱可以增强房屋的连接性
A B C D E
23
防水卷材的温度稳定性常用(     )指标表示
A. 拉伸强度
B. 脆性温度
C. 耐热度
D. 耐老化性
E. 耐热性
A B C D E
24
根据《钢结构工程施工质量验收规范》的规定,钢结构焊接工程的焊缝感观应达到(     )的要求
A. 焊道与基本金属间过渡较平滑
B. 焊渣和飞溅物基本清理干净
C. 外形均匀、成型较好
D. 焊道与焊道之间过渡较平滑
E. 焊缝表面有气孔、夹渣缺陷
A B C D E
25
常见建筑结构体系中,平板网架的优点包括(     )
A. 平面布置灵活
B. 杆件主要承受轴向力,受力合理
C. 节约材料
D. 抗震性能好
E. 整体性能好
A B C D E
26
下列属于火山灰水泥和粉煤灰水泥共同点的有(     )
A. 凝结硬化慢、早期强度低,后期强度增长较快
B. 水化热较大
C. 抗冻性较好
D. 耐热性较差
E. 耐蚀性较差
A B C D E
27
关于钢筋混凝土预制桩锤击沉桩顺序的表述,说法正确的有(     )
A. 对于密集桩群,从中间开始分头向四周或两边对称施打
B. 当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打
C. 对基础标高不一的桩,宜先浅后深
D. 对不同规格的桩,宜先大后小、先长后短
E. 当基坑不大时,打桩可从中间开始分头向两边进行
A B C D E
28
房间进行涂饰装修,必须使用耐水腻子的有(     )
A. 起居室
B. 厨房
C. 卫生间
D. 书房
E. 客厅
A B C D E
29
根据防火涂料所用的分散介质,可分为(     )
A. 膨胀型防火涂料
B. 隧道防火涂料
C. 溶剂型防火涂料
D. 水性防火涂料
E. 非膨胀型防火涂料
A B C D E
30
关于建筑工程施工现场灭火器设置要求的表述,正确的是(     )
A. 灭火器应设置在明显的地点
B. 灭火器的铭牌必须朝外
C. 手提式灭火器设置在挂钩、托架上或灭火器箱内,其顶部离地面高度应小于2.00m,底部离地面高度不宜小于0.15m
D. 设置的挂钩、托架上或灭火器箱内的手提式灭火器要竖直向上设置
E. 灭火器不得设置在环境温度超出其使用温度范围的地点
A B C D E
简答题(请根据背景资料,按要求作答)
31
【背景资料】
某住宅楼工程地下1层,地上18层,建筑面积22800m2。通过招标投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同(示范文本)》GF—2013—0201签订了施工合同。合同总价款5244万元,采用固定总价一次性包死,合同工期400c1。
施工中发生了以下事件:
事件1:发包方未与总承包方协商便发出书面通知,要求本工程必须提前60d竣工。
事件2:总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。总承包方按月足额向包工头支付了劳务费。但包工头却拖欠作业班组2个月的工资。作业班组因此直接向总承包方讨薪,并导致全面停工2d。
事件3:发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工3个月后工程竣工。总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。
事件4:在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。总承包方报送了玻璃实际修复费用51840元,临时设施及停窝工损失费178000元的索赔资料,但发包方拒绝签认。
问题】
1.事件1中,发包方以通知书形式要求提前工期是否合法?说明理由。
2.事件2中,作业班组直接向总承包方讨薪是否合法?说明理由。
3.事件3中,发包方拒绝签认设计变更增加费是否违约?说明理由。
4.事件4中,总承包方提出的各项请求是否符合约定?分别说明理由。
32
【背景资料】
某工程项目难度较大,技术含量较高.经有关招标投标主管部门批准采用邀请招标方式招标。业主于2014年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件.最终确定B承包商中标,并于2014年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2014年6月1日,业主又书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商.才于2014年9月30日正式签订了工程承包合同。合同总价为6240万元,工期12个月,竣工日期2015年10月30日.承包合同另外规定:
(1)工程预付款为合同总价的25%%
(2)工程预付款从未施工工程所需的主要材料及构(配)件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回.主要材料及构(配)件比重按60%考虑。
(3)除设计变更和其他不可抗力因素外,合同总价不作调整。
(4)材料和设备均由B承包商负责采购。
(5)工程保修金为合同总价的砂:,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。

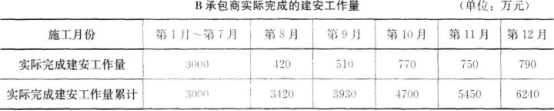

经业主工程师代表签认的B承包商实际完成的建安工作量(第1月~第12月)见下表。

本工程按合同约定按期竣工验收并交付使用。在正常使用条件下,2013年3月30日使用单位发现屋面局部漏水,需要维修,B承包商认为此时工程竣3-验收交付使用已超过.年,拒绝派人返修。业主被迫另请其他专业防水施工单位修理.修理费为5万元。
问题】
1.指出本案招标、投标过程中哪些文件属于要约邀请、要约和承诺。
2.业主迟迟不与B承包商签订合同,是否符合《招标投标法》的规定?说明理由。
3.在业主以尚未签订合同为由另行确定他人承担本项目施工任务时,B承包商可采取哪些保护自身合法权益的措施?
4.本工程预付款是多少万元?工程预付款应从哪个月开始起扣?第1月~第7月月份合计以及第8、9、10月.业主工程师代表应签发的工程款各是多少万元?(请列出计算过程)
5.B承包商是否仍应对该屋面漏水承担质量保修责任?说明理由。屋面漏水修理费应由谁承担?
33
【背景资料】
某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上11层,建筑檐高48m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定:(1)电梯安装工程由建设单位指定分包;(2)保温工程保修期限为10年。
施工过程中,发生了下列事件:
事件1:总承包单位上报的施工组织设计中,办公楼采用1台塔式起重机;在七层楼面设置有自制卸料平台;外架采用悬挑脚手架,从地上2层开始分三次到顶。实验楼采用1台物料提升机;外架采用落地式钢管脚手架。监理工程师按照《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)的规定,要求总承包单位单独编制与之相关的专项施工方案并上报。
事件2:实验楼物料提升机安装总高度26m,采用一组缆风绳锚固。与各楼层连接处搭设卸料通道,与相应的楼层连通后,仅在通道两侧设置了临边安全防护设施,地面进料口处仅设置安全防护门,且在相应位置挂设了安全警示标志牌。监理工程师认为安全设施不齐全,要求整改。
事件3:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。整体工程完成时.电梯安装单位已撤场.由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。
事件4:总承包单位在提交竣工验收报告的同时,还提交了《工程质量保修书》,其中保温工程保修期按《民用建筑节能条例》的规定承诺保修5年。建设单位以《工程质量保修书》不合格为由拒绝接收。
问题】
1.事件1中,总承包单位必须单独编制哪些专项施工方案?
2.指出事件2中错误之处,并分别给出正确做法。
3.指出事件3中错误之处.并分别给出正确做法。
4.事件4中。总承包单位、建设单位做法是否合理?
34
【背景资料】
某商业建筑工程,地上6层.砂石地基.砖混结构,建筑面积24000m2,外窗采用铝合金窗,内门采用金属门。在施工过程中发生了如下事件:
事件1:砂石地基施工中。施工单位采用细砂(掺入30%的碎石)进行铺填。监理工程师检查发现其分层铺设厚度和分段施工的上下层搭接长度不符合规范要求,令其整改。
事件2:二层现浇混凝土楼板出现收缩裂缝,经项目经理部分析认为原因有:混凝土原材料质量不合格(骨料含泥量大)、水泥和掺合料用量超出规范规定。同时提出了相应的防治措施:选用合格的原材料,合理控制水泥和掺合料用量。监理工程师认为项目经理部的分析不全面,要求进一步完善原因分析和防治方法。
事件3:监理工程师对门窗工程检查时发现:外窗未进行三性检查,内门采用“先立后砌”安装方式,外窗采用射钉固定安装方式。监理工程师对存在的问题提出整改要求。
事件4:建设单位在审查施工单位提交的工程竣工资料时,发现工程资料有涂改,违规使用复印件等情况,要求施工单位进行整改。
问题】
1.事件1中,砂石地基采用的原材料是否正确?砂石地基还可以采用哪些原材料?除事件1列出的项目外,砂石地基施工过程中还应检查哪些内容?
2.事件2中,出现裂缝的原因还可能有哪些?并补充完善其他常见的防治方法?
3.事件3中,建筑外墙铝合金窗的三性试验是指什么?分别写出文中错误安装方法的正确做法。
4.针对事件4,分别写出T程竣工资料在修改以及使用复印件的正确做法。
35
【背景资料】
某房屋建筑工程,建筑面积28400m2,地下2层,地上8层,钢筋混凝土框架结构。根据《建设工程施工合同(示范文本)》GF—2013—0201和《建设工程监理合同(示范文本)》GF—2012—0202,建设单位分别与中标的施工总承包单位和监理单位签订了施工总承包合同和监理合同。
在合同履行过程中,发生了下列事件:
事件1:经项目监理机构审核和建设单位同意,施工总承包单位将深基坑工程分包给了具有相应资质的某分包单位。深基坑工程开工前,分包单位项目技术负责人组织编制了深基坑工程专项施工方案,经该单位技术部门组织审核,技术负责人签字确认后,报项目监理机构审批。
事件2:室内卫生间楼板二次埋置套管施工过程中,施工总承包单位采用与楼板同抗渗等级的防水混凝土埋置套管,聚氨酯防水涂料施工完毕后,从下午5:00开始进行蓄水检验,次日上午8:30,施工总承包单位要求项目监理机构进行验收,监理工程师对施工总承包单位的做法提出异议,不予验收。

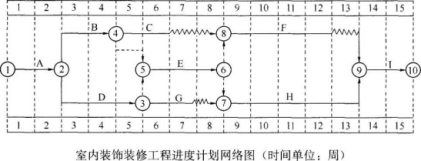

事件3:在监理工程师要求的时间内,施工总承包单位提交了室内装饰装修工程的进度计划双代号时标网络图(如下图所示),经监理工程师确认后按此组织施工。

事件4:在室内装饰装修工程施工过程中,因建设单位设计变更导致工作C的实际施工时间为35d,施工总承包单位以设计变更影响进度为由,向项目监理机构提出工期索赔21d的要求。
问题】
1.分别指出事件1中专项施工方案编制、审批程序的不妥之处,并写出正确做法。
2。分别指出事件2中的不妥之处,并写出正确做法。
3.针对事件3的进度计划网络图,写出其计算工期、关键线路(用工作表示)。分别计算工作C与工作F的总时差和自由时差(单位:周)。
4.事件4中,施工总承包单位提出的工期索赔天数是否成立?说明理由
剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 35
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共5题
31 32 33 34 35
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
