筑学网校
首页
课程中心
二级建造师
试听中心
资讯
名师
题库
登录
注册
您现在的位置:
首页
>
一级建造师
>
考试题库
一级建造师考试题库
2017年一级建造师考试《建筑工程实务》冲刺试卷(二)
单选题
多选题
简答题
单选题
多选题
简答题
单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
防水混凝土养护时间不得少于( )
A. 7d
B. 10d
C. 14d
D. 21d
A
B
C
D
2
某项目招标人拟采用邀请招标方式招标,应当至少向( )个以上具备承担招标项目的能力、资信良好的特定的法人或者其他组织发出投标邀请书
A. 2
B. 3
C. 5
D. 6
A
B
C
D
3
关于均布荷载作用下的连续梁、板受力特点的说法,正确的是( )
A. 跨中有正弯矩,支座有正弯矩
B. 跨中有正弯矩,支座有负弯矩
C. 跨中有正弯矩,支座有正弯矩
D. 跨中有负弯矩,支座有负弯矩
A
B
C
D
4
钢结构建筑工程中,普通螺栓的紧固次序正确的是( )
A. 从中间开始,对称向两边(或四周)进行
B. 从两边(或四周)开始,对称向中间进行
C. 从一边开始,依次向另一边进行
D. 除偏心受力构件外,可根据现场方便施工原则而定
A
B
C
D
5
天然大理石饰面板材不宜用于室内( )
A. 墙面
B. 大堂地面
C. 柱面
D. 服务台面
A
B
C
D
6
观察法验槽的重点应选择在( )
A. 基坑中心点
B. 基坑边角处
C. 受力较大的部位
D. 最后开挖的部位
A
B
C
D
7
下列类型的土中,属于一类土的是( )
A. 砂土
B. 粉质黏土
C. 填土
D. 黄土
A
B
C
D
8
通常情况下,向施工单位提供施工场地内地下管线资料的单位是( )
A. 勘察单位
B. 设计单位
C. 建设单位
D. 监理单位
A
B
C
D
9
适宜用于外形复杂或异形截面的混凝土构件及冬期施工的混凝土工程的常见模板是( )
A. 组合钢模板
B. 木模板
C. 滑升大钢模
D. 爬升钢模板
A
B
C
D
10
工程项目施工合同以付款方式划分为:①总价合同;②单价合同;③成本加酬金合同三种。以承包人所承担的风险从小到大的顺序来排列,正确的是( )
A. ①—②—③
B. ①—③—②
C. ③—①—②
D. ③—②—①
A
B
C
D
11
施工现场室外消火栓间距不大于( )
A. 120m
B. 140m
C. 160m
D. 180m
A
B
C
D
12
项目安全生产责任制规定,项目安全生产的第一责任人是( )
A. 项目经理
B. 项目安全总监
C. 公司负责人
D. 公司安全总监
A
B
C
D
13
基坑(槽)验槽的组织人应是( )
A. 项目经理
B. 项目总工
C. 总监理工程师
D. 建设单位技术负责人
A
B
C
D
14
框架结构震害严重部位多发生在( )
A. 框架梁
B. 框架柱
C. 楼板中部
D. 框架梁柱节点
A
B
C
D
15
如图所示,用吊索起吊重为W的构件,两斜索与构件所成的角度为a,吊点对称,则斜索内力最大时的角度a为( )。
A. 30°
B. 45°
C. 60°
D. 75°
A
B
C
D
16
民用建筑工程验收时,进行了样板间室内环境污染物浓度检测且检测结果合格,抽检数量可减半,但不得少于( )间
A. 2
B. 3
C. 4
D. 6
A
B
C
D
17
预应力筋张拉或放张时,混凝土强度应符合设计要求,当设计无具体要求时,至少不应低于设计混凝土立方体抗压强度标准值的( )
A. 50%
B. 75%
C. 80%
D. 50%
A
B
C
D
18
对列入城建档案馆(室)接收范围的工程,工程实施总承包管理,在竣工验收后应由( )向当地城建档案馆(室)移交一套符合规定的工程档案
A. 建设单位
B. 监理单位
C. 总承包单位
D. 各单位分别
A
B
C
D
19
楼盖和屋盖采用钢筋混凝土结构,而墙和柱采用砌体结构建造的房屋属于( )
A. 混合结构
B. 框架结构
C. 剪力墙
D. 桁架结构
A
B
C
D
20
与施工进度网络图比较,横道图的最大优点是( )
A. 直观表示计划中各工作的起止及持续时间
B. 确定实施计划所需要的资源数量
C. 直观表示计划中各工作的逻辑关系
D. 确定计划中的关键工作和时差
A
B
C
D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21
下列砌体工程的各部位中,不得设置脚手眼的有( )
A. 120mm厚墙
B. 240mm厚墙
C. 宽度为1.2m的窗间墙
D. 过梁上与过梁成60°角的三角形范围内
E. 梁或梁垫下及其左右500mm范围内
A
B
C
D
E
22
梁中一般配有( )
A. 纵向受力钢筋
B. 箍筋
C. 弯起钢筋
D. 拉筋
E. 架立钢筋
A
B
C
D
E
23
玻璃板隔墙应使用( )
A. 夹丝玻璃
B. 镀膜玻璃
C. 钢化玻璃
D. 中空玻璃
E. 磨砂玻璃
A
B
C
D
E
24
下列工程的施工方案中,必须组织专家论证的有( )
A. 开挖深度8m的基坑土方开挖工程
B. 搭设高度3m的满堂支撑脚手架工程
C. 采用滑模的模板工程
D. 高度40m的落地式钢管脚手架工程
E. 采用爆破拆除的工程
A
B
C
D
E
25
对于脚手架及其地基基础,应进行检查和验收的情况有( )
A. 每搭设完6~8m高度后
B. 五级大风天气过后
C. 作业层上施加荷载前
D. 冻结地区土层冻结后
E. 停用40天后
A
B
C
D
E
26
施工过程中,施工组织设计需进行修改或补充的情况有( )
A. 工程设计有重大修改
B. 有关标准规范修订和废止
C. 原审批人员发生变更
D. 主要施工资源配置有重大调整
E. 施工环境有重大改变
A
B
C
D
E
27
下列施工措施中,有利于大体积混凝土裂缝控制的是( )
A. 选用低水化热的水泥
B. 提高水灰比
C. 提高混凝土的入模温度
D. 及时对混凝土进行保温、保湿养护
E. 采用二次抹面工艺
A
B
C
D
E
28
某高层建筑,针对其屋面防水等级及设防要求的说法,正确的有( )
A. Ⅰ级防水
B. Ⅱ级防水
C. Ⅲ级防水
D. 一道防水设防
E. 两道防水设防
A
B
C
D
E
29
下列发包行为中,属违法分包或转包的有( )
A. 总承包单位将某框架主体施工分包给具备相应资质条件的单位
B. 总承包单位私自将幕墙工程分包给具备相应资质条件的单位
C. 钢结构分包单位将三个单体分别发包给三个具备相应资质条件的单位
D. 总承包单位私自将主体结构劳务分包给具备相应资质条件的劳务单位
E. 幕墙分包单位私自将劳务施工分包给具备相应资质条件的劳务单位
A
B
C
D
E
30
有抗渗要求的混凝土优先选用的常用水泥有( )
A. 矿渣水泥
B. 火山灰水泥
C. 普通水泥
D. 复合水泥
E. 硅酸盐水泥
A
B
C
D
E
简答题(请根据背景资料,按要求作答)
31
背景资料:
某工程整体地下室1层、主楼地上12层、裙房地上4层,钢筋混凝土全现浇框架剪力墙结构,填充墙为小型空心砌块砌筑。
基础为整体筏板,地下室外墙为整体剪力墙混凝土刚性防水,外侧设计二道SBS卷材防水层。
施工过程中,发生如下事件:
事件一:进场后即进行场地高程测量,已知后视点高程是30.031m,测量时后视读数为2.009m,前视点读数为1.219m。接着根据设计图纸进行平整场地,结束后,施工单位立即进行了工程定位和测量放线,然后即进行土方开挖工作,整个基坑采取大放坡开挖。
事件二:土方开挖至设计标高时,在勘察报告和设计文件都没有要求的前提下,监理工程师为确保工程质量,提出在基坑底普遍进行轻型动力触探的检测要求,触探检查发现基坑内裙房部位存在局部软弱下卧层。
事件三:针对软弱下卧层,项目总工召集所有技术人员开现场会议,决定采取灌浆补强并立即组织实施。灌浆后,项目总工程师组织现场监理进行基坑验槽,并形成验槽记录。
问题:
1.列式计算事件一中前视点高程。
2.事件一中,基坑土方开挖时应经常检查的内容有哪些(至少列出四项)?
3.事件二中,监理工程师要求在基坑底普遍进行轻型动力触探是否合理?写出哪些情况下应在基坑底普遍进行轻型动力触探?
4.指出事件三中的不妥之处?并分别说明理由。写出基坑验槽的重点观察部位有哪些?
32
背景资料:
某建设单位投资兴建住宅楼,建筑面积12000m
2
,钢筋混凝土框架结构,地下1层,地上7层,土方开挖范围内有局部滞水层。地上填充墙采用普通混凝土小型空心砌块。经公开招投标,某施工单位中标。双方根据《建设工程施工合同(示范文本)》GF—2013—0201签订施工承包合同。合同工期为10个月,质量目标为合格。
在合同履约过程中,发生了下列事件:
事件一:施工单位对中标的工程造价进行了分析,费用构成情况是:人工费390万元,材料费2100万元,机械费210万元,管理费150万元,措施项目费160万元,安全文明施工费45万元,暂列金额55万元,利润120万元,规费90万元,税金费率为3.41%。
事件二:施工单位严格按照成本管理工作的要求,有条不紊的开展项目成本计划、成本控制、成本核算等一系列管理工作。并按“三同步”的原则实施施工成本核算。
事件三:在基坑施工中,由于正值雨季,施工现场的排水费用比中标中的费用超出3万元。施工单位及时向建设单位提出了索赔要求,建设单位不予支持。对此,施工单位向建设单位提交了正式的书面索赔报告。
事件四:普通混凝土小型空心砌块墙体施工,项目部采用的施工工艺有:小砌块使用时充分浇水湿润;砌块底面朝上反砌于墙上;芯柱砌块砌筑完成后立即进行该芯柱混凝土浇灌工作;外墙转角处的临时间断处留直槎,砌成阴阳槎,并设拉结筋。监理工程师提出了整改要求。
事件五:建设单位在工程竣工验收后,向备案机关提交的工程竣工验收报告包括工程报建日期、施工许可证号、施工图设计审查意见等内容和验收人员签署的竣工验收原始文件。备案机关要求补充。
问题:
1.事件一中,除税金外还有哪些费用在投标时不得作为竞争性费用?并计算施工单位的工程的直接成本、间接成本、中标造价各是多少万元(保留两位小数)
2.事件二中,施工单位还应进行哪些成本管理工作?成本核算应坚持的“三同步”原则是什么?
3.事件三中,施工单位的索赔是否成立?在建设工程施工过程中,施工索赔的起因都有哪些(至少列出四项)?
4.指出事件四中的不妥之处,分别说明正确做法。
5.事件五中,建设单位还应补充哪些单位签署的质量合格文件?
33
背景资料:
某市大学城园区新建音乐学院教学楼,其中中庭主演播大厅层高5.4m,双向跨度19.8m,设计采用现浇混凝土井字梁。施工过程中发生如下事件:
事件一:模架支撑方案经施工单位技术负责人审批后报监理签字,监理工程师认为其支撑高度超过5m,需进行专家论证。
事件二:按监理工程师提出的要求,施工单位组织成立以企业总工程师、监理、设计单位技术负责人、同时还聘请了外单位相关专业专家共计七人组成专家组,对模架方案进行论证。专家组提出口头论证意见后离开,论证会结束。
事件三:在演播大厅屋盖混凝土施工过程中,因西侧模板支撑系统失稳,发生局部坍塌,使东侧刚浇筑的混凝土顺斜面往西侧流淌,致使整个楼层模架全部失稳而相继倒塌。整个事故未造成人员死亡,重伤9人,轻伤14人,估计直接经济损失达1300万元。事故发生后,施工单位立刻向相关部门报告事故发生情况。
问题:
1.事件一中,监理工程师说法是否正确?为什么?该方案是否需要进行专家论证?为什么?
2.指出事件二中不妥之处,并分别说明理由。
3.事件三中,按造成损失严重程度划分应为什么类型事90?并给出此类事故的判定标准。
4.生产安全事故发生后,报告事故应包括哪些主要内容(至少列出四条)?
34
背景资料:
某施工单位承接了两栋住宅楼,总建筑面积65000m
2
,均为筏板基础(上反梁结构),地下2层,地上30层,地下结构连通,上部为两个独立单体,呈“一”字形设置。设计形式一致,地下室外墙南北向距离40m,东西向距离120m。
施工过程中发生以下事件:
事件一:项目经理部首先安排了测量人员进行平面控制测量定位,很快提交了测量成果,为工程施工奠定了基础。
事件二:项目经理部编制防火设施平面图后,立即交由施工人员按此进行施工。在基坑上口周边四个转角处分别设置了临时消火栓,在60m
2
的木工棚内配备了2只灭火器及相关消防辅助工具。消防检查时对此提出了整改意见。
事件三:基坑及土方施工时设置有降水井。项目经理部针对本工程具体情况制订了《***工程绿色施工方案》,对“四节一环保”提出了具体技术措施,实施中取得了良好效果。
事件四:结构施工至12层后,项目经理部按计划设置了外用电梯,相关部门根据《建筑施工安全检查标准》JGJ 59—2011中《施工升降机检查评分表》的内容逐项进行检查,通过验收准许使用。
事件五:回填土施工时正值雨季,土源紧缺,工期较紧,项目经理部在回填后立即浇筑地面混凝土面层。在工程竣工初验时,该部位地面局部出现下沉,影响使用功能,监理工程师要求项目经理部整改。
问题:
1.事件一中,测量人员从进场测设到形成细部放样的平面控制测量成果需要经过哪些主要步骤?
2.事件二中存在哪些不妥之处?并分别写出正确做法。
3.事件三中,结合本工程实际情况,《***工程绿色施工方案》在节水方面应提出哪些主要技术要点(至少列出四项)?
4.事件四中,《施工升降机检查评分表》检查项目包括哪些内容(至少列出5项)?
5.事件五中,导致地面局部下沉的原因有哪些?在利用原填方土料的前提下,给出处理方案中的主要施工步骤。
35
背景资料:
某办公楼工程,建筑面积5500m
2

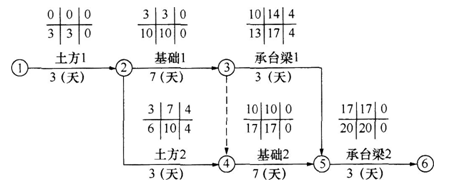

,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘查报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示:
在工程施工中发生如下事件:
事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6天。
事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3天。
事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5天。
问题:
1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。
2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。
3.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?
4.上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,请指出新的关键线路,并在答题卡上绘制施工实际进度横道图。
剩余时间
00:00:00
暂停
返回列表
下次再做
下载
答题卡
0
/
35
单选题
每题1分 共20题
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
多选题
每题2分 共10题
21
22
23
24
25
26
27
28
29
30
简答题
每题20分 共5题
31
32
33
34
35
保存进度,下次继续
交卷
继续答题
网络错误!2. 提交成功! 3.提交失败!
知道了
确定交卷
谢谢提醒,继续
