2017年一级建造师考试《市政公用工程实务》冲刺试卷(二)

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
城市污水二级处理主要去除污水中呈胶体和溶解状态的有机污染物质,通常采用的方法是(     )
A. 化学氧化法
B. 微生物处理法
C. 紫外光氧化法
D. 活性炭吸附法
A B C D
2
施工图预算是施工项目部进行(     )依据
A. 项目成本控制
B. 施工质量控制
C. 计划调度
D. 安全检查
A B C D
3
预制装配水池底板采用现浇施工时,需考虑(     )
A. 连续施工
B. 空鼓处理
C. 表面灌填
D. 设后浇带
A B C D
4
开槽施工给水排水管道时,人工在槽内作业必须在沟槽(     )条件下进行
A. 沟槽坡顶无动载
B. 无机械作业
C. 边坡稳固
D. 外侧设置截水沟
A B C D
5
下列钢筋,不属于常用预应力钢筋的有(     )等
A. 热轧光圆钢筋
B. 冷拉HRB400钢筋
C. 冷轧带肋钢筋
D. 高强钢丝
A B C D
6
有关规范规定,当压力管道设计有要求或对实际允许压力降持有异议时,可采用(     )作为最终判定依据
A. 强度试验
B. 严密性试验
C. 满水试验
D. 压力试验
A B C D
7
根据《市政工程施工组织设计规范》GB/T50903要求,市政公用工程项目施工前应编制施工测量方案,并经工程(     )批准后方可实施
A. 项目部负责人
B. 总监理工程师
C. 专业监理工程师
D. 项目部技术负责人
A B C D
8
下列不属于浅埋暗挖法施工辅助技术的是(     )
A. 超前小导管支护
B. 留置核心土
C. 设置临时仰拱
D. 超前管棚支护
A B C D
9
预制桩现场进行沉桩试验的主要目的是为验证(     )
A. 设计标高
B. 承载力
C. 工艺
D. 贯入度
A B C D
10
盾构到达工作井拆除洞口临时围护结构前,为了确保拆除后洞口土体稳定,必须确认(     )
A. 围护结构安全
B. 洞口土体加固效果
C. 洞口密封效果
D. 邻近既有建(构)筑物安全
A B C D
11
下列土层中,采用高压喷射注浆加固效果最好的是(     )
A. 淤泥质土
B. 含石块土
C. 有机质土
D. 湿陷性黄土
A B C D
12
下列不属于大体积混凝土浇筑施工裂缝产生主要原因的是(     )
A. 混凝土的收缩变形
B. 内外约束条件的影响
C. 人模方式
D. 水化热引起的温度变形
A B C D
13
实行工程量清单计价模式,企业报价应主要依据市场价格和企业的(     )水平
A. 定额
B. 技术
C. 管理
D. 投标
A B C D
14
钢筋混凝土桥梁施工时,同一施工段的混凝土应连续浇筑,并应在底层混凝土(     )将上一层混凝土浇筑完毕
A. 初凝前
B. 初凝后
C. 终凝前
D. 终凝后
A B C D
15
用于城市管道快速切断介质流动,且流体阻力小,启闭迅速,结构简单,密封性能好的阀门是(     )
A. 蝶阀
B. 止回阀
C. 柱塞阀
D. 球阀
A B C D
16
靠墙体的自重抵抗墙后土体的侧向推力(土压力),以维持土体稳定的挡土构筑物被称为(     )式挡土墙
A. 埋设
B. 填充
C. 重力
D. 自立
A B C D
17
混凝土拌合物的坍落度评定应以(     )的测值为准
A. 拌合站
B. 浇筑地点
C. 试验室
D. 泵车内
A B C D
18
采用挂篮悬浇施工工艺浇筑斜拉桥主梁时,挂篮设计和主梁浇筑应考虑(     )的刚度要求
A. 支架
B. 托架
C. 抗风振
D. 塔、梁临时固结
A B C D
19
燃气管道严密性试验是在近似于输气条件下检验管材和接口的致(气)密性,试验介质是(     )
A. 空气
B. 洁净水
C. 燃气
D. 自来水
A B C D
20
为了提高路面结构整体性能,城镇道路沥青路面在半刚性基层上还应设置(     )层
A. 混合
B. 整平
C. 上封
D. 下封
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21
下列关于城镇道路填土(方)路基压实作业的说法中正确的是(     )
A. 碾压前检查铺筑土层的宽度与厚度
B. 碾压“先重后轻”
C. 碾压“先轻后重”
D. 最后碾压可采用小于12t级的压路机
E. 填方高度内的管涵顶面还土500mm以上才能用压路机碾压
A B C D E
22
城市桥梁工程混凝土浇筑前应进行检查(技术复查),内容包括(     )等
A. 钢筋
B. 模板
C. 原材料
D. 支架
E. 预埋件
A B C D E
23
下列关于结构钢筋接头的规定中正确的有(     )
A. 施工中钢筋受力分不清受拉、受压的,按受压处理
B. 钢筋接头应设在受力较小区段,不宜位于构件的最大弯矩处
C. 在任一焊接或绑扎接头长度区段内,同一根钢筋不得有两个接头
D. 接头末端至钢筋弯起点的距离不得小于钢筋直径的10倍
E. 在同一根钢筋上宜少设接头
A B C D E
24
排水管道采用的天然地基时,局部地基因排水不良被扰动的,应将扰动部分全部清除,可回填(     )
A. 卵石
B. 级配碎石
C. 碎石
D. 低强度混凝土
E. 中粗砂
A B C D E
25
市政公用工程施工测量应包括(     )等内容
A. 施工测图
B. 钉桩放线
C. 日照测量
D. 竣工测量
E. 细部放样
A B C D E
26
下列关于水池满水试验的说法中正确的有(     )
A. 向池内注水宜分两次进行,每次注水为设计水深的1/2
B. 向池内注水宜分3次进行,每次注水为设计水深的1/3
C. 相邻两次注水的间隔时间不应小于24h
D. 可按小于2m/d的水位上升速度持续注水至规定深度
E. 每次注水宜测读24h的水位下降值,计算渗水量
A B C D E
27
下列监测项目,属于深基坑施工监测应选项目的有(     )
A. 施工影响范围内构筑物变形
B. 围护结构变形
C. 周围地表沉降
D. 地下水渗透系数
E. 内撑轴力
A B C D E
28
下列关于地下燃气管道穿越建(构)筑物施工的说法,符合规范规定的是(     )
A. 燃气管道不得从大型构筑物下面穿越
B. 燃气管道可以从建筑物下面穿越
C. 燃气管道不得下穿具有腐蚀性液体的场地
D. 下穿其他市政公用管线时,应将地下燃气管道敷设于套管内
E. 套管伸出构筑物外壁不应小于燃气管道与构筑物水平距离的安全规定
A B C D E
29
桥面卷材防水层铺设前应先做好(     )等部位的局部处理,然后再进行大面积铺设
A. 节点
B. 伸缩缝
C. 转角
D. 缘石衔接处
E. 排水口
A B C D E
30
非栽植季节移植树木,应按不同树种采取相应的技术措施,主要包括(     )等
A. 凡可摘叶的应摘去部分树叶
B. 冬季要防寒
C. 除去幼芽
D. 夏季要搭棚遮阴、喷雾、浇水
E. 最大程度的强修剪应至少保留树冠的1/3
A B C D E
简答题(请根据背景资料,按要求作答)
31
背景资料:
某城市供热管道工程,DN500mm,长4.6km,为碳素钢管;管线有一处需下穿护城河,有三处穿越城市主干道或次干道,穿越段的钢套管采用机械顶管法施工。设计要求:管道焊缝不具备水压试验条件时,管道焊缝质量采用超声波和射线两种方法进行无损探伤检验。质量员检验时发现其中一个管段焊缝用超声波探伤检验合格,用射线探伤检验却不合格。
问题:
1.穿越城市道路施工应做好哪些准备工作?
2.简述钢套管顶管施工的技术要点。
3.如管道焊接有返修后的焊缝,无损探伤检验有什么要求?
4.本案例中哪些焊口应100%做无损探伤检验?
5.管段焊缝超声波探伤检验合格,射线探伤检验不合格,该管段焊缝质量如何判定?
32
背景资料:
某市北部外环线道路大修工程,施工项目部按施工组织设计在现有道路分段设置施工围挡,准备开工。但因拆迁滞后,路两侧的房建项目先行开工,原施工交通导行方案已无法执行。施工路口部位基层时,项目部只好打开围挡,无法封闭施工。质检人员发现:路口范围水泥稳定碎石基层局部表面松散,集料明显离析。经检测,厚度和压实度没有达到设计要求和规范规定。施工公司总工程师会同项目负责人商定:铲除质量不合格部分基层,返工重做。
问题:
1.指出项目部交通导行组织不当之处。
2.分析基层集料离析和施工质量不合格的主要原因,给出正确做法。
3.施工方为何采取返工重做的决定。
4.给出项目部应采取的整改措施。
33
背景资料:
某公司中标承建城市立交桥梁工程,上部结构为预应力混凝土连续箱梁,圆形墩柱下接承台。承台下设有直径1200mm钻孔灌注桩,桩长15~17m;勘探报告显示:桩身所处地质从上至下依次为填土、黏土、碎石土、风化岩层,人岩深度2~4m。
预应力混凝土连续箱梁采用支架法现浇施工;模板采用覆膜板做面板,方木作背楞;支撑架采用扣件式钢管,满堂布置。
施工过程中,发生如下事件:
事件一:鉴于现场有冲击钻机、旋挖钻机数台可供选用,项目部选用旋挖钻机。钻机就位验收合格后开始钻孔,数个桩孔直接钻入风化岩层,被监理工程师叫停。
事件二:施工公司安全检查中发现:用作支撑架租赁的钢管外径≥48mm,壁厚最厚只有3.2mm,责令整改。
事件三:进场方木规格未满足模板设计要求:100mm×100mm方木实际断面尺寸仅为80mm×80mm;50min×100mm方木实际断面尺寸仅为40mm×80mm。
问题:
1.分析项目部选用旋挖钻机的主要考虑因素。
2.试分析事件一中被监理工程师叫停的原因。
3.给出事件二应采取的整改措施。
4.给出事件三中,模板施工应采取的补救措施。
34
背景资料:

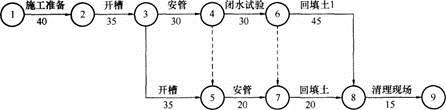

某市政公司中标承建排污干线工程,长度3.4km,内径800~1000mm,采用胶圈接口钢筋混凝土管。施工项目部在施工组织设计获批准后即组织施工,依据合同工期要求,施工流程与进度计划如下图所示。施工过程中,发现一个勘察报告未提及的废弃地下构筑物,在监理旁站情况下项目部组织人力机械进行清除作业;同时在另一段开槽施工。清除废弃构筑物用了一台挖土机,两个作业组,用时15d;施工项目部为此提出索赔被计量工程师质疑。为了抢时间,采用推土机回填土作业,压实度抽查有不合格记录。

问题:
1.计算并给出网络计划中的关键线路和总工期。
2.分析计量工程师质疑可能原因,给出索赔的正确做法。
3.如索赔成立,可索赔哪些事项?
4.分析回填土压实度抽查不合格的原因,给出正确做法。
35
背景资料:
某市政工程公司中标承建地铁区间隧道工程标段,隧道断面为马蹄形,由拱顶、直边墙和底板仰拱组成,钢筋混凝土结构(断面如下图所示),采用喷锚暗挖法施工。施工项目部进场后,对沿线地上、地下构筑物及施工环境进行了调研后,编制了施工组织设计。

其中内容有:
(1)为控制地表沉降,在施工过程中,加强拱顶、侧墙填充注浆加固,并依据类似工程经验确定施工参数。
(2)采用干法喷射混凝土,为保证施工掌子面工作条件,隧道直墙设有强制通风系统。
(3)防水层施工由建设单位指定的分包商施工,项目要做好施工配合。
问题:
1.依据背景资料,本工程编制施工组织设计还缺少那些主要环节?
2.填充注浆确定参数的做法是否正确?为什么?
3.采用干法喷射混凝土是否妥当,给出正确做法。
4.除配合施工外,施工项目部对防水层分包商还应担负哪些责任?
剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 35
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共5题
31 32 33 34 35
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
