单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
下列可用于大体积混凝土极细微裂缝处理的方法是(     )
A. 水泥灌浆
B. 化学灌浆
C. 水泥砂浆
D. 环氧砂浆
A B C D
2
根据水利工程概算编制有关规定,施工企业利润应按直接工程费和间接费之和的(     )计算
A. 5%
B. 7%
C. 9%
D. 15%
A B C D
3
型号为20Sh-19的离心泵,比转数为(     )r/min
A. 200
B. 20
C. 190
D. 19
A B C D
4
在相同的观测条件下,对某一量进行一系列的观测,如果出现的误差在符号和数值上都不相同,从表面上看没有任何规律性.这种误差称为(     )
A. 随机误差
B. 偶然误差
C. 粗差
D. 变态误差
A B C D
5
某水利工程所在河道的河床宽、流量大,且有通航要求,该工程施工宜采用的导流方式为(     )
A. 隧洞导流
B. 分段导流
C. 明渠导流
D. 涵管导流
A B C D
6
下列关于主体工程开工的说法,错误的是(     )
A. 水利工程具备开工条件后,主体工程方可开工建设
B. 项目法人应当自工程开工之日起15个工作日之内,将开工情况的书面报告报项目主管单位和上一级主管单位备案
C. 建设单位应当自工程开工之日起15个工作日之内,将开工情况的书面报告报项目主管单位和上一级主管单位备案
D. 项目法人必须按审批权限,向主管部门提出主体工程开工申请报告,经批准后,主体工程方能正式开工
A B C D
7
按地形图比例尺分类,1:10000地形图属于(     )比例尺地形图
A. 大
B. 较大
C. 中
D. 小
A B C D
8
国家对水工程建设移民实行开发性移民方针的原则是(     )
A. 货币补偿与就业安排相结合
B. 前期补偿、补助与后期扶持相结合
C. 一次性补偿与后期补助相结合
D. 成立移民发展资金与后期扶持相结合
A B C D
9
水利工程监理单位的监理人员中,不划分专业的是(     )
A. 监理单位负责人
B. 监理员
C. 监理工程师
D. 总监理工程师
A B C D
10
根据《水电水利工程施工重大危险源辨识及评价导则》DL/T5274—2012,依据事故可能造成的人员伤亡数量及财产损失情况,重大危险源共划分为(     )级
A. 2
B. 3
C. 4
D. 5
A B C D
11
下列关于水闸施工的说法错误的是(     )
A. 相邻两部位建基面深浅不一时,应先施工建基面较深的结构
B. 为减轻对邻接部位混凝土产生的不良影响,应先施工较轻的结构
C. 平底板水闸的底板施工应先于闸墩
D. 反拱底板水闸的施工一般是先浇墩墙,待沉降稳定后再浇反拱底板
A B C D
12
为改善传力条件增强坝体整体性,通常采用(     )
A. 帷幕灌浆
B. 接触灌浆
C. 接缝灌浆
D. 固结灌浆
A B C D
13
碾压土石坝施工中,碾压机械生产效率高的开行方式是(     )
A. 进退错距法
B. 圈转套压法
C. 进退平距法
D. 圈转错距法
A B C D
14
根据《水电工程验收管理办法》(国能新能[2015]426号),中型水电站的竣工验收应由(     )负责
A. 项目法人
B. 省级人民政府能源主管部门
C. 项目审批部门
D. 国家能源局
A B C D
15
在混凝土浇筑高峰强度持续时间长时,骨料生产能力根据(     )确定
A. 设备容量
B. 开采量
C. 储存量和混凝土浇筑强度
D. 累计生产、使用量
A B C D
16
根据安全鉴定结论,某水库大坝工程存在较严重的安全隐患,不能按设计正常运行。该水库大坝安全状况属于(     )类
A. 一
B. 二
C. 三
D. 四
A B C D
17
下列施工用电负荷属一类负荷的是(     )
A. 隧洞施工照明
B. 坝基石方开挖
C. 混凝土浇筑施工
D. 钢筋加工厂
A B C D
18
根据《水电水利工程模板施工规范》DL/T5110—2013,模板吊钩的最小安全系数为(     )
A. 2.0
B. 3.0
C. 4.0
D. 5.0
A B C D
19
水利工程施工现场行灯的电源电压最大为(     )V
A. 12
B. 36
C. 48
D. 60
A B C D
20
水利水电工程施工企业信用等级为AA级,表示该企业(     )
A. 信用很好
B. 信用好
C. 信用较好
D. 信用一般
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21
《水利安全生产标准化评审管理暂行办法》中,水利生产经营单位是指(     )
A. 项目法人
B. 监理单位
C. 设计单位
D. 施工企业
E. 管理单位
A B C D E
22
根据《水利工程建设项目勘察(测)设计招标投标管理办法》(水总[2004]511号),水利工程建设项目勘察(测)设计,经批准后可不招标的情形包括(     )
A. 工程项目涉及国家安全、国家秘密的
B. 抢险救灾的
C. 主要工艺、技术采用特定专利或者专有技术的
D. 技术复杂或专业性强,能够满足条件的勘察设计单位少于三家的
E. 如采用公开招标,所需费用占水利工程建设项目总投资的比例过大的
A B C D E
23
渗透变形一般可分为(     )等类型
A. 流土
B. 滑坡
C. 管涌
D. 接触流失
E. 接触冲刷
A B C D E
24
下列关于水利工程项目开标会的说法,正确的是(     )
A. 投标文件密封不符合招标文件要求的,将不被接受
B. 投标文件逾期送达的,将不被接受
C. 投标人的法定代表人必须参加开标会
D. 投标人对开标过程有异议的,应在开标现场提出
E. 投标人在开标现场未对开标过程提出异议的,不得再对开标程序提出投诉
A B C D E
25
根据《中华人民共和国防洪法》(中华人民共和国主席令第88号),防洪区包括(     )
A. 主河槽区
B. 河道滩区
C. 洪泛区
D. 蓄滞洪区
E. 防洪保护区
A B C D E
26
水利水电工程施工测量中,开挖工程测量的内容包括(     )
A. 开挖区原始地形图和原始断面图测量
B. 开挖轮廓点放样
C. 开挖竣工地形、断面测量
D. 工程量测算
E. 建筑物轮廓线测量
A B C D E
27
碾压混凝土的压实密度可采用(     )进行检测
A. 核子水分密度仪
B. 谐波密实度计
C. 加速度计
D. 挖坑灌砂法
E. 超声波密度仪
A B C D E
28
下列关于钢筋代换的说法正确的有(     )
A. 用不同钢号或直径的钢筋代换时,应按钢筋承载力设计值相等的原则进行
B. 以高一级钢筋代换低一级钢筋时,宜采用改变钢筋直径的方法
C. 用同钢号不同直径钢筋代换时,其直径变化范围不宜超过6mm
D. 用同钢号不同直径钢筋代换时,截面与设计值之比不得小于98%或大于103%
E. 主筋采取同钢号的钢筋代换时,应保持间距不变
A B C D E
29
水利工程建筑物基坑初期排水流量大小主要考虑的因素有(     )等
A. 地质情况
B. 基坑大小
C. 工程等级
D. 工期长短
E. 施工条件
A B C D E
30
项目法人应自工程开工之日起60个工作日内,制定法人验收工作计划,报(     )备案
A. 项目审批单位
B. 项目主管部门
C. 竣工验收主持单位
D. 法人验收监督管理机关
E. 竣工验收委员会
A B C D E
简答题(请根据背景资料,按要求作答)
31
背景资料
某水库枢纽工程由大坝、溢洪道、电站及灌溉引水洞等建筑物组成。其中大坝为黏土心墙土石坝,最大坝高为35m;灌溉引水洞位于大坝左端的山体内,最大洞径为6.0m。
工程在施工过程中发生如下事件:
事件1:为强化安全生产主体责任,项目法人要求各参建单位落实主要负责人安全生产第一责任人的责任,做到“一岗双责”,把安全生产责任落实到各个环节、岗位和人员,确保安全生产的“四项措施”落实到位。
事件2:坝体填筑前,施工单位对坝体填筑土料进行了碾压试验,确定压实参数。施工时先进行黏土心墙填筑,后进行上下游反滤料及坝壳料填筑。
事件3:灌溉引水洞采用爆破法施工,相向开挖。在相向开挖的两个工作面相距15m时,由于两个工作面的爆破作业不同步,造成5名工人重伤。
问题
1.根据水利部“关于贯彻落实《国务院关于坚持科学发展安全发展、促进安全生产形势持续稳定好转的意见》,进一步加强水利安全生产工作的实施意见”(水安监[2012]57号),简要说明事件1中“一岗双责”的“双责”和“四项措施”的具体内容。
2.事件2中施工单位确定的土料填筑压实参数主要包括哪些?
3.根据《碾压式土石坝施工规范》DL/T5129--2013,指出事件2坝体填筑程序的不妥之处,并说明理由。
4.指出并说明事件3爆破作业的不妥之处;根据《水利工程建设重大质量与安全事故应急预案》,说明本工程质量与安全事故级别或类别。
32
背景资料
某泵站工程设计流量为100m3/s,净扬程为2.5m,总装机5000kW,泵站自进水至出水设引水明渠、前池、拦污检修闸、泵房、副厂房、出水涵、出口防洪闸及出水明渠等建筑物,为正向进水、正向出水,进、出水纵向轴线全长布置约256m。工程于2011年10月20日开工,于2013年4月20日全部完成。施工过程中发生如下事件:
事件1:主体工程开工后,监理机构组织设计、施工单位等进行了工程项目划分,确定了主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程,并将项目划分表及说明书面报相应工程质量监督机构确认。
事件2:所有单元工程质量在施工单位自评合格后,报监理单位复核,由监理工程师核定质量等级并签证认可。
事件3:2013年5月10日,泵站工程建设项目全部完成,项目法人主持进行了泵站单位工程验收,该单位工程质量由施工单位自评,监理单位复核,项目法人认定,结果为:5个分部工程质量全部合格,有4个分部工程达到优良等级,外观质量得分率达到为89.5%,工程未发生质量事故,该单位工程达到优良标准。
事件4:项目法人根据竣工验收的需要,委托工程监理单位对工程质量进行抽样检测。监理单位制定竣工检测方案,竣工检测方案经项目法人审核后,报质量监督机构核定。2013年5月20日,应项目法人申请,竣工验收主持单位组织进行了竣工验收,同意单位工程验收质量优良的结论。
问题
1.指出事件1的不妥之处并说明理由。
2.指出事件2的不妥之处并说明理由。
3.根据事件3中,泵站单位工程质量等级优良的结论是否正确,并说明理由。
4.指出事件4的不妥之处并说明理由
33
背景资料
某新建堤防工程等级为2级,全长1500m。设计要求回填土料为黏性土,压实度≥93%。在开工前,施工单位将料场土样进行了送检,并确定了土方最大干密度为1.63g/cm3
施工过程中发生如下事件:
事件1:堤防工程填筑施工前,施工单位进行了现场土料碾压试验。
事件2:土方干密度试验采用环刀法,某层土方试验时得出的干密度分别为1.55g/cm3、1.51g/cm3

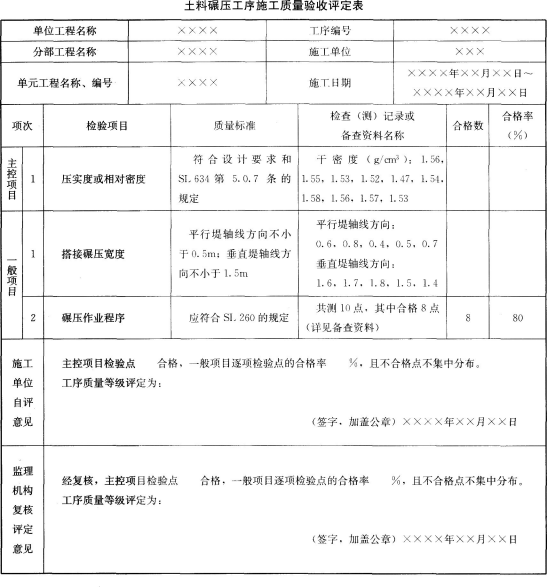

事件3:某单元工程的土料碾压工序施工质量验收评定如下表所示。评定时发现其中有1组土样干密度为1.47g/cm3,因此评定该工序质量为不合格。

问题
1.指出事件1中碾压试验场地布置的要求。
2.根据事件2中已给出的干密度结果,能否对该层土方填筑压实质量进行评定?说明原因并写出干密度计算公式。
3.将事件3中“土料碾压工序施工质量验收评定表”填写完整。
4.指出并改正事件三中评定结果的不妥之处
34
背景资料
某泵站加固改造工程施工内容包括:引渠块石护坡拆除重建、泵室混凝土加固、设备更换、管理设施改造等。招标文件按照《水利水电工程标准施工招标文件》(2009年版)编制。某公司参加了投标,为编制投标文件,公司做了以下准备工作。
工作1:搜集整理投标报价所需的主要材料和次要材料价格。其中,主要材料预算价格如下表所示。
主要材料预算价格表

序号
材料名称
单位
预算价格(元)
1


4800
2

t
360
3
碎石

70
4

t
8000
5
汽油
t
9000
6

m3
0.O3
7

m3
0.45
8

kWh
1.00
工作2:根据招标文件中对项目经理的职称和业绩加分要求,拟定张×为项目经理,准备了张×的身份证、工资关系、人事劳动合同证明材料、社会保险证明材料、相关证书及类似项目业绩。
工作3:根据招标文件对资格审查资料的要求,填写公司基本情况表、资格审查自审表、原件的复印件等相关表格,并准备了相关原件。

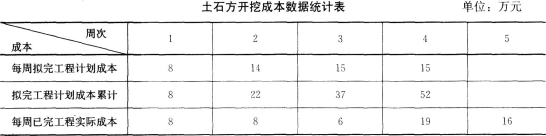

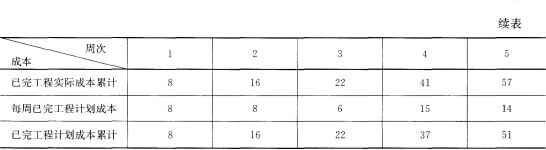

经过评标,投标人A中标,发包人与A单位按照招标文件内置合同签订了施工承包合同,承包合同约定,大坝基础开挖工程可由A分包给B单位,合同工期为5周。开工5周以来的土石方开挖成本数据统计见下表。根据施工期相关规划,开挖处的部分土石料将用于回填。



问题
1.依据背景资料,分别简要说明B单位从开工至第1、2、3、4周周末进度和成本偏差情况以及第5周末成本的偏差情况。
2.依据背景资料,分别指出B单位“前5周大坝土石方开挖成本数据相关曲线示意图”中A、B、C三条曲线的名称。
3.指出土石方调配平衡是否合理的主要指标和土石方调配平衡的基本原则。
4.指出背景资料工作1主要材料预算价格表中,甲、乙、丙、丁、戊所代表的材料或单位名称。除表格所列材料外,为满足编制本工程投标报价的要求,该公司还需搜集哪些主要材料价格?
5.背景资料工作2中,该公司应准备张×的相关证书有哪些?为证明张×业绩有效,需提供哪些证明材料?背景资料工作3中,公司基本情况表后附的公司相关证书有哪些?
除工作3中所提到的相关表格外,该公司为满足资格审查的要求,还需填写的表格有哪些?
35
背景资料

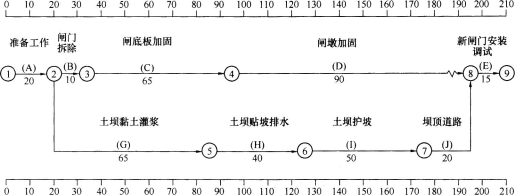

某水库除险加固工程内容有:溢洪道的闸墩与底板加固,闸门更换;土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划并通过监理机构审核,绘制的时标网络图如下(单位:天)。

施工中发生如下事件:
事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。
事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。
事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。
事件4:D工作的进度情况如下表。


计划/实际工作量(万元)

项目名称
计划工作量

0~20(天)

20~40(天)

40~60(天)

60~80(天)

80~90(天)
(万元)

计划

实际

计划

实际

计划

实际

讨划

实际

计划

实际
闸墩Ⅰ
24
10
9
8
7
6
8




闸墩Ⅱ
22
7
7
6
5
8
6
1
4


闸墩Ⅲ
22


8
7
8
9
6
6


闸墩Ⅳ
22




6
5
8
7
8
10
闸墩V
24




8
6
7
8
9
10
注:本表中的时间接网络图要求标注,如20天是指D工作开始后的第20天末。
问题
1.指出计划工期和关键线路,指出C工作和D工作的自由时差和总时差。
2.分别指出事件1~事件3的责任方,并说明影响计划工期的天数。
3.根据事件4,计算D工作在第60天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占D工作计划总工作量的百分比;实际比计划超额(或拖欠)工作量占D工作计划总工作量的百分比。
4.除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人可向发包人提出多少天的延期要求。
剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 35
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共5题
31 32 33 34 35
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
