2017年一级建造师考试《机电工程实务》模拟试卷(二)

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
发电机设备安装程序中,定、转子水压试验的紧后工序是()
A. 穿转子
B. 定子就位
C. 氢冷器等安装
D. 整体气密性试验
A B C D
2
通风与空调工程的施工单位通过系统()后即可进入竣工验收
A. 测试合格
B. 设备单机试运转及调整
C. 联合试运转及调试
D. 综合效能测定及调整
A B C D
3
机电工程施工组织设计编制的内容中不包括()
A. 施工总平面图布置
B. 施工图深化设计
C. 项目组织管理机构
D. 主要施工方案
A B C D
4
常见的钢制储罐的安装方法中,高空作业用得最多的是()
A. 架设正装法
B. 边柱倒装法
C. 气吹倒装法
D. 水浮正装法
A B C D
5
高层建筑对防噪声、防震等要求较高,管道施工应采取必要的隔离、减震或加设()等措施
A. 刚性连接
B. 柔性连接
C. 法兰连接
D. 承插连接
A B C D
6
沉井基础是用钢筋混凝土或()制成的井箱式基础
A. 混凝土
B. 预制的钢筋混凝土柱
C. 工字钢
D. 大口径钢管
A B C D
7
下列高压开关设备试验的内容中,不属于高压真空开关试验的内容是()
A. 关断能力试验
B. 短时耐受电流试验
C. 开关绝缘试验
D. 漏气率及含水率试验
A B C D
8
建筑电气工程安装结束后检测的重要工序是()
A. 绝缘测试
B. 交接试验
C. 耐压试验
D. 整定保护
A B C D
9
下列关于地锚设置要求中,不正确的是()
A. 地锚设置应按吊装施工方案的规定进行
B. 埋入式地锚基坑的前方坑深2倍的范围内不应有地沟
C. 埋入式地锚设置完成后对受力绳扣进行预拉紧
D. 地锚设置完成后应做好隐蔽工程记录
A B C D
10
分项工程质量验收记录应由施工单位()填写
A. 专业施工员
B. 质量检验员
C. 工程资料员
D. 技术负责人
A B C D
11
供电部门和变电所的电力设施包含:变压器、()以及输变电线路及电力电缆等
A. 断路器
B. 电动机
C. 发电机
D. 调相机
A B C D
12
为达到电梯轿厢导轨和对重导轨的安装质量标准,必须在井道内()
A. 搭设脚手架
B. 设置安全网
C. 设置基准线
D. 设置重力锤
A B C D
13
适用于含酸碱排风系统的风管是()
A. 酚醛复合风管
B. 聚氨酯复合风管
C. 玻璃纤维复合风管
D. 硬聚氧乙烯风管
A B C D
14
具有挠性牵引件的输送设备包括()
A. 螺旋输送机
B. 滚柱输送机
C. 气力输送机
D. 带式输送机
A B C D
15
直接安装在管道上的自动化仪表,宜在()安装
A. 管道吹扫后、压力试验后
B. 管道吹扫前、压力试验前
C. 管道吹扫前、压力试验后
D. 管道吹扫后、压力试验前
A B C D
16
控制设备安装标高的常用测量仪器是()
A. 光学水准仪
B. 激光准直仪
C. 全站仪
D. 光学经纬仪
A B C D
17
在高层建筑的强电竖井内,正确的要求是()
A. 竖井内有通风管道
B. 竖井内有接地干线
C. 竖井内有排水管道
D. 竖井内有喷淋管道
A B C D
18
钨极氩弧焊的特点是()
A. 热影响区大,焊件变形大
B. 埋弧焊,不易观察
C. 熔渣脱渣方便
D. 金属熔池不被氧化,焊缝致密,机械性能好
A B C D
19
压力容器是根据压力容器的设计压力、容积和()等因素划分的
A. 品种
B. 介质特性
C. 使用形式
D. 运行要求
A B C D
20
常用于高温炉墙的保温层的施工方法是()
A. 捆扎法
B. 拼砌法
C. 浇注法
D. 充填法
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21
与起重机最大起升高度相关的参数有()
A. 待吊设备高度
B. 待吊设备直径或宽度
C. 索具高度
D. 基础和地脚螺栓高度
E. 起重机回转中心距设备的距离
A B C D E
22
下列检测参数,在公共广播系统检测时应重点关注的有()
A. 声场均匀度
B. 播放警示信号
C. 设备信噪比
D. 漏出声衰减
E. 语声响应时间
A B C D E
23
变压器送电前的试验有()
A. 交流耐压试验
B. 直流电阻测量
C. 铁芯绕组检查
D. 极性和组别测量
E. 调压装置检查
A B C D E
24
机电工程招标应具备的条件有()
A. 承包的范围已确定
B. 资金来源已落实
C. 招标人已依法成立
D. 初步设计已批准
E. 施工图设计已完成
A B C D E
25
特种设备安装、改造、维修的施工单位应当在施工前进行书面告知,书面告知应提交的材料有()
A. 施工单位及人员资格证件
B. 工程合同
C. 三年内的经营财务状况
D. 安装改造维修监督检验约请书
E. 机电类特种设备制造单位的资质证件
A B C D E
26
工业安装工程的特征是指有()
A. 固定的设计生产工艺流程
B. 专门的生产线
C. 主车间
D. 生活区
E. 辅助车间
A B C D E
27
申请计量器具新产品定型鉴定和样机试验的单位,应当提供新产品样机及()
A. 组织机构
B. 有关技术文件
C. 生产环境
D. 生产设施
E. 有关资料
A B C D E
28
保冷结构的具体组成有()
A. 保冷层
B. 防潮层
C. 保护层
D. 防锈层
E. 识别层
A B C D E
29
申请消防工程验收应提交的资料包括()等
A. 工程竣工验收报告
B. 建设工程消防验收申请表
C. 消防设施防火技术检测合格证明文件
D. 质量管理制度
E. 施工单位资质等级证明文件
A B C D E
30
管道进行压力试验前应将待试管道上的()拆下或加以隔离
A. 调节阀
B. 安全阀
C. 闸阀
D. 爆破板
E. 仪表元件
A B C D E
简答题(请根据背景资料,按要求作答)
31
某机电设备安装公司经邀请招标投标,获得某电厂的机电设备安装工程,并与业主签订了施工合同。合同规定了工程范围、工期、质量标准、安全环境要求。其中质量标准和要求按行颁标准执行,主要材料如钢材、电缆、φ50以上的管道阀门等由业主提供,安装现场的协调由安装公司负责等。施工过程中发现下列情况:
1.由于安装公司任务饱和,人员机具调动不开,仅派十多名现场管理人员组成项目管理班子,把工程分车间分包给四个均有一定经验的施工队伍,且都有营业执照。其中主体部分分包给从本单位辞职的一名项目经理带着当年属于本单位的几名技术骨干组成的一个施工队伍。
2.施工现场因道路、场地问题经常发生停工窝工,分包单位找安装公司解决,安装公司回复自行协商解决。
3.厂区主电缆未按时到场,拖延工期5天,分包单位找安装公司索赔窝工费用和要求工期顺延,安装公司认为不是自己造成的,让分包单位直接找业主协商。
4.分包单位为抢工期,将业主送至现场的电缆和管道阀门未经检查便施工。
5.测量导线对地的绝缘电阻,以及缆芯问或相邻导线间的绝缘电阻时,发现一回路的绝缘电阻值不符合规定,经找出原因,进行处理,达到合格。
问题:
1.分包存在哪些问题?
2.施工现场道路和场地
问题应该由谁负责解决?为什么?
3.分包单位要求索赔窝工费和工期顺延是否合理?应怎样解决?
4.分包单位对业主提供材料未经检查就用于施工的做法是否得当?材料进场验收有何要求?
5.绝缘电阻值不符合规定是何原因?如何进行处理达到合格?
32
A安装公司承包某分布式能源中心的机电安装工程,工程内容有:冷水机组、燃气锅炉、配电柜、水泵等设备的安装和冷热水管道、电缆排管及电缆施工。分布式能源中心的冷水机组、燃气锅炉、配电柜、水泵等设备由业主采购,金属管道、电力电缆及各种材料由安装公司采购。

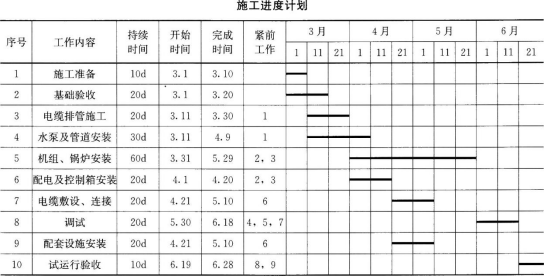

A安装公司项目部进场后,编制了施工进度计划(见下表)、预算费用计划及质量预控方案。对业主采购的冷水机组、燃气锅炉、水泵等设备检查,核对技术参数,符合设计要求。设备基础验收合格后,采用卷扬机及滚杠滑移系统将冷水机组、燃气锅炉等设备二次搬运到安装位置,安装中设置了质量控制点,做好施工记录,保证了安装质量,达到设计及安装说明书要求。
在施工中曾发生过以下3个事项:
1.项目部将2000m电缆排管施工分包给B公司,预算单价为120元/m。在3月22日结束前检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达16万元,项目部对B公司提出了警告,要求加快进度。
2.在热水管道施工中,按施工图设计位置碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,改变了热水管道的走向,使水泵和管道安装工作拖延到4月29日才完成。
3.在分布式能源中心项目试运行验收中,有一台冷水机组运行噪声较大,经有关部门检验分析及项目部提供的施工文件证明,不属于安装质量问题,经增加机房的隔声措施后通过验收。

问题:
1.项目部在验收水泵时应认真核对哪些技术参数?
2.冷水机组二次搬运到安装位置后还有哪些安装工序?
3.计算电缆排管施工的费用绩效指数CPI和进度绩效指数SPI,是否会影响总施工进度?
4.项目部应如何变更设计图纸?水泵及管道安装施工进度偏差了多少天?是否大于总时差?
5.项目部可提供哪些施工文件来证明不是安装质量
问题?
33

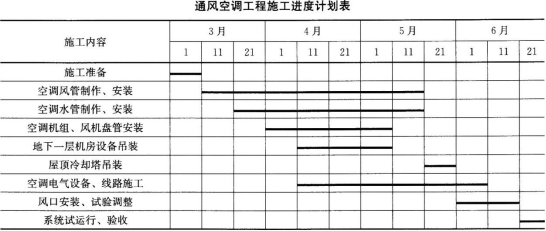

某安装公司从建筑总承包公司分包一高层商务楼的通风空调安装工程,商务楼位于闹市中心,工期120天,要求当年夏天能竣工验收。工程的主要设备如冷水机组(3490mm×1830mm× 2920mm,12.4t)、蓄冰槽(6250mm×3150mm×3750mm,17.5t)、燃气锅炉(4200mm× 2190mm× 2500mm,7.3t)、热交换器、水泵等安装在地下一层机房(-7.5m);冷却塔(方形)安装在裙房屋顶上(+25m);空调机组、风机盘管等设备安装在各个楼层。通风空调工程的电气控制设备和线路由建筑总承包公司施工。安装公司项目部进场后,依据建筑总承包公司的工程进度要求,编制了通风空调工程的施工进度计划(见下表),该施工进度计划被安装公司否定,经修改后审批通过,施工进度计划得以实施。
项目部对设备吊装存在的主要风险进行识别与评价后,依据施工进度计划、设备规格及施工现场条件(混凝土地基)等技术参数进行分析、比较,编制了设备吊装方案、租赁的汽车吊在工作半径l9m、吊杆伸长44.2m时,允许载荷为21.5t。设备吊装孔为锅炉房的泄爆口(9000mm×4000mm),地下一层设备经该吊装孔吊人后,再用卷扬机牵引就位安装。
通风空调工程按施工进度计划系统试验调整合格,在试运行验收中,部分房间的风机盘管有滴水现象,经检查是冷凝水管道的坡度不够,造成风机盘管的冷凝水溢出。经返工后,空调系统试运行验收合格。

问题:
1.指出施工进度计划(上表)被否定的原因,应如何修改并说明理由。
2.项目部在编制施工进度计划时,与建筑总承包公司协调的注意要点有哪几个?
3.项目部编制的吊装方案能否满足设备的吊装要求?说明理由。
4.在试运行验收检查中,需返工的是哪个分项工程?写出其返工的技术要求。
34
某机电安装公司中标位于海南岛沿海码头附件的一个炼化工程的PC项目,工作范围包括大量钢结构、超大型塔器(直径4.8m,长度78m,重量360t)的采购工作。机电安装公司成立了项目部,负责项目的运行。
项目部成立设备、材料采购部,组织工程材料的采办工作。根据技术文件的要求,超大型塔器需热处理完毕后,整体到货安装。经业主批准的塔器采购长名单中,A公司位于张家港,B公司位于无锡,C公司位于西安,D公司位于武汉,E公司位于贵阳。项目部拟采用邀请招标的形式优选制造厂。采办合同要求施工现场交货。
期间发生了以下事项:
1.对于关键的塔器设备,项目部派出监造工程师驻场监造。监造工程师依据制造厂的技术文件,编制了监造大纲,并采用巡检、停检、周会的形式履行监造职责。
2.塔器到达现场后,机电安装公司组织项目技术部、采购部、业主工程师对到场的塔器进行检查验收。发现塔器的进料法兰有一条深约2mm的贯穿密封面的划痕、塔器裙座的角焊缝焊渣未清理干净就涂刷防腐油漆。
问题:
1.请分析塔器的潜在供货商情况,选择合适的采购方。
2.塔器的现场验收工作有什么不足?
3.关于塔器的缺陷,制造厂和监造工程师应负什么责任?
4.监造大纲编制的依据是否正确?
5.监造工程师的监造活动还应有哪些?
35
西北安装公司承建一水泥厂机电工程,合同造价2400万元,其中主材料费和非标设备制安费占65%,工期为8个月。合同约定:
(1)工程用主材料和设备由甲方供货,其价款在当月发生的工程款中抵扣。
(2)甲方向乙方支付预付款为合同价的20%,并按起扣点发生月开始按比例在月结算工程款中抵扣。
(3)工程进度款按月结算。
(4)工程竣工验收交付使用后的保修金为合同价的3%,竣工结算月一次性扣留。输煤系统工程,按合同要求内容已全部完工,并进入试运转的尾声,为了下一步顺利进行竣工验收的检查工作,该公司邀请业主代表和监理工程师共同参加关键设备的试运转,验收前白检时,发现多条输煤皮带张紧轮配重不足,联轴器装配不符合要求,经查明原因得到妥善处理,最终业主和监理同意启动竣工验收程序。
问题:
1.验收前自检发现不合格应怎样处理?
2.工程价款的结算方式主要有哪些?
3.该工程按合同规定项目全部完成,竣工验收合格后,进行竣工结算时还应考虑哪些费用应抵扣或扣留?
4.竣工工程主要的工程技术资料有哪些?
5.简述检验批和分项工程施工质量验收程序和组织。
6.联轴器装配时有何要求?
剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 35
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共5题
31 32 33 34 35
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
