您现在的位置:首页 > 一级建造师 > 考试题库

一级建造师考试题库

2018年一级建造师《市政工程》真题及答案

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

基层是路面结构中的承重层,主要承受车辆荷載的(),并把面层下传的应力扩散到路基。

A.竖向力

B.冲击力

C.水平力

D.剪切力

A B C D
2

土的强度性质通常是指土体的()。

A.压实度

B.天然密度

C.抗剪强度

D.抗压强度

A B C D
3

当水泥土强度没有分形成时,表面遇水会软化导致沥青面层()。

A.横向裂缝

B.纵向裂缝

C.龟裂破坏

D.泛油破坏

A B C D
4

桥梁活动支座安装时,应在聚四氟乙烯板顶面凹槽内满注()。

A,丙酮

B.硅脂

C.清机油

D脱模剂

A B C D
5

钢筋工程施工中,当钢筋受力不明确时应按()处理。

A.受拉

B.受压

C.受剪

D.受扭

A B C D
6

两条单线区间地铁隧道之间应设置横向联络通道,其作用不包括()。

A.隧道排水

B.隧道防火消防

C.安全硫散乘客

D.机车转向调头

A B C D
7

下列场站构筑物组成中,属于污水构筑物的是()。

A.吸水井

B.污泥脱水机房

C.管廊桥架

D.进水泵房

A B C D
8

当水质条件为水库水,悬浮物含量小于100mg/L时应采用的水处理工艺是()。

A.原水→筛网隔滤或消毒

B.原水→接触过滤→消毒

C.原水→混凝、沉淀或澄清→过滤→消毒?

D.原水→调蓄预沉→混凝、沉淀戓澄清→过滅→消毒

A B C D
9

关于装配式预应力混凝土水池预制构件安装的说法,正确的是()。

A.曲梁应在跨中临时支撑,待上部混凝土达到设计强度的50%,方可拆除支撑

B.吊绳与预制构件平面的交角不小于35°

C.预制曲梁宜采用三点吊装

D.安装的构件在轴线位置校正后焊接

A B C D
10

关于沉井不排水下沉水下封底技术要求的说法正确的是()。

A.保持地下位距坑底不小于1m

B.导管埋入混凝士的深度不宜小于0.5m

C.封底前应设置泄水井

D.混凝士浇筑顺序应从低处开始,逐渐向周围扩大

A B C D
11

关于沟槽开挖与支护相关规定的说法,正确的是()。

A.机械开挖可一次挖至设计高程

B.每次人工开挖槽沟的深度可达3m

C.槽底土层为腐蚀性土时,应按设计要求进行换填

D.槽底被水浸泡后,不宜采用石灰土回填

A B C D
12

关于供热管道固定支架安装的说法,正确的是()。

A.固定支架必严格按照设计位置,并结合管道温差变形量进行安装

B.固定支架应与固定角板进行点焊固定

C.固定支架应与土建结构结合牢固

D.固定支架的混凝土浇筑完成后,即可与管道进行固定

A B C D
13

关于供热站内管道和设备严密性试验的实施要点的说法,正确的是()。

A.仪表组件应全部参与试验

B.仪表组件可采取加盲板方法进行隔离

C.安全阀应全部参与试验

D.闸阀应全部釆取加盲板方法进行隔离

A B C D
14

下列施工中,不适用于综合管廊的是()。

A.夯管法

B.盖挖法

C.盾构法

D.明挖法

A B C D
15

关于GCL垫质量控制要点说法错误的是()。

A.釆用顺坡搭接,即采用上压下的搭接方式

B.应避免出现品形分布,尽量采用十字搭接

C.遇有雨雪天气应停止施工

D.摊铺时应拉平GCLL,确保无褶皱、无悬空现象

A B C D
16

采用水准仪测量工作井高程时,测定高程为3.460m,后视读数为1.360m,已知前视测点高程为3.580m,前视读数应为()。

A.0.960m

B.1.120m

C.1.240m

D.2.000m

A B C D
17

施工成本管理的基本流程是()。

A.成本分析→成本核算→成本预测→成本计划→成本控制→成本考核

B.成本核算→成本预测→成本考核→成本分析→成本计划→成本控制

C.成本预测→成本计划→成本控制→成本核算→成本分析→成本考核

D.成本计划→成本控制→成本预测→成本核算→成本考核→成本分析

A B C D
18

下列属于悬臂浇筑主控项目的是()。

A.合龙时两侧梁体的高差

B.轴线偏位

C.顶面高程

D.断面尺寸

A B C D
19

用于检验混凝强度的试件应在()随机抽取。

A.混疑土拌合后30min后

B.浇筑地点

C.混凝士拌合后60min后

D.搅拌地点

A B C D
20
下列属于专项安全检查内容的是()。

A.临时用电检查

B.防汛检查

C.防风检查

D.每周检查

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21

下列路面适用于各种等级道路的面层有()。

A.热拌沥青混合料

B.冷拌沥青混合料

C.温拌沥青混合料

D.沥青表面处治

E.沥青贯入式

A B C D E
22

目前大量采用的无机结合料稳定基层材料,都具备()特点。

A.结构较密实

B.透水性较小

C.水稳定性较好

D.孔隙率较小

E.干缩性较大

A B C D E
23

釆用充气胶囊做空心构件芯模吋,下列说法正确()。

A.胶囊使用前应经检查确认无漏气

B.从浇筑混疑士到胶囊放气止,应保持气压稳定

C.使用胶囊内模时不应固定其位置

D.胶囊放气时间应经试验确定

E.胶囊放气时间以混凝土强度达到保持构件不变形为度

A B C D E
24

基坑内支撑体系的布置与施工要点正确的有()。

A.宜釆用对称平衡型、整体性强的结构形式

B.应有利于基坑土方开挖和运输

C.应与主体结构的结构形式、施工顺序相协调

D.必须坚持先开挖后支撑的原则

E.围檩与围护结构之间应预留变形用的缝隙

A B C D E
25

下列饮用水处理方法中,属于深度处理的是()。

A.活性炭吸附洪

B.臭氧活性炭法

C.氯气预氧化法

D.光催化氧化法

E.高锰酸钾氧化法

A B C D E
26

下列综合管廊施工注意事项错误的是()。

A.预制构件安装前,应复验合格。当构件上有裂缝且宽度超过0.2mm时,应进行鉴定

B.综合管廊内可实行动火作业

C.混凝土底板和顶板留置施工缝时,应分仓浇筑

D.砌体结构应采取防渗措施

E.管廊顶板上部1000mm范围内回填材料应采用轻型碾压机压实,大型碾压机不得在管廊顶板上部施工

A B C D E
27

下列一级基坑监测项目中,属于应测项目的有()

A.坡顶水平位移

B.立柱竖向位移

C.土压力

D.周围建筑物裂缝

E.坑底隆起

A B C D E
28

施工现场“文明施工承诺牌”的基本内容包括()。

A.泥浆不外流

B.轮胎不沾泥

C.管线不损环

D.渣土不乱抛

E.红灯不乱闯

A B C D E
29

钻孔灌注桩桩端持力层为中风化岩层,应采用()判定岩层界面。

A.钻头重量

B.地质资料

C.钻头大小

D.主动钻杆抖动情况

E.现场捞渣取样

A B C D E
30

关于顶管顶进作业质量控制的说法,正确的是()。

A.开始顶进阶段,应严格控制顶进的速度和方向

B.顶进过程应采取及时纠偏和小角度纠偏措施

C.手工掘进管道下部仅120°范围不能超挖

D.在稳定土层中,手工掘进管道管顶以上超挖量宜为25mn

E.在软土层中顶进混凝土管时,宜采取防管节飘移措施

A B C D E
简答题(请根据背景资料,按要求作答)
31

某公司承建一段新建城镇道路工程,其雨水管位于非机动车道,设计采用 D800mm 钢筋混凝土管,相邻井段间距 40m,8#9#雨水井段平面布置如图 1-1 所示,8#-9#类型一致。

施工前,项目部对部分相关技术人员的职责,管道施工工艺流程,管道施工进度计划,分部分项工程验收等内容规定如下:

(1)由A (技术人员)具体负责:确定管线中线、检查井位置与沟槽开挖边线。

(2)由质检员具体负责:沟槽回填土压实度试验;管道与检查井施工完成后,进行管道B 试验(功能性试验)

(3)管道施工工艺流程如下:沟槽开挖与支护→C →下管、排管、接口→检查井砌筑→管道功能性试验→分层回填土与夯实。

(4)管道验收合格后转入道路路基分部工程施工,该分部工程包括填土、整平、压实等工序,其质量检验的主控项目有压实度和D 。

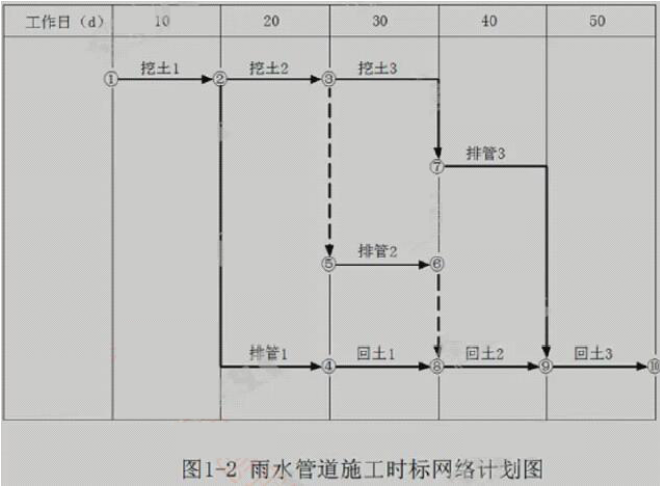

(5)管道施工划分为三个施工段,时标网络计划如图1-2 所示(2 条虚工作需补充)。

1、根据背景资料写出最合适题意的A、B、C、D 的内容。

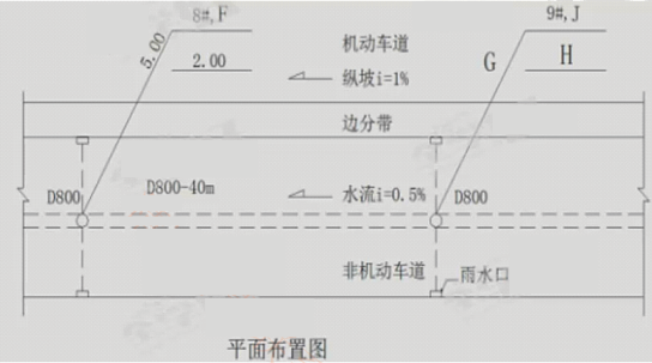

2、列式计算图中1-1 中F、G、H、J 的数值。

3、补全图1-2 中缺少的虚工作(用时标网络图提供的节点代号及箭线作答,或用文字叙述,在背景资料中作答无效)。补全后的网络图中有几条关键线路,总工期为多少?

32

背景资料 某公司承建的地下水池工程,设计釆用薄壁钢筋混疑士结构,长×宽×高为30m×20m×6m,池壁顶面高出地表05m。池体位置地质分布自上而下分别为回填土(厚2m)、粉砂土(厚2m)、细砂土(厚4m),地下水位于地表下4m处。 水池基坑支护设计采用Φ800mm灌注桩及高压旋喷桩止水帷幕,第一层钢筋混凝土职称,第二层钢管支撑,井点降水采用Φ400mm无砂管和潜水泵,当基坑支护结构强度满足要求及地下水位降至满足施工要求后,方可进行基坑开挖施工。 施工前,项目部编制了施工组织设计,基坑开挖专项施工方案,降水施工方案,灌注桩专项施工方案及水池施工方案,施工方案相关内容如下: (1)水池主体结构施工工艺流程如下,水池边线和与桩位测量定位→基坑支护与降水→ A→垫层施工→B→底板钢筋模板安装与混凝凝筑→C→顶板钢筋模板安装与混疑土浇筑→D(功能性实验) (2)在基坑开挖安全控制措施中,对水池施工期间基坑周围物品堆放做了详细规定如下: 1)支护结构达到强度要求前,严禁在滑裂面范围内堆载; 2)支撑结构上不应堆放材料和运行施工机械; 3)基坑周边要设置堆放物料的限重牌。 (3)混凝土池壁模板安装时,应位置正确,拼缝紧密不漏浆,采用两端均能拆卸的穿墙栓来平衡混凝土浇筑对模板的侧压力;使用符合质量技术要求的封堵材料封堵穿墙螺栓拆除后在池壁上形成的锥形孔。 (4)为防止水池在雨季施工时因基坑内水位急剧上升导致构筑物上浮,项目制定了雨季水池施工抗浮措施。

1.本工程除了灌注桩支护方式外还可以采用哪些支护形式?基坑水位应降至什么位置才能足基坑开挖和水池施工要求?

2.写施工工艺流程中工序A、B、C、D的名称。

3.施工方案(2)中,基坑周围堆放物品的相关规定不全,请补充。

4.施工方案(3)中,封堵材料应满足什么技术要求?

5、项目部制定的雨季水池施工抗浮措施有哪些?

33

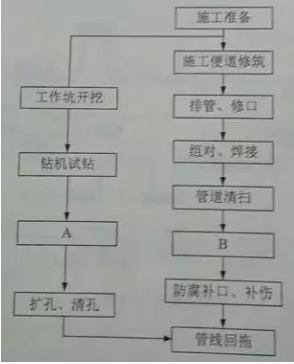

背景资料 A公司承接一城市天然气管道工程,全长5.0km,设计压力0.4MPa,钢管直径DN300mm, 均采用成品防腐管。设计采用直埋和定向钻穿越两种施工方法,其中,穿越现状道路路口段采用敷定向钻方式设,钢管在地面连接完成,经无损探伤等检验合格后回拖就位,施工工艺流程如图3所示,穿越段土质主要为填土、砂层和粉质黏土。 直埋段成品防腐钢管到场后,厂家提供了管道的质量证明文件,项目部质检员对防腐层厚度和粘结力做了复试,经检验合格后,开始下沟安装。 定向钻施工前,项目部技术人员进入现场路斯,利用现状检查井核实地下管的位置和深度,对现状道路开裂、沉陷情况进行统计。项目部根据调在情况编制定向钻专项施工方案。 定向钻钻进施工中,直管钻进段遇到砂层,项目部根据现场情况采取控制钻进速度、泥浆流量和压力等措施,防止出现坍孔,钻进困难等问题。

1.写由图3中工序A,B的名称。

2.本工程燃气管道属于哪种压力等级?根据《城镇燃气输配工程施工及验收规范》CJJ-33-2005规定,指出定向钻穿越段钢管焊接应采用的无损探伤方法和抽检量。

3.直埋段管道下沟前,质检员还应补充检测哪些项目?并说明检测方法。

4.为保证施工和周边环境安全,编制定向钻专项方家前还需做好那些调查工作。

5.指出坍孔时周边环境可能造成哪些影响?项目部还应采取哪些坍孔技术措施?

34

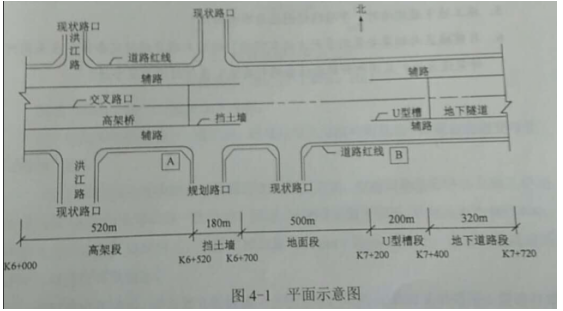

背景资料 某市区城市主干道改扩建工程,标段总长1.72km,周边有多处永久建筑,临时用地极少,环境保护要求高;现状道路交通量大,施工时现状交通不断行。本标段是在原城市主干路主路范围进行高架桥段-地面段-入地段改扩建,包括高架桥段、地面段、U型槽段和地下隧道段。各工种施工作业区设在围挡内,临时用电变压器可安放于图4-1中A、B位置,电缆敷设方式待定。 高架桥段在洪江路交叉口处采用钢-混叠合梁型式跨越,跨径组合为37m+45m+37m。地下隧道段为单箱双室闭合框架结构。采用命挖方法施工。本标段地下水位较高,属富水地层;有多条现状管线穿越地下隧道段,需进行拆改挪移。 围护结构采用U型槽敞开段围护结构为直径Φ1.0m的钻孔灌注桩,外侧桩间采用高压旋喷桩止水帷幕,内侧挂网喷浆。地下隧道段围护结构为地下连续墙及钢筋混凝土支撑。 降水措施采用止水帷幕外侧设置观察井、回灌井,坑内设置管井降水,配轻型井点辅助降水。

1.图4-1中,在A、B两处如何设置变压器?电缆如何设置?说明理由。

2.根据图4-2,地下连续施工时,C、D、E位置设置何种设施较为合理?(平面布置图以及地连墙施工工艺及设施精讲和冲刺强调过)

3.观察井、回灌井、管井的作用分别是什么?(回灌和管井冲刺和精讲均强调过,观察井未讲过)

4.本工程基坑的施工难点是什么?(类似题目讲过)

5.施工地下连续墙时。导墙的作用主要有哪四项?(精讲强调过)

6.目前城区内钢梁安装的常用方法有哪些?针对本项目的特定条件,应采用何种架设方法?采用何种配套设备进行安装?在何时段安装合适?(精讲强调过)

35

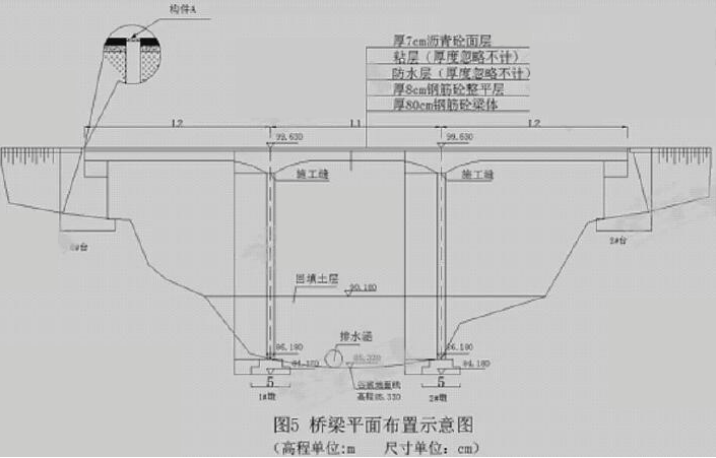

背景资料 某公司承建一座城市桥梁工程。该桥跨越山区季节性流水沟谷,上部结构为三跨式钢筋混凝土结构,重力式U 型桥台,基础均采用扩大基础;桥面铺装自下而上为厚8cm 钢筋混凝土整平层+防水层+粘层+厚7cm 沥青混凝土面层;桥面设计高程为99.630m。桥梁立面布置如图5 所示:

项目部编制的施工方案有如下内容:

(1)根据该桥结构特点,施工时,在墩柱与上部结构衔接处(即梁底曲面变弯处)设置施工缝。

(2)上部结构采用碗扣式钢管满堂支架施工方案。根据现场地形特点及施工便道布置情况,采用杂土对沟谷一次性进行回填,回填后经整平碾压,场地高程为90.180m,并在其上进行支架搭设施工,支架立柱放置于20cm*20cm 楞木上。支架搭设完成后采用土袋进行堆载预压。 支架搭设完成后,项目部立即按施工方案要求的预压荷载对支架采用土袋进行堆载预压,期间遇较长时间大雨,场地积水。项目部对支架预压情况进行连续监测,数据显示各点的沉降量均超过规范规定,导致预压失败。此后,项目部采取了相应整改措施,并严格按规范规定重新开展支架施工与预压工作

1、写出图5 中构件A 的名称。

2、根据图5 判断,按桥梁结构特点,该桥梁属于哪种类型?简述该类型桥梁的主要受力特点。

3、施工方案(1)中,在浇筑桥梁上部结构时,施工缝应如何处理?

4、根据施工方案(2),列式计算桥梁上部结构施工图应搭设满堂支架的最大高度;根据计算结果,该支架施工方案是否需要组织专家论证?说明理由。

5、试分析项目部支架预压失败的可能原因?项目部应采取哪些措施才能顺利的使支架预压成功?

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 35
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共5题
31 32 33 34 35
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
