机电工程采用横道图表示施工进度计划的优点是( )。
A. 便于计算劳动力的需要量
B. 能反映工作的机动时间
C. 能反映影响工期的关键工作
D. 能表达各项工作之间的逻辑关系
下列措施中,属于机电工程施工进度控制技术措施的是( )。
A. 建立控制目标体系
B. 施工方案的优化
C. 提前完工激励措施
D. 进度统计与比较
关于赢得值法评价指标的说法,正确的是( )。
A. 费用偏差(CV)为负值时,表示实际费用小于预算费用
B. 进度偏差(SV)为正值时,表示实际进度落后计划进度
C. 费用绩效指数CPI<1时,表示实际费用高于预算费用
D. 进度绩效指数SPI<1时,表示实际进度超前计划进度
下列原因中,不属于施工进度偏差产生的主要原因是( )。
A. 供应商违约
B. 施工图纸修改
C. 施工方法错
D. 施工质量检验
背景
某系统工程公司承建了一大楼的泛光照明改造工程,大楼原泛光照明采用2000W钠灯光源,新设计考虑节能环保,选用55W的LED光源及控制模块进行场景控制,并通过控制总线与大楼BA系统集成,还能通过互联网与城市景观照明同步开启和关闭。因建筑为玻璃幕墙,并有透空段。系统工程公司编制了泛光照明施工方案,方案中采用吊篮拆除原泛光照明灯具及安装LED泛光照明灯具,灯具电源配管采用金属柔性导管,并利用金属柔性导管作为接地导体。该方案在审批时被否定,经修改后通过审批。 该工程合同工期为3个月,7月1 日开工,到当年9月30日完工,因工期紧,系统工程公司编制了施工进度计划,针对施工中可能出现的影响工程进度的意外事件,制定了专项施工技术措施。系统工程公司与有关部门和单位协调,保证了工程的正常开工。在施工过程中,业主提出泛光照明的场景控制需增加变化,后经设计修改,泛光照明工程通电试灯达到了业主要求。
1.系统工程公司在编制泛光照明工程的施工进度计划中应考虑哪些因素?
2.指出泛光照明施工方案被否定的原因。金属柔性导管敷设的技术要求有哪些?
3.系统工程公司应与哪些部门或单位协调,才能满足进度要求?
4.在施工过程中应如何确认设计图纸的修改?
5.写出本工程场景照明的控制方式和控制依据。

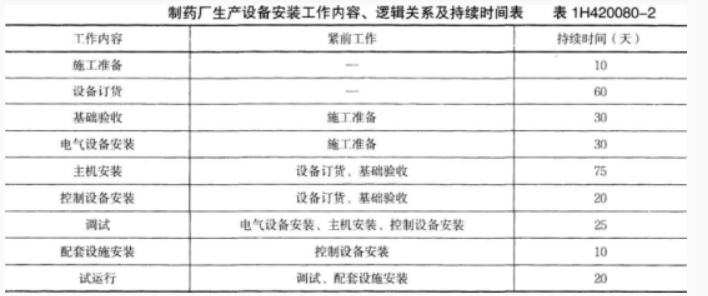

某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60天。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时间见表1H420080--2。 在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础检查时,发现混凝土强度不符合设计要求,验收不合格,要求建筑公司整改,重新浇捣混凝土基础,经检验合格,使基础验收的工作时间用了50天。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10天。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药生产设备仍按合同规定的工期完成。
1.绘出制药厂生产设备工程施工进度计划(双代号网络图)。总工期需多少天?
2.写出设备基础混凝土强度的验收要求。设备基础强度应如何复测?
3.基础验收工作增加到50天会不会影响总工期?说明理由。
4.主机设备及控制设备晚到10天是否影响总工期?说明理由。
5.工程按合同工期完成,安装公司应在哪几个工作进行赶工?

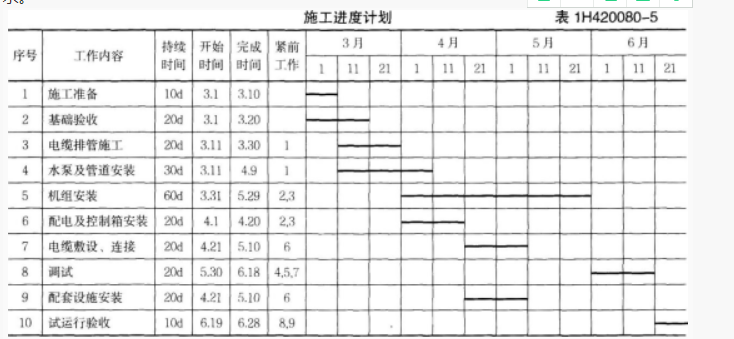

A安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备的安装和冷热水管道、电缆排管及电缆施工。分布式能源中心的三联供机组、配电柜、水泵等设备由业主采购,金属管道、电力电缆及各种材料由安装公司采购。 A安装公司项目部进场后,编制了施工进度计划(见表1H420080--5)、预算费用计划及质量预控方案。对业主采购的三联供机组、水泵等设备检查,核对技术参数,符合设计要求。设备基础验收合格后,采用卷扬机及滚杠滑移系统将三联供机组二次搬运、吊装就位,安装中设置了质量控制点,做好施工记录,保证了安装质量,达到设计及安装说明书要求。
项目部将2000m电缆排管施工分包给B公司,预算单价为120元/m。在3月22日结束前检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达160000元,项目部对B公司提出了警告,要求加快进度。 在热水管道施工中,按施工图设计位置碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,改变了热水管道的走向,使水泵和管道安装工作拖延到4月29日才完成。 在分布式能源中心项目试运行验收中,有一台三联供机组运行噪声较大,经有关部门检验分析及项目部提供的施工文件证明,不属于安装质量问题,经增加机房的隔声措施后通过验收。
1.项目部在验收水泵时应认真核对哪些技术参数?
2.三联供机组在吊装就位后、试运转前有哪些安装工序?
3.计算电缆排管施工的费用绩效指数CPI和进度绩效指数SPI。是否会影响总施工进度?
4.在热水管道施工中,项目部应如何变更设计图纸?水泵及管道安装施工进度偏差了多少天?是否大于总时差?
5.在试运行验收中,项目部可提供哪些施工文件来证明不是安装质量问题?
