案例2:

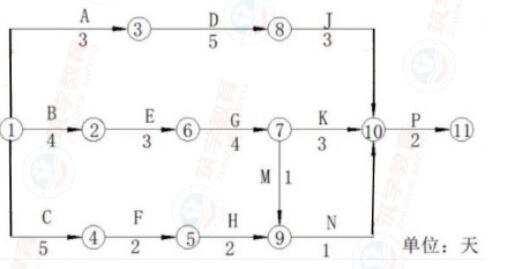

某新建住宅群体工程, 包含10栋装配式高层住宅,5栋现浇框架小高层公寓,1栋社区活动中心 及地下车库,总建筑面积31.5万m3,开发商通过邀请招标确定甲公司为总承包施工单位。开工 前, 项目部综合工程设计、合同条件、现场场地分区移交、陆续开工等因素编制本工程施工 组织总设计,其中施工进度总计划在项目经理领导下编制,编制过程中,项目经理发现该计 划编制说明中仅有编制的依据,未体现计划编制应考虑的其他要素,要求编制人员补充。社 区活动中心开工后, 由项目技术负责人组织。专业工程师根据施工进度总计划编制社区活动 中心施工进度计划,内部评审中项目经理提出C、G、J工作由于特殊工艺共同租赁一台施工 机具,在工作B、E按计划完成的前提下,考虑该机具租赁费用较高,尽量连续施工,要求对 进度计划进行调整。经调整,最终形成既满足工期要求又经济可行的进度计划。社区活动中 心调整后的部分方案计划如图2。
