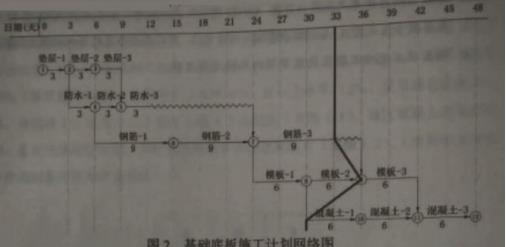

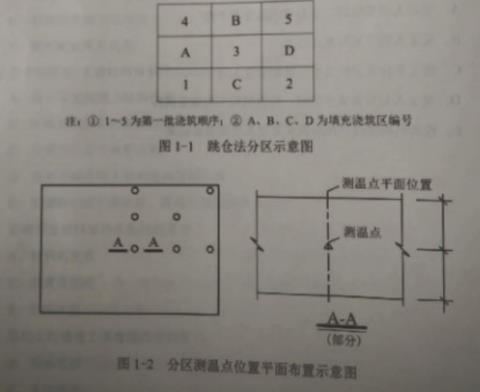

背景资料 某新建住宅工程,建筑面积22000㎡,地下一层,地上十六层,框架--剪力墙结构,抗震设防烈度7 度。 施工单位项目部在施工前,由项目技术负责人组织编写了项目质量计划书,报请施工单位质量管 理部门审批后实施。质量计划要求项目部施工过程中建立包括使用机具和设备管理记录,图 纸、设计变更收发记录,检查和整改复查记录,质量管理文件及其他记录等质量管理记录制度。 240mm厚灰砂砖填充墙与主体结构连接施工的要求有:填充墙与柱连接钢筋为2φ6@600),伸入 墙内500mm;填充墙与结构梁下最后三皮砖空隙部位,在墙体砌筑7d后,采取两边对称斜砌填实; 化学植筋连接筋φ6做拉拔试验时,将轴向受拉非破坏承载力检验值设为5.0kN,层面持荷时间 2min,期间各检测结果符合相关要求,即判定该试样合格。 层面防水层选用2mm厚的改性沥青防水卷材,铺贴顺序和方向按照平行于屋脊、上下层不得相 互垂直等要求,采用热粘法施工。 项目部在对卫生间装修工程电气分部工程进行专项检查时发现,施工人员将卫生间内安装的金 属管道、洽缸、沐浴器、暖气片等导体与等电位端子进行了连接,局部等电位联接排与各连接 点使用截面积2.5㎡黄色标单根铜芯导线进行串联连接。对此,监理工程师提出了整改要求。
