问题:

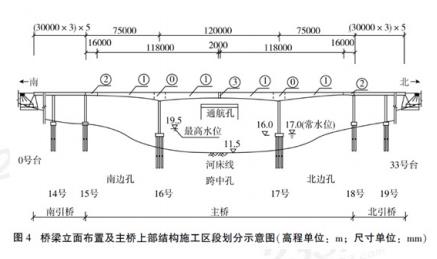

1. 列式计算该桥多孔跨径总长;根据计算结果指出该桥所属的桥梁分类。
2. 施工方案(1)中,分别写出主桥上部结构连续刚构及施工区段②最适宜的施工方法;列式 计算主桥16号墩上部结构的施工次数(施工区段③除外)。
3. 结合图 4 及施工方案(1),指出主桥“南边孔、跨中孔、北边孔”先后合龙的顺序(用“南 边孔、跨中孔、北边孔”及箭头“→”作答;当同时施工时,请将相应名称并列排列;指出施工 区段③的施工时间应选择一天中的什么时候进行?
4. 施工方案(2)中,在通航孔施工期间应采取哪些安全防护措施?
5. 施工方案(3)中,指出主桥第 16、17号墩承台施工最适宜的围堰类型;围堰高程至少应 为多少米?
6. 依据施工方案(4),列式计算防撞护栏的施工时间。(忽略伸缩缝位置对护栏占用的影 响)
