A 、 镍基合金钢管
B 、 衬不锈钢复合钢管
C 、 钢塑复合钢管
D 、 衬聚四氟乙烯钢管
A 、 将大电流变换成小电流
B 、 将仪表与高压隔离
C、 使测量仪表实现标准化
D 、 可以直接测量电流
A 、 通常机电工程的测量精度高于建筑工程
B 、 机电工程的测量贯穿于工程施工全过程
C 、 必须对建设单位提供的基准点进行复测
D 、 工程测量工序与工程施工工序密切相关
A 、 组件的结构强度和刚度
B、 吊装机具的起升高度
C 、 起重机索具的安全要求
D 、 锅炉钢结构开口方式
A 、 合金钢管道上的开孔采用气割加工
B 、 取源部件安装后与管道同时进行压力试验
C 、 绝热管道上安装的取源部件不应露出绝热层
D 、 取源阀门与管道的连接应采用卡套式接头
A 、 介质处理
B 、 缓蚀剂
C 、 覆盖层
D 、 电化学保护
A 、 保冷结构与保温结构相同
B 、 保温结构任何条件下都不需要防潮
C 、 保冷管道和保温管道各层的功能不同
D 、 保温结构与保冷结构的热量流动方向相反
A 、 落实成本计划
B 、 成本预测
C 、 成本计划分解
D 、 成本考核
A 、 机房布置图
B 、 制造许可证文件
C 、 电梯整机型式检验合格证书
D 、 电梯安装验收规范
A 、 储存装置
B 、 发生器
C 、 过滤装置
D 、 混合器
A 、 报价与评审
B 、 接收请购文件
C 、 催交与检验
D 、 编制采购计划
A 、 施工图纸
B 、 标准规范
C 、 技术协议
D 、 会议纪要
A 、 保修自竣工验收合格之日计算
B 、 电气设备工程的最低保修期为3年
C 、 供暖管道的最低保修期为1年
D 、 排水管道工程的最低保修期为5年
A 、 返修处理
B 、 返工处理
C 、 不作处理
D 、 降级使用
A 、 关闭系统的入口阀门
B 、 关闭附属系统的阀门
C 、 清水冲洗泵
D 、 排除积液
A 、 计量器具的测量极限误差大于被测对象所允许的极限误差
B 、 检测器具应采用相同的防护措施混合存放
C 、 封存的计量器具办理启用手续后不需检定
D 、 对检定标识不清的计量器具应视为不合格
A 、 电费的计算方式
B 、 电源的接线位置
C 、 配电箱的安装位置
D 、 电路接线系统图
A 、 动力管道
B 、 工业管道
C 、 公用管道
D 、 长输管道
A 、 取源部件安装
B 、 仪表线路安装
C 、 电源设备安装
D 、 仪表管道安装
A 、 保证主要使用功能要求的检验项目
B、 保证工程安全、节能和环保的检验项目
C 、 因无法定量而采取定性检验的项目
D 、 确定该检验批主要性能的检验项目
A 、 设备规格尺寸
B 、 设备重心位置
C 、 设备就位标高
D 、 设备吊装重量
E 、 设备运输线路
A 、 焊机功率
B 、 焊接电流
C 、 电弧电压
D 、 焊接速度
E 、 焊条直径
A 、 两轴心径向位移
B 、 外径光洁度
C 、 联轴器的外径圆度
D 、 两轴线倾斜
E 、 联轴器的端面间隙
A 、 变压器可用滚杠滚动及卷扬机拖运的运输方式
B 、 顶盖气体继电器流方向有0.5%的坡度
C 、 就位后应将滚轮用能拆卸的制动装置固定
D 、 二次搬运时变压器倾斜角不得超过15°
E 、 可使用变压器顶盖上部用吊环吊装变压器
A 、 水中氯离子含量不超过25ppm
B 、 水冲洗流速不得低于1.5m/s
C 、 排放管在排水时不得形成负压
D 、 排放管径小于被冲洗管的60%
E 、 冲洗压力应大于管道设计压力
A 、 螺栓连接前应进行摩擦面抗滑移系数复验
B 、 不能自由穿入的螺栓孔可采用气割扩孔
C 、 高强螺栓初拧和终拧后要做好颜色标记
D 、 高强螺栓终拧后的螺栓高出螺母2-3扣
E 、 扭剪型高强螺栓的拧紧应采用扭矩法
A 、 中水给水管应采用耐腐蚀材质的管道
B 、 中水管道外壁应涂浅绿色标志
C 、 中水给水管道装设取水嘴
D 、 中水管道不宜暗装于墙体和楼板内
E 、 绿化用水采用地下给水栓
A 、 Ⅰ类灯具的外露可导电部分应参有专用的PE端子
B 、 消防灯具应具有认证标志
C 、 灯具内部接线应为铜芯绝缘导线
D 、 灯具的绝缘电阻值不应小于0.5MΩ
E 、 灯具内绝缘导线的绝缘层厚度应小于0.6mm
A 、 技术风险
B 、 管理风险
C 、 财经风险
D 、 法律风险
E 、 营运风险
A 、 声场不均衡度
B 、 漏出声衰减
C 、 播放警示信号
D 、 设备信噪比
E 、 语言响应时间

【背景资料】 某安装公司承接一大型商场的空调工程。工程内容有:空调风管、空调供回水,开式冷却水 等系统的钢制管道与设备施工,管材及配件由安装公司采购。设备有:离心式双工况冷水机 组2台,螺杆式基载冷水机组2台,24台内融冰钢制蓄冰盘管,146台组合式新风机组,均有建 设单位采购。 项目部进场后,编制了空调工程的施工技术方案,主要包括施工工艺与方法,质量技术要求 和安全要求等,方案的重点是隐蔽工程施工,冷水机组吊装,空调水管的法兰焊接,空调管 道的安装及试压,空调机组调试与试运行等操作要求。 质检员在巡视中发现空调供水管的施工质量(见图1)不符合规范要求,通知施工作业人员整 改。
图1 空调供水管穿墙示意图 空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明 空调供水管的工作压力为1.3MPa,开式冷却水系统工作压力为0.9MPa。 在试验过程中,发现空调供水管个别法兰连接和焊缝处有渗漏现象,施工人员进行返修后, 重新试验未发现渗漏。
1、空调工程的施工技术方案编制后应如何组织实施交底?重要项目的技术交底文件应由哪个 施工管理人员审批?
2、图1中存在的错误有哪些?如何整改?
3、计算空调供水管和开式冷却水的试验压力。试验压力最低不应小于多少MPa?
4、试验中发现有渗漏现象时,有哪些禁止的操作?
【背景资料】 A公司以施工总承包方式承接了某医疗中心机电工程项目,工程内容:给水、排水、消防、11/18 电气、通风空调等设备材采购,安装及调试工作。A公司经建设单位同意,将自动喷水灭火 系统(包括消防水泵、稳压泵、报警阀、配水管道,水源和排水设施等)的安装,调试分包 给B公司。 为了提高施工效率,A公司采用BIM四维(4D))模拟施工技术,并与施工组织方案结合, 按进度计划完成了各项安装工作。 在自动喷水灭火系统调试阶段,B公司组织相关人员进行消防水泵,稳压泵和报警阀的调 试,完成后交付A公司进行系统联动试验,但A公司认为B公司还有部分调试工作未完成;自 动喷水灭火系统末端试水装置(见图2)的出水方式和排水立管不符合规范规定。B公司对末 端试水装置进行了返工,并完成相关的调试工作后,交付A公司完成联动试验等各项工作。 系统各项性能指标均符合设计及相关规范要求,工程质量验收合格。
图2 末端试水装置安装示意图
1、A公司采用BIM四维(4D)模拟施工的主要作用有哪些?
2、末端试水装置(图2)的出水方式、排水立管有哪些质量问题?末端试水装置漏装哪个管 件?
3、B公司还有哪些调试工作未完成?
4、联动试验除A公司外,还有哪些单位参加?

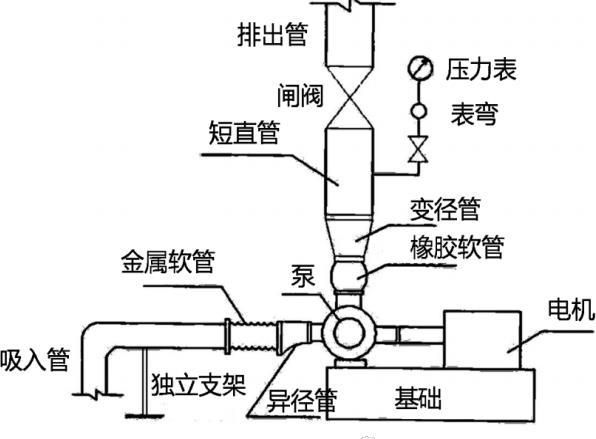

【背景资料】 某工业安装工程项目,工程内容:工艺管道、设备、电气及自动化仪表安装调试,工程的循 环水泵为离心泵,二用一备。泵的吸入和排出管道上均设置了独立、牢固的支架。泵的吸入 口和排出口均设置了变径管,变径管长度为管径差的6倍,泵的水平吸入管向泵的吸入口方向 倾斜,倾斜度为8‰,泵的吸入口前直管段长度为吸入口直径的5倍,水泵扬程为80米。 在安装质量检查时,发现水泵的吸入及排出管路上存在管件错用,漏装和安装位置错误等质 量问题(见下图),不符合规范要求,监理工程师要求项目部进行整改,随后上级公司对项
目质量检查时发现,项目部未编制水泵安装质量预控方案。工程的工艺管道设计材质为 12CrMo。在材料采购时,施工地的钢材市场无现货,只有15CrMo材质钢管,且规格符合设 计要求,由于工期紧张,项目部采取了材料代用。
1、指出上图存在的问题。
2、水泵安装质量预控方案的内容包括哪些?
3、15CrMo管道材料代用应办理哪些手续?
4、15CrMo钢管的进场验收要求?
【背景资料】 某安装公司承接一商业中心的建筑智能化工程的施工。工程包括:建筑设备监控系统,安全 技术防范系统,公共广播系统,防雷与接地和机房工程。 安装公司项目部进场后,了解商业中心建筑的基本情况,建筑设备安装位置、控制方式和技 术要求等。依据监控产品进行深化设计,再依据商业中心工程的施工总进度计划,编制了建 筑智能化工程施工进度计划(见表4),该进度计划在被安装公司审批时被否定,要求重新编 制。 项目部根据施工图纸和施工进度编制了设备、材料供应计划,在材料送达施工现场时,施工 人员按验收工作的规定,对设备、材料进行验收,还对重要的监控部件进行复检,均符合设 计要求。 项目部依据工程技术文件和智能建筑工程质量验收规范,编制建筑智能化系统检测方案,该 检测方案经建设单位批准后实施,分项工程、子分部工程的检测结果均符合规范规定。检测 记录的填写及签字确认符合要求。 在工程的质量验收中,发现机房和弱电井的接地干线搭接不符合施工质量验收规范要求,监 理工程师对40*4镀锌扁钢的焊接搭接(见图4)提出整改要求,项目部返工后,通过验收。
1、写出建筑设备监控系统深化设计的紧前工序,深化设计应具有哪些基本的要求?

2、项目部编制的建筑智能化工程施工进度计划为什么被安装公司否定?这种表达方式的施工 进度计划有哪些缺点?
3、设备、材料验收有哪些要求?验收工作应按哪些规定进行?
4、画出40*4镀锌扁钢正确的焊接搭接方式?扁钢需要多少面焊接?
5、该智能化工程有多少个子分部工程?子分部工程的验收结果由哪些单位填写,记录表签字 人有哪些?
【背景资料】 某项目建设单位与A公司签订了氢气压缩机厂房建筑及机电工程施工总承包合同。工程包 括:设备及钢结构厂房基础,配电室建筑施工,厂房钢结构制造,安装。一台20t通用桥式起 重机安装,一台活塞式氢气压缩机及配套设备。氢气管道和自动化仪表控制装置安装等。经 建设单位同意,A公司将设备及钢结构厂房基础、配电室建筑施工分包给B公司。钢结构厂 房、桥式起重机、压缩机及进出口配管如图5所示。 A公司编制的压缩机及工艺管道施工程序:压缩机临时就位→□→压缩机固定与灌浆→□→管 道焊接→……→ □→氢气管道吹洗→□→中间交接。 B公司首先完成压缩机基础施工,与A公司办理中间交接时,共同复核了标注在中心标板上的 安装基准和埋设在基础边缘的标高基准点。 A公司编制的起重机安装专项施工方案中,采取两根钢丝绳分别单股捆扎起重机大梁。用单 台50t汽车起重机吊装就位,对吊装作业进行危险源辨识,分析其危险因素,制定了预防控制 措施。 A公司依据施工质量管理策划的要求和压力管道质量规定,对焊接过程的六个质量控制环节 (焊工、焊接材料、焊接工艺评定、焊接工艺、焊接作业、焊接返修)设置质量控制点,对 质量控制实施有效的措施。 电动机试运行前,A公司与监理单位、建设单位对电动机绕组绝缘电阻、电源开关、启动设 备、控制设备进行了检查,结果符合要求。
1、结合A公司编制的施工程序,分别写出压缩机固定与灌浆、氢气管道吹洗的紧前和紧后工序。
2、标注的安装基准线包括哪两个中心线?测试安装标高基准线一般采用哪种测量仪器?
3、在焊接材料的质量控制环节中,应设置哪些控制点?
4、公司编制的起重机吊装专项方案中,吊装钢丝绳断脱和汽车起重机会翻车,应采取哪些控 制措施?
5、电动机试运行前,对电动机的安装和保护接地还需要哪些检查?
