2021年一级建造师《机电工程管理与实务》真题答案及解析

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

热力管道与其他管道共架敷设时,疏水器应安装在( )。

A.流量孔板前侧

B.管道集气处

C.流量孔板后侧

D.管道最高点

A B C D
2
下列防腐施工方法中,漆料省、效率高的是( )。

A.高压无气喷涂法

B.刷涂法

C.空气喷涂法

D.滚涂法

A B C D
3
室内排水管道的施工程序中,防腐的紧后工序是( )

A.水压试验

B.通水试验

C.灌水试验

D.通球试验

A B C D
4
关于耐火砖砌筑施工的说法,正确的是( )。

A.砌砖时应使用铁锤找正

B.反拱底应从中心向两侧对称砌筑

C.砌砖中断时应做成断面平齐的直槎

D.拱的砌筑应从拱脚一侧依次砌向另一侧

A B C D
5
下列安装工序中,不属于光伏发电设备安装程序的是( )。

A.汇流箱安装

B.逆变器安装

C.集热器安装

D.电气设备安装

A B C D
6
关于钢结构框架分段安装的做法,错误的是( )。

A.铣平面应均匀接触, 接触面积不应小于 75%

B.框架节点采用焊接连接时,不得设置定位螺栓

C.在地面拼装的框架,其焊缝需进行无损检测

D.在安装的框架上施加临时载荷时,应经验算

A B C D
7
下列设备基础中,属于按使用功能划分的是( )。

A.垫层基础

B.联合基础

C.减振基础

D.箱式基础

A B C D
8
塑料绝缘铠装多芯电缆的最小允许弯曲半径是电缆外径的( )。

A.10 倍

B.12 倍

C.15 倍

D.20 倍

A B C D
9
关于结晶层流罩安装调试的说法,错误的是( )。

A.应采用独立的防晃支架

B.利用生产设备作为支撑

C.安装高度允许偏差 1mm

D.不小于 1h 的连续试运转

A B C D
10
关于建筑设备监控系统输入设备安装的说法,正确的是( )。

A.铂温度传感器的连接电阻应小于 1Ω

B.电磁流量计应安装在流量调节阀下游

C.风管型传感器应在风管保温前安装

D.涡轮式流量传感器应垂直安装

A B C D
11
下列自动扶梯故障中,必须通过安全触点电路来完成开关断开的是( )

A.无控制电压

B.接地故障

C.电路过载

D.踏板下陷

A B C D
12
下列设备安装时,不能采用橡胶减振垫的是( )。

A.冷水机组

B.排烟风机

C.空调机组

D.冷却塔

A B C D
13
下列机电工程项目采购类型中,按采购内容划分的不包括( )。

A.工程采购

B.货物采购

C.询价采购

D.服务采购

A B C D
14
商务报价的策略中不包括( )。

A.不平衡报价

B.多方案报价

C.突出工期目标

D.无利润竞标

A B C D
15
规避国际机电工程项目中的营运风险,采取的防范措施是( )。
A.选择专业化的维护单位 B.提高项目融资管理水平 C.选择有实力的施工单位 D.关键技术采用国内标准
A B C D
16
机电工程的清单综合单价中不包括( )。

A.材料费

B.机械费

C.管理费

D.措施费

A B C D
17
机电工程项目竣工预验的复验单位是( )。

A.建设单位

B.监理单位

C.设计单位

D.施工单位

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
18
下列风管中,不适用于酸碱环境空调系统的有( )。

A.酚醛复合风管

B.聚氨酯复合风管

C.镀锌钢板风管

D.硬聚氯乙烯风管

E.玻璃纤维复合风管

A B C D E
19
下列输送机中,具有挠性牵引件的有( )。

A.带式输送机

B.刮板输送机

C.悬挂输送机

D.小车输送机

E.螺旋输送机

A B C D E
20
采用三角高程测量方法测量时,影响测量进度的因素有( )。

A.垂直角误差

B.大气垂直折光误差

C.仪器高误差

D.大气压力变化误差

E.视标高误差

A B C D E
21
建设工程的供用电协议内容中应包括( )。

A.供电方式

B.用电容量

C.违约责任

D.用电规划

E.供电时间

A B C D E
22
根据《特种设备生产单位许可目录》,工业管道可分为( )。

A.长输管道

B.燃气管道

C.制冷管道

D.动力管道

E.热力管道

A B C D E
23
下列检验项目中,属于主控项目的有( )。

A.管道压力试验

B.漏风量测试

C.给水配件接口

D.电梯试运行

E.设备附件技术性能

A B C D E
24
27.工业安装分项工程质量验收记录表的签字人包括( )。

A.监理单位专业监理工程师

B.施工单位项目负责人

C.建设单位专业技术负责人

D.施工单位技术负责人

E.设计单位专业技术负责人

A B C D E
25
使用全地面起重机进行设备吊装,吊装载荷包括( )。

A.吊钩重量

B.设备重量

C.吊索重量

D.吊具重量

E.吊臂重量

A B C D E
26
在施工中,不准使用的计量器具有( )。

A.被认定为 C 类的计量器具

B.无检定合格印的计量器具

C.超过检定周期的计量器具

D.经检定不合格的计量器具

E.未做仲裁检定的计量器具

A B C D E
27
下列预防焊接变形的措施中,属于焊接工艺措施的有( )。

A.用热源集中的焊接方法

B.焊前装配采用反变形法

C.应尽量减小焊接线能量

D.焊前对坡口两侧预热

E.多名焊工相同方向施焊

A B C D E
简答题(请根据背景资料,按要求作答)
28

【背景资料】 某施工单位承建一安装工程,项目地处南方,正值雨季。项目部进场后,编制施工进度计划、施工方 案。方案中确定施工方法、工艺要求及质量保证措施等,并对施工人员进行方案交底。 因工期紧张,设备提前到达施工现场。施工人员在循环水泵电动机安装接线时,发现接线盒内有水珠, 擦拭后进行接线(如图 1)。 项目部在循环水泵单体试运转前,对电动机绝缘检查时,发现绝缘电阻不满足要求,釆用电流加热干 燥法对电动机进行干燥处理,用水银温度计测量温度时,被监理叫停。项目部整改后,严格控制干燥温度, 绝缘电阻达到规范要求。试运转中检查电动机的转向及杂声、机身及轴承温升均符合要求。试运转完成后, 项目部对电动机受潮原因调查分析,因电动机到货后未及时办理入库、露天存放未釆取防护措施所致。为 防止类似事件发生,项目部加强了设备仓储管理,保证了后续施工的顺利进行。

【问题】 1.施工方案中的工序质量保证措施主要有哪些?由谁负责向作业人员进行施工方案交底?

2.图 1 中的电动机为何种接线方式?电动机干燥处理时为什么被监理叫停?应如何整改?

3.电动机试运转中还应检查哪些项目?如何改变电动机的转向?

4.到达现场的设备在检查验收合格后应如何管理?只能露天保管的设备应采取哪些措施?

29

【背景资料】 某工程公司采用 EPC 方式承包一供热站安装工程。工程内容包括:换热器、疏水泵、管道、电气及自 动化安装等。 工程公司成立采购小组,根据工程施工进度、关键工作和主要设备进场时间采购设备、材料等物资,保 证设备材料采购与施工进度合理衔接。 疏水泵联轴器为过盈配合件,施工人员在装配时,将两个半联轴器一起转动,每转 180°测量一次,并 记录 2 个位置的径向位移值和位于同一直径两端测点的轴向位移值。质量部门对此提出异议,认为不符合 规范要求,要求重新测量。 为加强施工现场的安全管理,及时处置突发事件,工程公司升级了《生产安全事故应急救援预案》, 并进行了应急预案的培训、演练。 取源部件到货后,工程公司进行取源部件的安装。压力取源部件的取压点选择范围(见图 2-1),温度 取源部件在管道上开孔焊接安装(见图 2-2),在准备系统水压试验时,温度取源部件的安装被监理要求整改。

1.本工程中,工程公司应当多长时间组织一次现场处置方案演练?应急预案演练效果应由哪个单位来 评估?

2.图 2-1 的取压点范围适用何种介质管道?说明温度取源部件安装被监理要求整改的理由。

3.联轴器是采用了哪种过盈装配方式?质量部门提出异议是否合理?写出正确的要求。

4.为保证项目整体进度,应优先采购哪些设备?

30

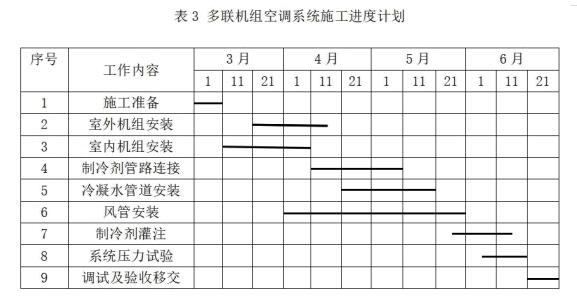

某安装公司承接商务楼机电安装工程,工程内容:设备、管道和通风空调安装等;商务楼办公区域空 调系统采设备、管道和通风空调安装等;商务楼办公区域空调系统采用多联机组。 项目部在施工成本分析预测后,采取劳动定额管理,实行计件工资制;控制设备采购;在量、价方面 控制材料采购;控制施工机械租赁等措施控制施工成本,使计划成本小于安装公司下达给项目部的目标成 本。项目部依据施工总进度计划,编制多联机组空调系统施工进项目部(见表 3),报公司审批时被否定, 要求重新编制。 在施工质量检查时,监理工程师要求项目部整改下列问题: (1)个别柔性短管长度为 300mm,接缝采用粘接; (2)矩形柔性短管与风管连接采用抱箍固定; (3)柔性短管与法兰连接采用压板铆接,铆钉间距为 100mm 商务楼机电工程完成后,安装公司、设计单位和监理单位分别向建设单位提交报告,申请竣工验收, 建设单位组织成立验收组,制定验收方案。安装公司、设计单位和监理单位分别向建设单位移交了工程建 设交工技术文件和监理文件。

1.项目部主要采取了哪几类施工成本控制措施?

2.项目部编制的施工进度计划为什么被安装公司否定?在制冷剂灌注前,制冷剂管道需要进行哪些试 验?

3.监理工程师要求项目部整改的要求是否合理?说明理由。

4.安装公司、设计单位和监理单位分别向建设单位提交什么报告?在验收中,设计单位需完成什么图 纸?安装公司需出具什么保证书?

31

A 公司中标某工业改建工程,合同内容包含厂区所有的设备、工艺管线安装等施工总承包。A 公司进场 后,根据工程特点,对工程合同进行分析管理,将其中亏损风险较大的部分埋地工艺管道(设计压力 0.2MPa) 施工分包给具有资质的 B 公司。 A 公司对 B 公司进行合同交底后,A 公司派出代表对 B 公司从施工准备、进场施工、工序施工、工程保 修及技术方面进行了管理。 B 公司进场后,由于建设单位无法提供原厂区埋地管线图,B 公司在施工时挖断供水管道。造成 A 公司 65 万元材料浸水无法使用,机械停滞总费用 43 万元,每天人员窝工费用 4.8 万元,工期延误 25 天。B 公 司机械停滞费 18 万元。管沟开挖完成后,当地发生疫情,导致所有员工被集中隔离,产生总隔离费用 54 万元。为此 A 公司向建设单位提交了工期及费用索赔文件。 B 公司在埋地钢管施工完成后,编制了该部分的液压清洗方案,方案因工艺管道的埋地部分设计未明确 试验压力,拟采用 0.3MPa 的试验压力进行试验,管道油清洗后采取保护措施,该方案被 A 公司否定。 A 公司在卫生器具安装完成后,对某层卫生器具(检验批)的水平度及垂直度进行现场检验,共测量 20 点,测量数据如表 4 所示。

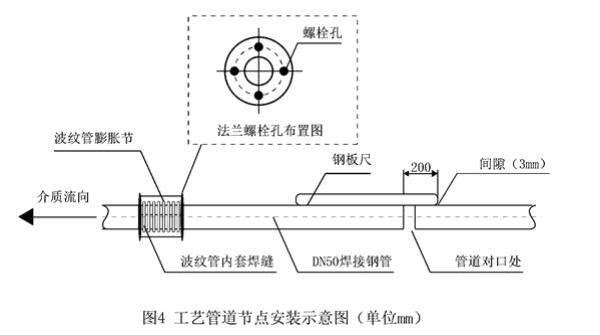

A 公司在质量巡查中,发现工艺管道安装(如图 4 所示)中的膨胀节内套焊缝、法兰及管道对口部位不 符合规范要求,要求整改。

1.A 公司还应从哪些方面对 B 公司进行全过程管理?

2.计算 A 公司可索赔的费用。索赔成立的前提条件是什么?

3.该工程的埋地管道试验压力应为多少 MPa?对清洗合格的管道应采取哪种保护措施?

4.卫生器具安装(见表 4)是否合格?说明理由。 5.说明 A 公司要求工艺管道安装(见图 4)整改的原因。

32

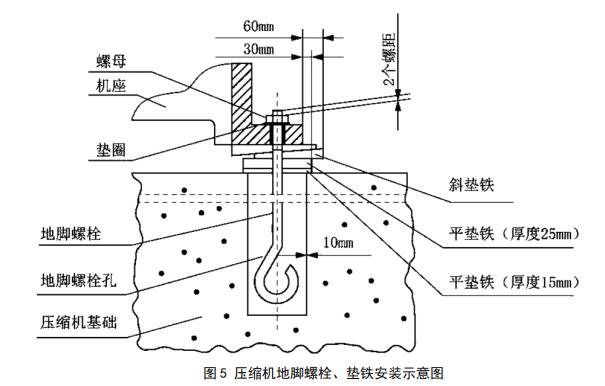

安装公司中标某化工建设项目压缩厂房安装工程,主要包括厂房内设备、工艺管道安装(到厂房外第 一个法兰口)。厂房内主要设备有压缩机组及 32/5 吨桥式起重机(跨度 30.5m)。压缩机组由活塞式压缩机、 汽轮机、联轴器、分离器、冷却器、润滑油站、高位油箱、干气密封系统、控制系统等辅助设备、系统组 成。安装公司进场后,编制了工程《施工组织设计》及各项施工方案。《压缩机组安装方案》对安装所用 计量器具进行了策划,计划配备百分表、螺纹规、千分表、钢卷尺、钢板尺、深度尺。监理工程师审核后, 认为方案中计量器具的种类不能满足安装测量需要,要求补充。 《桥式起重机安装安全专项施工方案》的“验收要求”中,针对施工机械、施工材料、测量手段三项 验收内容,明确了验收标准、验收人员及验收程序。该方案在专家论证时,专家提出“验收要求”中验收 内容不完整,需要补充。 在压缩机组安装过程中,检查发现钳工使用的计量器具无检定标识,但施工人员解释:在用的计量器 具全部检定合格,检定报告及检定合格证由计量员统一集中保管。 压缩机组地脚螺栓安装前,已将基础预留孔中的杂物,地脚螺栓上的油污、氧化皮等清除干净,螺纹 部分也按规定涂抹了油脂,并按方案要求配置了垫铁,高度符合要求。在压缩机组初步找平、找正,地脚 螺栓孔灌浆前(如图 5),监理工程师检查后,认为压缩机组地脚螺栓和垫铁的安装存在质量问题,要求整改。 压缩机组安装完成后,按规定的运转时间进行了空负荷试运行,运行中润滑油油压保持 0.3MPa,曲轴箱及 机身内润滑油的温度不高于 65°C,各部位无异常。

1.本工程需办理特种设备安装告知的项目有哪几个?在哪个时间段办理安装告知?

2.桥式起重机安装方案论证时,还需要补充哪些验收内容?方案论证应由哪个单位来组织?

3.压缩机组安装方案中还需补充哪几种计量器具?安装现场计量器具的使用存在什么问题?应如何整 改?

4.图 5 垫铁和地脚螺栓安装存在哪些质量问题?整改后的检查应形成哪个质量记录(表)?

5.压缩机组空负荷试运转是否合格?说明理由。

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 32
单选题每题1分 共17题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17
多选题每题2分 共10题
18 19 20 21 22 23 24 25 26 27
简答题每题20分 共5题
28 29 30 31 32
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
