2021年一级建造师《市政公用工程管理与实务》真题答案及解析

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

下列索赔项目中,只能申请工期索赔的是( )。

A.工程施工项目增加

B.征地拆迁滞后

C.投标图纸中未提及的软基处理

D.开工前图纸延期发出

A B C D
2
关于水泥混凝土上面层原材料使用的说法,正确的是( )。

A.主干路可采用 32.5 级的硅酸盐水泥

B.重交通以上等级道路可采用矿渣水泥

C.碎砾石的最大公称粒径不应大于 26.5mm

D.宜采用细度模数 2.0 以下的砂

A B C D
3
下列因素中,可导致大体积混凝土现浇结构产生沉陷裂缝的是( )。

A.水泥水化热

B.外界气温变化

C.支架基础变形

D.混凝土收缩

A B C D
4
钢管混凝土内的混凝土应饱满,其质量检测应以( )为主。

A.人工敲击

B.超声波检测

C.射线检测

D.电火花检测

A B C D
5
水平定向钻第一根钻杆入土钻进时,应采取( )方式。

A.轻压慢转

B.中压慢转

C.轻压快转

D.中压快转

A B C D
6
在软土基坑地基加固方式中,基坑面积较大时宜采用( )。

A.墩式加固

B.裙边加固

C.抽条加固

D.格栅式加固

A B C D
7
关于预应力混凝土水池无粘结预应力筋布置安装的说法,正确的是( )。

A.应在浇筑混凝土过程中,逐步安装、放置无粘结预应力筋

B.相邻两环无粘结预应力筋锚固位置应对齐

C.设计无要求时,张拉段长度不超过50m,且锚固肋数量为双数

D.无粘结预应力筋中的接头采用对焊焊接

A B C D
8
城市新型分流制排水体系中,雨水源头控制利用技术有( )、净化和收集回用。

A.雨水下渗

B.雨水湿地

C.雨水入塘

D.雨水调蓄

A B C D
9
利用立柱、挡板挡土,依靠填土本身、拉杆及固定在可靠地基上的锚锭块维持整体稳定的挡土建筑物是( )。

A.扶壁式挡土墙

B.带卸荷板的柱板式挡土墙

C.锚杆式挡土墙

D.自立式挡土墙

A B C D
10
液性指数IL=0.8的土,软硬状态是( )。

A.坚硬

B.硬塑

C.软塑

D.流塑

A B C D
11
现浇混凝土箱梁支架设计时,计算强度及验算刚度均应使用的荷载是( )。

A.混凝土箱梁的自重

B.施工材料机具的荷载

C.振捣混凝土时的荷载

D.倾倒混凝土时的水平向冲击荷载

A B C D
12

重载交通、停车场等行车速度慢的路段,宜选用( )的沥青。

A.针入度大,软化点高

B.针入度小,软化点高

C.针入度大,软化点低

D.针入度小,软化点低

A B C D
13
盾构壁后注浆分为( ) 、二次注浆和堵水注浆。

A.喷粉注浆

B.深孔注浆

C.同步注浆

D.渗透注浆

A B C D
14
在供热管道系统中,利用管道位移来吸收热伸长的补偿器是( )。

A.自然补偿器

B.套筒式补偿器

C.波纹管补偿器

D.方形补偿器

A B C D
15
下列盾构施工监测项目中,属于必测的项目是( )。

A.土体深层水平位移

B.衬砌环内力

C.地层与管片的接触应力

D.隧道结构变形

A B C D
16
污水处理厂试运行程序有:①单机试车;②设备机组空载试运行;③设备机组充水试验;④设备机组 自动开停机试运行;⑤设备机组负荷试运行。正确的试运行流程是( )。

A.①→②→③→④→⑤

B.①→②→③→⑤→④

C.①→③→②→④→⑤

D.①→③→②→⑤→④

A B C D
17
关于燃气管网附属设备安装要求的说法,正确的是( )。

A.阀门手轮安装向下,便于启阀

B.可以用补偿器变形调整管位的安装误差

C.凝水缸和放散管应设在管道高处

D.燃气管道的地下阀门宜设置阀门井

A B C D
18
由甲方采购的HDPE膜材料质量抽样检验,应由( )双方在现场抽样检查。

A.供货单位和建设单位

B.施工单位和建设单位

C.供货单位和施工单位

D.施工单位和设计单位

A B C D
19
关于隧道施工测量的说法,错误的是( )。

A.应先建立地面平面和高程控制网

B.矿山法施工时,在开挖掌子面上标出拱顶、边墙和起拱线位置

C.盾构机掘进过程应进行定期姿态测量

D.有相向施工段时需有贯通测量设计

A B C D
20
在工程量清单计价的有关规定中,可以作为竞争性费用的是( )。

A.安全文明施工费

B.规费和税金

C.冬雨季施工措施费

D.防止扬尘污染费

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21

水泥混凝土路面基层材料选用的依据( )。

A.道路交通等级

B.路基抗冲刷能力

C.地基承载力

D.路基的断面形式

E.压实机具

A B C D E
22
土工合成材料用于路堤加筋时应考虑的指标有( )强度。

A.抗拉

B.撕破

C.抗压

D.顶破

E.握持

A B C D E
23
配置高强度混凝土时,可选用的矿物掺合料有( )。

A.优质粉煤灰

B.磨圆的砾石

C.磨细的矿渣粉

D.硅粉

E.膨润土

A B C D E
24
关于在拱架上分段浇筑混凝土拱圈施工技术的说法,正确的有( )。

A.纵向钢筋应通长设置

B.分段位置宜设置在拱架节点、拱顶、拱脚

C.各分段解封面应与拱轴线成 45°

D.分段浇筑应对称拱顶进行

E.各分段内的混凝土应一次连续浇筑

A B C D E
25
关于深基坑内支撑体系施工的说法,正确的有( )。

A.各支撑体系的施工,必须坚持先开挖后支撑的原则

B.围檩与围护结构之间的间隙,可以用 C30 细石混凝土填充密实

C.钢支撑预加轴力出现损失时,应再次施加到设计值

D.结构施工时,钢筋可临时存放于钢支撑上

E.支撑拆除应在替换支撑的结构构件达到换撑要求的承载力后进行

A B C D E
26
关于污水处理氧化沟的说法,正确的有( )。

A.属于活性污泥处理系统

B.处理过程需持续补充微生物

C.利用污泥中的微生物降解污水中的有机污染物

D.经常采用延时曝气

E.污水一次性流过即可达到处理效果

A B C D E
27
现浇混凝土水池满水试验应具备的条件有( )。

A.混凝土强度达到设计强度的 75%

B.池体防水层施工完成后

C.池体抗浮稳定性满足要求

D.试验仪器已检验合格

E.预留孔洞进出水口等已封堵

A B C D E
28
城市排水管道巡视检查内容有( )。

A.管网介质的质量检查

B.地下管线定位监测

C.管道压力检查

D.管道附属设施检查

E.管道变形检查

A B C D E
29
关于竣工测量编绘的说法,正确的有( )。

A.道路中心直线段应每隔 100m 施测一个高程点

B.过街天桥测量天桥底面高程及净空

C.桥梁工程对桥墩、桥面及附属设施进行现状测量

D.地下管线在回填后,测量管线的转折、分支位置坐标及高程

E.场区矩形建(构)筑物应注明两点以上坐标及室内地坪标高

A B C D E
30

关于给水排水管道工程施工及验收的说法,正确的有( )。

A.工程所用材料进场后需进行复验,合格后方可使用

B.水泥砂浆内防腐层成形终凝后,将管道封堵

C.无压管道在闭水试验合格 24 小时后回填

D.隐蔽分项工程应进行隐蔽验收

E.水泥砂浆内防腐层,采用人工抹压法时,须一次抹压成型

A B C D E
简答题(请根据背景资料,按要求作答)
31

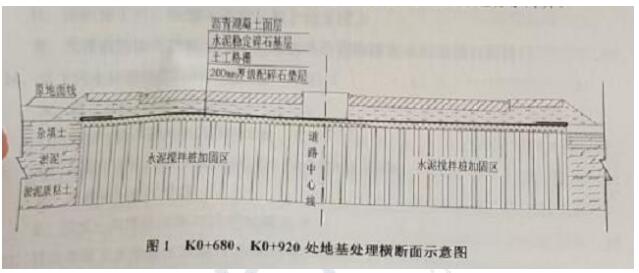

背景资料 某公司承接一项城镇主干道新建工程,全长 1.8km,勘察报告显示 K0+680~K0+920 为暗塘,其他路段 为杂填土且地下水丰富。设计单位对暗塘段采用水泥土搅拌桩方式进行处理,杂填土段采用改良土换填的 方式进行处理。全路段土路基与基层之间设置一层 200mm 厚级配碎石垫层,部分路段垫层顶面铺设一层土工格栅,K0+680、K0+920 处地基处理横断面示意图如图 1 所示。 项目部确定水泥掺量等各项施工参数后进行水泥搅拌桩施工,质检部门在施工完成后进行了单桩承载 力、水泥用量等项目的质量检验。 垫层验收完成,项目部铺设固定土工格栅和摊铺水泥稳定碎石基层,采用重型压路机进行碾压,养护 3 天后进行下一道工序施工。 项目部按照制定的扬尘防控方案,对土方平衡后多余的土方进行了外弃。

1.土工格栅应设置在哪些路段的垫层顶面?说明其作用。

2.水泥搅拌桩在施工前采用何种方式确定水泥掺量。

3.补充水泥搅拌桩地基质量检验的主控项目。

4.改正水泥稳定碎石基层施工中的错误指出。

5.项目部在土方外弃时应采用哪些扬尘防控措施。

32

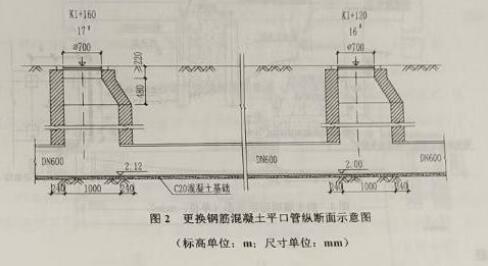

背景资料 某区养护管理单位在雨季到来之前,例行城市道路与管道巡视检查,在 K1+120 和 K1+160 步行街路段 沥青路面发现多处裂纹及路面严重变形。经 CCTV 影像显示,两井之间的钢筋混凝土平接口抹带脱落,形成 管口漏水。 养护单位经研究决定,对两井之间的雨水管采取开挖换管施工,如图 2 所示。管材仍采用钢筋混凝土 平口管。开工前,养护单位用砖砌封堵上下游管口,做好临时导水措施。 养护单位接到巡视检查结果处置通知后,将该路段采取 1.5m 低围挡封闭施工,方便行人通行,设置安 全护栏将施工区域隔离,设置不同的安全警示标志,道路安全警告牌、夜间挂闪烁灯示警,并派养护工人 维护现场行人交通。

1.地下管线管口漏水会对路面产生哪些危害?

2.两井之间实铺管长为多少?铺管应从哪号井开始?

3.用砌砖封堵管口是否正确?最早什么时候拆除封堵?

4.项目部在对施工现场安全管理采取的措施中,有几处描述不正确,请改正

33

背景资料 某项目部承接一项河道整治项目,其中一段景观挡土墙,长为 50m,连接既有景观挡土墙。该项目平均 分 5 个施工段施工,端缝为 20mm,第一施工段临河侧需沉 6 基础桩,基础方桩按梅花形布置(如图三所示) 围堰与沉桩工程同时开工再进行挡土墙施工,最后完成新建路面施工与栏杆安装。 项目部根据方案使用柴油锤击桩,遭附近居民投诉,监理随即叫停,要求更换沉桩方式。完工后,进 行挡土墙施工,挡土墙施工工序有:机械挖土、A、碎石垫层、基础模板、B、浇筑混凝土、立强身模板、 浇筑墙体、压顶采用一次性施工。

1.根据图 3 所示,该档土墙结构形式属哪种类型?端缝属哪种类型?

2.计算 a 的数值与第一段挡土墙基础方桩的根数。

3.监理叫停施工是否合理?柴油锤沉桩有哪些原因会影响居民?可以更换哪几种沉桩方式?

4.根据背景资料,正确写出 A. B 工序名称。

34

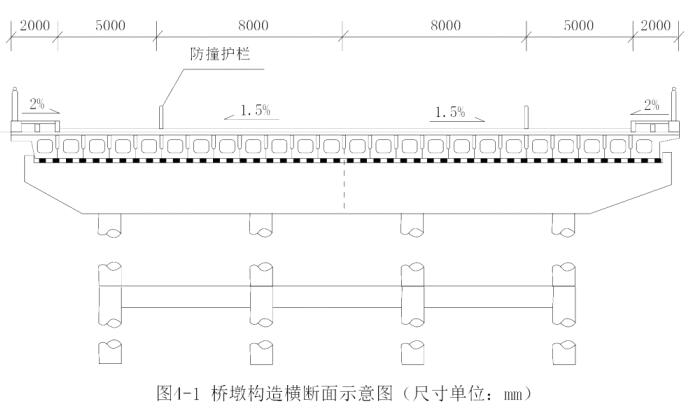

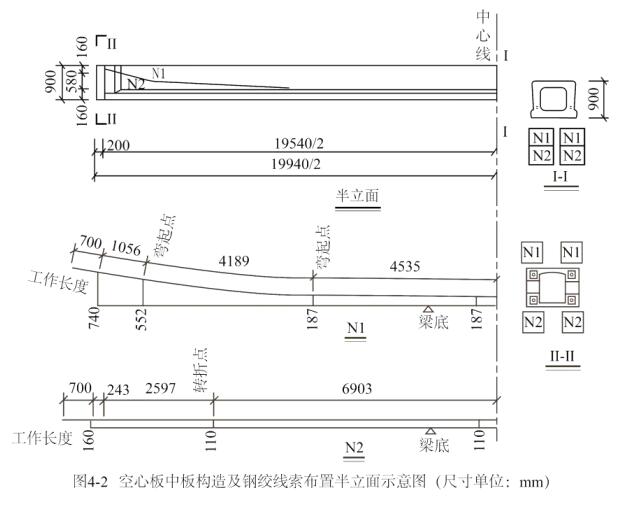

背景资料 某公司承建一座城市桥梁工程,双向四车道,桥跨布置为 4 联*(5*20m),上部结构为预应力混凝土 空心板,横断面布置空心板共 24 片。桥墩构造横断面如图 4-1 所示。空心板中板的预应力钢绞线设计有 N1、 N2 两种形式,均由同规格的单根钢绞线索组成,空心板中板构造及钢绞线索布置图如图 4-2 所示。

项目部编制的空心板专项施工方案有如下内容: 1.钢绞线采购进场时,材料员对钢绞线的包装、标志等材料进行查验,合格后入库存放。随后,项目 部组织开展钢绞线见证取样送检工作,检测项目包括质量等。 2.计算汇总空心板预应力钢绞线用量。 3.空心板预测侧模和芯模均采用定型钢模板、混凝土浇筑完成后及时组织对侧模及芯模进行拆除,以便最大程度的满足空心板预制进度。 4.空心板浇筑混凝土施工时,项目部对混凝土拌合物进行质量控制,分别在混凝土拌合站和预制厂浇 筑地点随机取样检测混凝土拌合物的坍落度,其值分别为 A 和 B,并对坍落度测值进行评定。

1.结合图 4-2,分别指出空心板预应力体系属于先张法和后张法、有粘结和无粘结预应力体系中的哪种 体系?

2.指出钢绞线存放的仓库需具备的条件。

3.补充施工方案(1)中钢绞线入库时材料员还需查验的资料;指出钢绞线见证取样还需检测的项目。

4.列示计算全桥空心板中板的钢绞线用量。(单位 m,计算结果保留 3 位小数)

5.分别指出施工方案(3)中空心板预制时侧模和芯模拆除所需满足的条件。指出施工方案(4)中坍 落度值 A、B 的大小关系,混凝土质量评定时应使用哪个数值?

35

背景资料 某公司承建一项城市主干路工程,长度 2.4km,在桩号 K1+180~K1+196 位置与铁路斜交,采用四跨地道 桥顶进下穿铁路的方案。为保证铁路正常通行,施工前由铁路管理部门对铁路线进行加固。顶进工作坑顶进 面采用放坡加网喷混凝土方式支护,其余三面采用钻孔灌注柱加桩间网喷支护,施工平面及剖面图如图 5-1、 5-2 所示。 项目部编制了地道桥基坑降水、支护、开挖、顶进方案并经过相关部门审批。施工流程如图 5-3 所示。 混凝士钻孔灌注桩施工过程包括以下内容:采用旋挖钻成孔,桩顶设置冠梁,钢筋笼主筋采用直螺纹套简连接,桩顶锚固钢筋按伸入冠梁长度 500mm 进行预留,混凝士浇筑至桩顶设计高程后,立即开始相邻桩的施工。

1.直螺纹连接套筒进场需要提供哪项报告?写出钢筋丝头加工和连接件检测专用工具的名称。

2.改正混凝土灌注桩施工过程的错误之处。

3.补全施工流程图中 A、B 名称。

4.地道桥每次顶进,除检查液压系统外,还应检查哪些部位的使用状况?

5.在每一顶程中测量的内容是哪些? 6.地道桥顶进施工应考虑的防排水措施是哪些?

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 35
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共5题
31 32 33 34 35
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
