单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
热力管道补偿器两侧支架偏心基准点应选择()。

A.补偿器边缘

B.管道固定点

C.管道转弯点

D.补偿器中心

A B C D
2
气动信号管道安装无法避免中间接头时,应采用()连接。

A.法兰

B.螺纹

C.卡套式接头

D.焊接

A B C D
3
新装110kV变压器注油后,在耐压试验前,必须静置()h。

A.6

B.12

C.48

D.24

A B C D
4
风力发电机塔筒就位紧固后,塔筒法兰内侧间隙大于0.5mm时的填充材料应采用()。

A.不锈钢片

B.紫铜片

C.铝合金片

D.青壳纸

A B C D
5
下列加固方式中,风管加固通常不采用的是()。

A.槽钢内支撑

B.钢管内支撑

C.圆钢内支撑

D.扁钢内支撑

A B C D
6
自动扶梯手带的运行速度相对梯级速度的最大允许偏差为()。

A.+1%

B.+2%

C.+3%

D.+5%

A B C D
7
将配制好的液态原料或湿料倒入设备及管道外壁设置的模具内的绝热方法是()。

A.填充法

B.拼砌法

C.浇注法

D.喷涂法

A B C D
8
塑料管道的水压试验为工作压力的()倍。

A.1.15

B.1.2

C.1.5

D.2

A B C D
9
下列不是七氟丙烷灭火装置组成的是()。

A.选择阀

B.液流单向阀

C.隔膜阀

D.安全阀

A B C D
10
球形罐壁板焊接措施不包括()。

A.先纵缝后环缝

B.一方向施焊

C.定位板固定

D.分段退焊

A B C D
11
光缆敷设时,以下不正确的是()。

A.牵引力应加在加强芯上

B.牵引力不超过150KG

C.牵引速度宜为10m/min

D.一次牵引长度2km

A B C D
12
在涂料层施工时会发生涂料回弹和大量漆雾飞扬现象的是()。

A.空气喷涂法

B.刷涂法

C.滚涂法

D.高压无气喷涂法

A B C D
13
润滑油的作用不包括()。

A.延长机械寿命

B.减少摩擦副摩擦

C.减少振动

D.使设备具有良好工作性能

A B C D
14
下列情形中,可不进行合同更的是()。

A.增加或减少合同中的任何工作

B.改变合同中任何工作的质量标准

C.改变工程的基线位置

D.合同中的工作,转由他人实施

A B C D
15
以下属于内部协调组织措施的是()。

A.会议

B.听从指令

C.明确责任

D.给予补偿

A B C D
16
关于接地模块的说法,错误的是()。

A.接地模块的顶面埋深不应小于0.6米

B.接地模块的间距不应小于模块长度的3~5倍

C.接地模块的接地干线应串联焊接成一个环路

D.接地模块的干线环路引出线不应少于2处

A B C D
17
关于设备采购商务评审时的做法,正确的是()。

A.对技术评审不合格的,不再做商务评审

B.评审时的相关商务专家不可外聘

C.潜在供应商的商务标无须逐条做出评价

D.在商务评审的基础上就能组织综合评审

A B C D
18
关于施工总平面图管理的说法,错误的是()。

A.工程实行施工总承包的,施工总平面的管理由总承包单位负责

B.应对施工总平面布置进行动态管理

C.分包可以随意更改施工平面图

D.应根据不同的施工阶段绘制阶段性的施工总平面图

A B C D
19
机电工程项目的资金使用考核指标不包括()。

A.资金周转率

B.资金占用率

C.资金产值率

D.资金利润率

A B C D
20
中间交接验收时,无需建设单位生产管理部门确认的工作是()。

A.管理文件汇总

B.系统吹扫情况

C.管道耐压试验

D.设备无损检测

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21

直驱式风电机组的组成系统包括()。

A.叶轮总成

B.测风系统

C.电控系统

D.齿轮变速

E.防雷保护

A B C D E
22

有色金属中,属于轻金属的是()。

A.镍合金

B.钛合金

C.铝合金

D.镁合金

E.铬合金

A B C D E
23
吊装载荷包括()。

A.被吊设备重量

B.吊臂

C.加固

D.吊钩重量

E.吊索重量

A B C D E
24
计量检定按其检定的目的和性质分为()。

A.首次检定

B.后续检定

C.强制检定

D.周期检定

E.仲裁检定

A B C D E
25
临时用电计量装置,现场不具备安装条件的,可按()。

A.电容量

B.使用时间

C.规定电价

D.用电电压

E.用电规划

A B C D E
26
单位工程质量控制资料检查记录说法正确的是()。

A.资料名称由施工单位填写

B.资料份数由监理单位填写

C.检查意见由监理公司填写

D.检查结论由建设单位填写

E.记录签字人为施工单位技术负责人

A B C D E
27
下列特种设备生产许可正确的是()。

A.热力管道必须是GB2级

B.燃气管道必须是GA1级

C.设计压力6MPA工艺管道必须是GC1级

D.设计压力5.3MPA,设计温度为460℃工艺管道应是GC1级

E.设计压动12MPA长输输油管道为GA1级

A B C D E
28
结构形状复杂和刚性大的厚大焊件焊接,选择的焊条应具备的特性包括()。

A.抗裂性好

B.强度高

C.刚性强

D.韧性好

E.塑性高

A B C D E
29
下列材料中,需要进行现场取样检测的有()。

A.电线电缆

B.水管橡塑保温

C.塑壳开关

D.风管岩棉保温

E.照明灯具

A B C D E
简答题(请根据背景资料,按要求作答)
30

某施工单位中标南方一高档商务楼机电工程项目,工程内容:建筑给排水、建筑电气、通风空调和智能化等。工程主要设备由建设单位指定品牌,施工单位组织采购。
商务楼空调采用风机盘管加新风系统,空调水为二管制系统,机房空调系统采用进口恒温恒湿空调机组,管道保温层采用岩棉管壳,用铁丝捆扎。商务楼机电工程施工时间正值夏季,商务楼空调系统进行带冷源的联合调试,空调系统试运行平稳。施工单位组织了项目竣工预验收,预验收中发现以下质量问题:

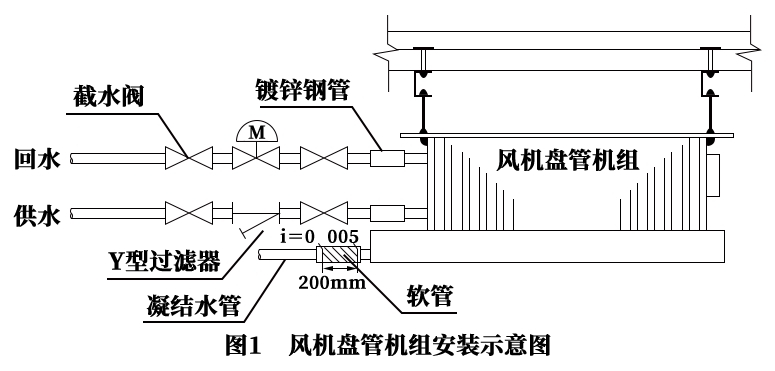

(1)风机盘管机组的安装资料中没查到水压试验记录,其安装如图所示。
(2)管道保温层的捆扎金属丝间距为400mm且每块捆扎1道。
(3)施工资料中的恒温恒湿机组无中文说明。
施工单位对预验收中存在的工程质量问题进行了整改并整理竣工资料,将工程项目移交建设单位。

1.风机盘管安装前应进行哪些试验?图中的风机盘管安装存在哪些错误?如何整改?
2.管道的保温施工是否符合要求?说明理由?
3.商务楼工程未进行带热源的系统联合试运行,是否可以进行竣工验收?
4.恒温恒湿空调机组无中文说明是否符合验收要求?如何改正?

31

某电力公司,承接某办公楼配电室安装工程,工程主要内容有,高低压成套配电柜,电力变压器,插接母线,槽钢,高压电缆采购及安装工程。
电力公司采购经理根据业主方采购有关规定,编制设备采购文件,部门工程师审核及项目经理审批后,实行采购。
疫情原因导致劳务人员无法从外省市来到该项目施工,劳务失衡,劳务与施工要求脱节,配电柜安装无法按计划进行,电力公司对劳务人员实行动态管理,调集本市劳务人员进行项目施工。

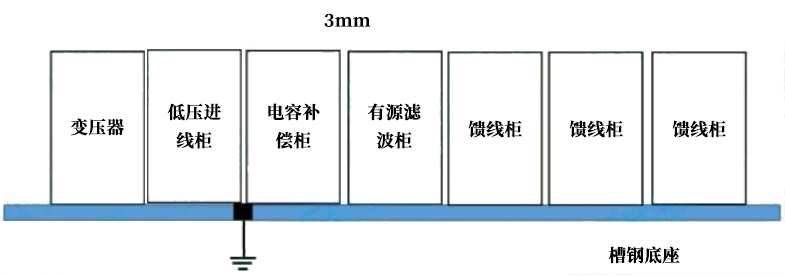

配电柜柜体安装固定好后,专业监理工程师检查指出,部分配电柜安装不符合规范要求(如图二),施工人员按要求进行整改。
敷设配电柜信号传输线时,质检员巡视中,发现信号传输线的线芯不符合设计要求。属不合格产品,要求施工人员停工,上报项目部,施工人员按要求将已敷设的信号线全部拆除。

1.设备采购文件编制依据包括哪些文件?本项目的设备采购文件的审批是否正确?
2.电力公司如何对劳务人员进行动态管理?对进场劳务人员有何要求?
3.写出图中整改的规范要求。柜体垂直度偏差及盘面偏差是多少?
4.当发现不合格的信号线时应如何处理?

32

某工程使用3台蒸汽发生器提供蒸汽,产生的蒸汽经集气缸汇集后,由一条蒸汽管道输送至用汽车间。热管蒸汽发生器部分数据见表3-1。蒸汽管道采用无缝钢管,材质为20号钢,蒸汽管道设计压力为1.0MPa,设计温度为190℃,属于GC2级压力管道。管道连接方式为氩电联焊,焊缝按照设计要求进行射线检测,管道阀门采用法兰,管道需要保温。蒸汽集汽缸数据见表3-2。工程所有设备、工艺管道、电气系统及自控系统等安装由A安装公司承担,B工程监理公司担任工程监理。



额定蒸发量(t/h)

1.0

额定蒸汽压力(MPa)

锅内水容积(L)

27

额定蒸汽温度(℃)

NOX排放(mg/m3

<30

机组重量(kg)

表3-1 热管蒸汽发生器部分数据

产品名称

集汽缸

产品编号



压力容器类型

II类

制造日期

设计压力

1.6MPa

耐压试验压力

2.2MPa

最高允许工作压力

设计温度

203℃

容器净重

296kg

主体材料

容积

0.28m3

工作介质

水蒸气

产品标准

制造许可级别

D

制造许可证编号

表3-2 蒸汽集汽缸数据

蒸汽管道的设计压力=1.0MPa 工程开工后,A公司根据特种设备的有关规定向特种设备安全部门提交了蒸汽管道和集气缸的施工告知书。监理工程师认为蒸汽发生器是整个系统压力和温度最高的设备,也应按特种设备的要求办理施工告知。

1.监理工程师要求蒸汽发生器也按特种设备的要求办理施工告知是否合理?说明理由。
2.管道安装中,哪些人员要持证上岗?
3.计算蒸汽管道的水压试验压力。蒸集汽缸能否与管道作为一个系统按管道试验压力进行试验?说明理由。
4.本工程施工需要哪些主要施工机械及工具?

33

某机电施工单位通过招标,总承包某超高层商务楼机电安装工程。承包范围:建筑给水排水、建筑电气、空调通风、消防和电梯工程等。工程所需的三联供机组和自动扶梯等主要设备己由建设单位通过招标选定制造厂家,且建设单位已与制造厂签订了三联供机组等设备的供货合同。
招标文件中、电梯和自动扶梯是由电梯制造厂负责安装及运维的。为方便现场协调,建设单位授权机电施工单位按主合同的招标条件与电梯制造厂签订供货和安装合同,工期为210d,不可延误,每延误一天扣罚5万元人民币。因电梯、自动扶梯是特种设备,机电施工单位对电梯制造厂进行安装资质等内容的审核,并检查了电梯制造厂提交的安装资料。
自动扶梯等设备进场验收合格,资料齐全。安装后,某台自动扶梯试运行时,发生机械传动部分故障,经检查是某个梯级轴(见下图)存在质量问题,影响了自动扶梯的安装精度和运行质量,损坏了中间传动环节,经制造厂提供零部件返工返修后,自动扶梯安装试运行合格,使整个工期耽误了14d,为此,建设单位扣罚了机电施工单位的延误费用,机电施工单位对扣罚的费用提出异议。

1.三联供机组、电梯和自动扶梯应分别由哪个单位负责监造?
2.自动扶梯进场验收的技术资料必须提供哪些文件的复印件?随机文件有哪些内容?

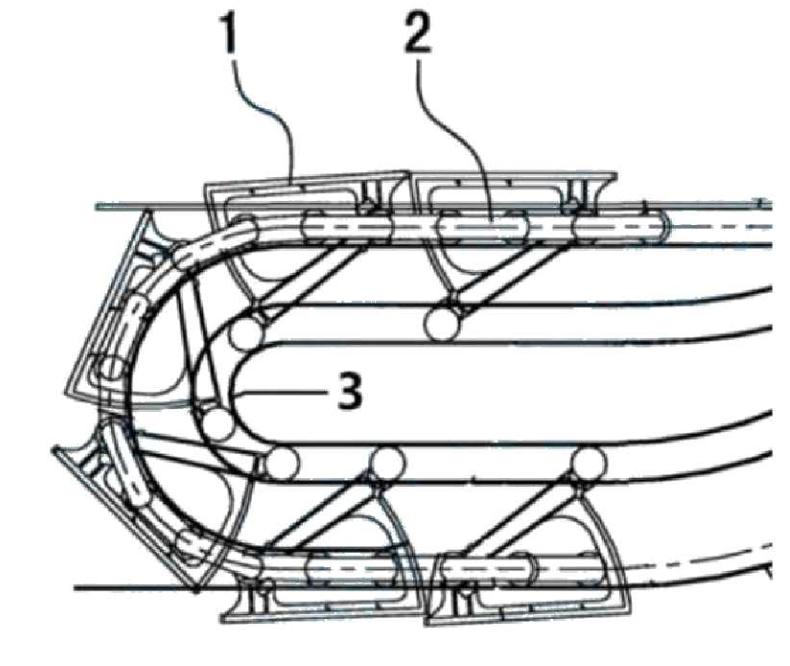

3.自动扶梯机械联动部分安装示意图中的①②③分别表示什么部件?
4.自动扶梯设备制造对安装精度的影响主要是哪几个原因?直接影响自动扶梯设备运行质量的有哪几个原因?
5.建设单位扣罚了机电施工单位多少延误费用?是否正确?说明理由。机电施工单位应如何处理?

34

A施工单位中标北方某石油炼化项目,项目的冷换框架采用模块化安装,将整个冷换框架分成4个模块,最大一个模块重132t,体积12m×18m×26m,并在项目旁设立预制厂,进行模块钢结构制作、换热器安装、管道敷设、电缆桥架安装和照明灯具安装等。由项目部对模块的制造质量、进度、安全等方面进行全过程管理。
A施工单位进场后,策划了节水、节地、绿色施工内容,组织单位工程绿色施工的施工阶段评价。对预制厂的模块制造进行危险识别,识别了触电、物体打击等风险。监理工程师要求项目部完善策划。
在气温-18℃时,采购的低合金材料运抵预制厂,项目部质检员抽查了材料质量,并在材料下料切割时,抽查了钢材切割面有无裂纹和大于1mm 的缺棱,对变形的型材,在露天进行冷矫正,项目部质量经理机电发现问题后,及时进行纠正。
模块制造完成后,采用1台750t履带吊和1台250t履带吊及平衡梁的抬吊方式安装就位。
模块建造费用见下表,项目部用赢得值法分析项目的相关偏差,指导项目运行,经过4个月的紧张施工,单位工程陆续具备验收条件。

第一个月底时累计(万元)

第二个月底时累计(万元)

第三个月底时累计(万元)

第四个月底时累计(万元)

已完工程预算费用

600

960

1350

1680

计划工程预算费用

550

950

1500

1700

已完工程实际费用

660

1080

1580

1760

表5-模块建造费用

1.项目部的绿色施工策划还应补充哪些内容?单位工程施工阶段的绿色施工评价由谁组织并由哪些单位参加?
2.项目部还应在预制厂识别出模块制造时的哪些风险?
3.在型钢矫正和切割面检查方面有什么不妥和遗漏之处?
4.吊装作业中的平衡梁有何作用?
5.第二月底到第三月底期间,项目进度超前还是落后了多少万元?此期间项目盈利还是亏损了多少万元?

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 34
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共9题
21 22 23 24 25 26 27 28 29
简答题每题20分 共5题
30 31 32 33 34
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
