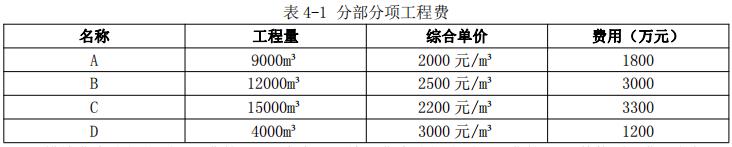

某施工单位承接一工程,双方按《建设项目工程总承包合同(示范文本)》(GF-2020-0216)签订 了工程总承包合同。合同部分内容:质量为合格,工期 6 个月,按月度完成量的 85%支付进度款,分部分项工程费见表 4-1
措施费为分部分项工程费的 16%,安全文明施工费为分部分项工程费的 6%,其他项目费用包括:

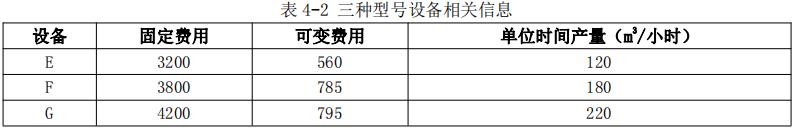

暂列金额 100 万元,分包专业工程暂估价为 200 万元。另计总包服务费 5%。规费费率为 2.05%,增值 税率 9%。 工程施工设备从以下三种型号中选择,设备每天使用时间均为 8 小时,设备相关信息见表 4-2。
施工单位进场后,技术人员发现土建图纸中,缺少了建筑总平面图,要求建设单位补发。按照施 工平面管理总体要求包括满足施工要求,不损害公众利益等内容,绘制了施工平面布置图,满足了施 工需要。 施工单位为保证施工进度,针对编制的劳动力需用计划,综合考虑现有工作量、劳动力投入量、 劳动效率、材料供应能力等因素,进行了钢筋加工劳动力调整。在 20 天内完成了 3000t 钢筋加工制 作任务,满足了施工进度要求。
