2023一级建造师《建设工程项目管理》真题答案及解析

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

下列质量管理数理统计方法中,采用 ABC 分类管理法的是( )。

A.排列图法

B.分层法

C.直方图法

D.因果分析法

A B C D
2

组织论的观点认为系统的组织是由( )决定。

A.系统的目标

B.系统的活动

C.系统的结构

D.系统的流程

A B C D
3

根据《建筑施工组织设计规范》,按照编制对象不同,施工组织设计分为( )。

A.施工组织总设计、单位工程施工组织设计和施工方案

B.单位工程施工组织设计、分部工程施工组织设计和施工方案

C.单位工程施工组织设计、施工方案和专项施工指导书

D.施工组织总设计、分部工程施工组织设计和施工部署

A B C D
4

下列施工承包合同计价方式中,承包商承担风险最小的是( )。

A.变动单价合同

B.固定总价合同

C.固定单价合同

D.变动总价合同

A B C D
5

《建设工程监理合同(示范文本)》规定,监理人更换总监理工程师时,应提前( )天向委 托人书面报告。

A.7

B.3

C.5

D.14

A B C D
6

以项目施工方案为依据,通过施工预算编制而形成的的成本计划是( )。

A.竞争性成本计划

B.实施性成本计划

C.指导性成本计划

D.预测性成本计划

A B C D
7

装配式建筑施工中,预制混凝土构件出厂时的混凝土强度不应低于设计强度的( )。

A.50%

B.90%

C.75%

D.100%

A B C D
8

成本管理的每一个环节是相互联系和相互作用的,其中成本决策的前提是( )。

A.成本计划

B.成本预测

C.成本核算

D.成本考核

A B C D
9

建设工程项目实施阶段的策划时间是( )。

A.在建设项目立项之后

B.在建设项目施工招标之前

C.在建设项目可行性研究之前

D.在建设项目建议书批准之后

A B C D
10

某项目因材料质量检验不严引发质量事故。该质量事故发生的原因是( )。

A.技术原因

B.社会、经济原因

C.人为事故原因

D.管理原因

A B C D
11

在工程网络计划执行中,关键线路的实际进度落后于进度计划时,应在尚未完成的关键工作 中,选择( )的工作赶工。

A.资源强度大或费率高

B.资源强度小或费率低

C.资源强度大或费率低

D.资源强度小或费率高

A B C D
12

下列工作任务中,属于施工进度控制任务的是( )。

A.控制项目招标工作的进度

B.编制设计图纸的出图计划

C.编制项目生产机具需求计划

D.组织工程设备的加工制造

A B C D
13

根据《财政部关于印发《企业产品成本核算制度(试行)的通知》,下列费用中可以列入“直 接材料”成本项目的是( )。

A.周转材料租赁费

B.材料搬运费

C.材料装卸与保管费

D.检验试验费

A B C D
14

在人口稠密区进行施工作业时,停止强噪声施工的时段一般是( )。

A.晚上 11 时到次日早 6 时

B.晚上 9 时到次日早 5 时

C.晚上 10 时到次日早 6 时

D.晚上 8 时到次日早 8 时

A B C D
15

建设工程总进度目标论证的工作包括:①进度计划系统的结构分析;②项目结构分析;③编 制各层进度计划;④项目的工作编码。上述工作的正确顺序是( )。

A.①-②-③-④

B.③-②-①-④

C.②-①-④-③

D.④-①-②-③

A B C D
16

省级人民政府建设行政主管部门对质量监督管理机构人员岗位考核的频次是( )。

A.每两年一次

B.每半年一次

C.每年一次

D.每三年一次

A B C D
17

根据《建设工序施工合同(示范文本)》通用合同条款规定的优先解释顺序,排在投标函及 其附录之前的文件是( )。

A.招标文件

B.专用合同条款

C.通用合同条款

D.中标通知书

A B C D
18

根据《建设工程监理规范》下列工作中,属于工程监理任务的是( )。

A.编制施工预算

B.验收隐蔽工程

C.编制施工进度计划

D.组织工程竣工验收

A B C D
19

下列施工成本分析方法中,最适用于分析各因素对成本影响程度的是( )。

A.相关比率法

B.比重分析法

C.动态比率法

D.连环置换法

A B C D
20

某项目在施工化粪池时,为确保安全,在开挖的基坑边,既设立了防护栏及警示牌,又设立 了照明灯及夜间警示红灯。这体现了安全事故隐患治理的( )原则。

A.重点治理

B.冗余安全度治理

C.单项隐患综合治理

D.预防与减灾并重治理

A B C D
21

施工过程质量验收环节中,应由总监理工程师组织验收的是( )

A.检验批质量验收

B.分项工程质量验收

C.分部工程质量验收

D.竣工质量验收

A B C D
22

根据《建设工程施工合同(示范文本)》,在合同实施过程中发生的下列事项中,属于工程 变更的是( )

A.更换施工技术负责人

B.改动工程的施工顺序

C.提供错误的地质资料

D.删除工作交他人实施

A B C D
23

项目信息门户建立和运行的理论基础是( )。

A.协同优化

B.综合集成

C.远程合作

D.网络互联

A B C D
24

某工程网络计划中,M 工作的持续时间为 2 天,自由时差为 1 天,该工作有三项紧后工作紧后 工作的最早开始时间分别为第 5 天,第 6 天,第 8 天,总时差分别为 3、2、1,则 M 工作的最迟开始 时间为第( )天。

A.3

B.5

C.4

D.6

A B C D
25

根据《建设工程施工合同(示范文本)》,项目经理应常驻施工现场,确需离开施工现场时 应( )。

A.事先通知发包人,并取得上级单位的书面同意

B.事先通知监理人,并取得发包人的书面同意

C.取得监理人的书面同意,并报告上级单位

D.取得监理人的书面同意,并报告发包人

A B C D
26

下列施工质量缺陷问题,可不作处理的是( )。

A.混凝土结构出现了 0.4mm 宽裂缝

B.混凝土结构误用了安定性不合格水泥

C.预应力构件张拉系数不满足设计要求

D.混凝土现浇楼面平整度偏差 10mm

A B C D
27

根据《安全生产许可条例》,对建筑施工企业安全许可证的颁发进行监督指导的是( )。

A.国务院住房和城乡建设主管部门

B.国务院发展与改革主管部门

C.国务院安全生产监督管理主管部门

D.国务院应急管理主管部门

A B C D
28

与质量保证金方式相比,质量保证金保函的特点是( )。

A.有利于加大承包人的缺陷维修责任

B.有利于业主降低质量保证风险

C.有利于降低承包人维修缺陷的费用

D.有利于承包人提前取回被扣留的现金

A B C D
29

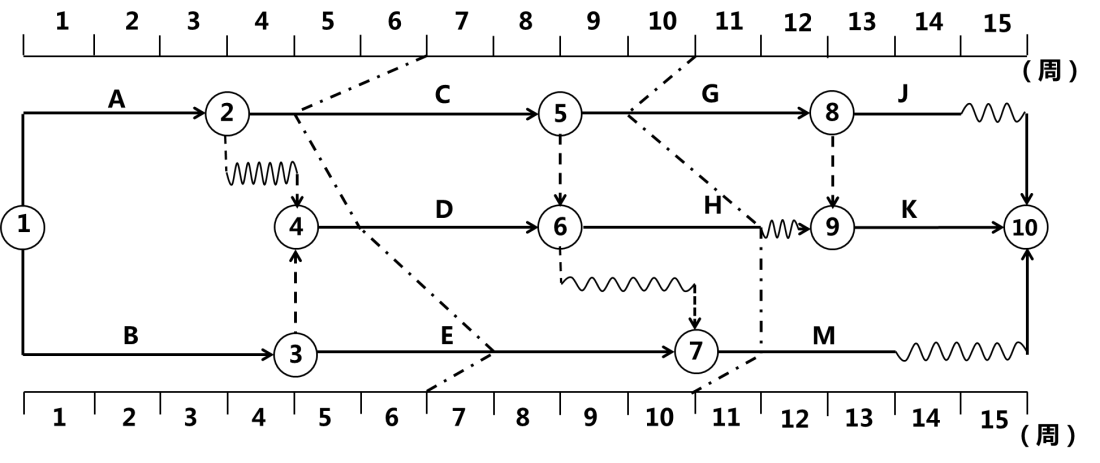

某工程双代号网络计划如下图所示(时间单位:周)其中关键线路有( )条。



A.1

B.3

C.2

D.4

A B C D
30

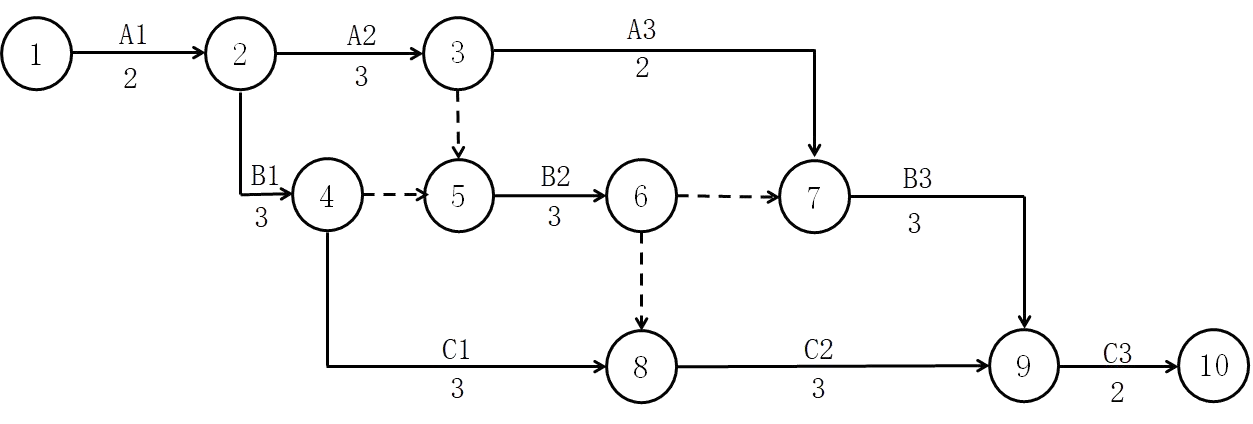

某工程单代号搭接网络计划如下图所示(时间单位:天),该工程的计算工期为( )。

A.24

B.26

C.30

D.27

A B C D
31

根据《建设工程施工合同(示范文本)》,招标发包工程的基准日期是( )前 28 天的日期。

A.投标截止日期

B.合同签订日

C.开工日

D.中标通知书发出日

A B C D
32

根据项目目标动态控制工作程序,下列工作中,属于项目目标动态控制的准备工作是( )。

A.确定项目目标控制措施

B.进下项目目标对比

C.手机项目目标实际值

D.进行项目目标分解

A B C D
33

建设项目的职业健康安全和环境管理涉及大量的露天作业,受到气候条件、工程地质和水文 地质、地理条件和地域资源等不可控因素的影响较大,反映出职业健康安全与环境管理具有( )特 点。

A.多样性

B.复杂性

C.多变性

D.协调性

A B C D
34

建设工程项目信息管理的目的是通过对项目信息传输的有效组织和控制,为项目( )提供 增值服务。

A.运营维护

B.建设

C.档案管理

D.数据处理

A B C D
35

关于施工材料费控制的说法,正确的是( )。

A.主要控制材料的采购价格

B.应由施工作业者包干控制

C.应遵循“量价分离”原则

D.主要是定额控制

A B C D
36

根据《建筑施工组织设计规范》,专业承包工程的施工方案由( )审批。

A.施工总承包单位技术负责人或其授权的技术人员

B.施工总承包项目技术负责人或其授权的技术人员

C.专业承包单位技术负责人或其授权的技术人员

D.专业承包项目技术负责人或其授权的技术人员

A B C D
37

某项目施工成本数据如下表。应用差额计算法分析,该项目成本降低率提高对于成本降低额 的影响是( )。



A.1.2

B.0.6

C.1.1

D.1.8

A B C D
38

下列施工质量事故预防措施中,属于严格按照基本建设程序办事的是( )。

A.严格控制建筑材料质量

B.禁止任意修改设计和不按图纸施工

C.严禁脚手架超载堆放材料

D.推行终身职业技能培训制度

A B C D
39

项目质量控制包括下列活动:①评价分析;②设定目标;③测量检查;④纠正偏差,上述活 动的正确顺序是( )。

A.②-①-④-③

B.③-①-④-②

C.②-③-①-④

D.③-④-②-①

A B C D
40

关于现场围挡的说法,正确的是( )。

A.沿工地四周可以不连续设置围挡

B.市区主要路段的工地围挡设置高度不低于 2.2m

C.围挡材料必须采用机制砖类坚固材料

D.涉及市容景观路段的工地围挡设置高度不低于 2.5m

A B C D
41

成本管理的基础工作是多方面的,其中最根本最重要的基础工作是( )。

A.建立成本管理计划体系

B.建立成本管理核算体系

C.建立成本管理程序体系

D.建立成本管理责任体系

A B C D
42

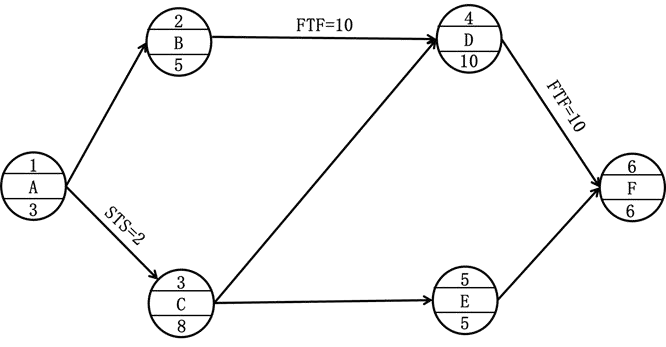

某分部工程双代号网络计划如下图所示(时间单位:天)。若计划工期等于计算工期,关于 工作时间参数的说法,正确的是( )。



A.工作 A2 的自由时差是 1 天

B.工作 B2 的最迟完成时间是第 8 天

C.工作 C2 的总时差是 1 天

D.工作 B3 的最早开始时间是第 7 天

A B C D
43

关于组织结构模式和组织分工的说法,正确的( )。

A.组织结构模式是动态的,组织分工是相对静态的

B.组织结构模式是相对静态,组织分工是相对动态的

C.组织结构模式和组织分工都是相对静态的

D.组织结构模式和组织分工都是动态的

A B C D
44

项目管理过程中,当使用管理职能分工表不足以明确每个工作部门的管理职能时,通常解决 的方法是( )。

A.明确管理职能的管理过程

B.辅以管理职能分工描述书

C.强化各部门的管理职能

D.辅以岗位责任描述书

A B C D
45

根据《建设工程项目管理规范》项目管理规划应包括的内容是( )。

A.项目管理规划大纲和项目管理策划

B.项目管理策划和项目质量实施规划

C.项目管理配套策划项目管理实施策划

D.项目管理规划大纲项目管理实施规划

A B C D
46

下列工作内容中,属于施工单位质量责任及义务的是( )。

A.组织建设工程的竣工验收

B.提供真实的地质、测量、水文等勘察成果

C.采取旁站、巡视和平行检验方式对工程质量进行监督

D.严格工序管理,做好隐蔽工程的质量验收、记录

A B C D
47

某工程中期检查时,已完工作预算费用为 820 万元,计划工作预算费用为 800 万元,已完工 作实际费用为 860 万元,则中期检查时,该工程的费用绩效指数为( )。

A.0.953

B.1.025

C.0.930

D.1.075

A B C D
48

关于施工预算和施工图预算的说法,正确的是( )。

A.两算对比的方法有实物对比法和金额对比法

B.一般情况下施工预算的材料消耗量比施工图预算的材料消耗量高

C.施工预算和施工图预算既适用于发包人,也适用于承包人

D.施工预算的编制以预算定额为依据,施工图预算的编制以施工定额为依据

A B C D
49

关于施工现场宿舍安全卫生要求的说法,正确的是( )

A.现场宿舍每间居住人数不得超过 18 人

B.现场宿舍内应设置生活用品专柜及垃圾桶

C.现场宿舍的室内净高不得小于 2.1m

D.现场宿舍通道宽度不得小于 0.6m

A B C D
50

对国际工程承包合同,采用争端裁决委员会(DAB)方式处理解决合同争端的特点是( )。

A.具有中立性和终局性并有利于保护守约方权益

B.具有强制性和终局性并有利于争端决定的执行

C.具有中立性和专业性并有利于解决早期争端

D.具有专业性和强制性并有利于快速启动仲裁

A B C D
51

项目风险管理过程中,属于项目风险评估任务的是( )。

A.分析各种风险的损失量

B.确定各种风险因素

C.编制项目风险清单

D.分析风险应对策略的可行性

A B C D
52

下列安全生产管理预警体系的构成要素中,属于企业内部管理不良预警系统( )。

A.自然环境突变的预警

B.政策法规变化的预警

C.技术变化的预警

D.质量管理预警

A B C D
53

物资采购合同中对委托运输部门或单位代运的产品,其交货期限一般以( )的日期为准。

A.所发运的产品到达收货人所在地

B.承运单位开始运输产品时

C.供货方发运产品时承运单位签发

D.供货方向承运单位提出交货申请

A B C D
54

应用曲线法进行施工成本偏差分析时,已完工作实际费用曲线与已完工作预算费用曲线的竖 向距离,表示( )。

A.进度累计偏差

B.进度局部偏差

C.费用局部偏差

D.费用累计偏差

A B C D
55

对施工质量应进行动态控制。下列工作中,属于事前质量控制的是( )。

A.工序质量控制

B.质量控制点的检查

C.质量管理点的设置

D.工序质量偏差的纠正

A B C D
56

下列装配式混凝土建筑预制构件中,应根据设计要求确定是否进行结构性能检验及其检验方 式的是( )。

A.简支受弯的预制板

B.简支受弯的预制梁

C.叠合板预制底板

D.叠合梁构件

A B C D
57

下列文件中,既是业主方控制设计进度的依据,也是设计方进度控制依据( )。

A.设计准备阶段工作进度计划

B.设计和施工招标文件

C.设计图纸出图计划

D.施工图设计审查计划

A B C D
58

美国建筑师学会(AIA)颁布的施工合同通用条件将保险分为( )三个部分。

A.工程一切险、意外伤害保险、保证保险

B.承包商责任保险、意外伤害保险、保证保险

C.承包商责任保险、业主责任保险、财产保险

D.工程一切险、业主责任保险、财产保险

A B C D
59

建设工程项目质量控制体系的建立包括下列工作:①制定质量控制制度;②编制质量控制计 划;③建立系统质量控制网络;④分析质量控制界面;上述工作的正确顺序是( )。

A.①-②-③-④

B.①-③-②-④

C.③-①-④-②

D.①-③-②-④

A B C D
60

下列生产安全事故应急预案的相关内容中,属于现场处置方案内容的是( )。

A.应急演练总结

B.事故特征分析

C.应急经费安排

D.事故整改措施

A B C D
61

根据《建设工程施工劳务分包合同(示范文本)》,属于劳务分包人责任和义务的是( )。

A.满足劳务作业所需的能源供应

B.负责编制施工组织设计

C.为从事危险作业的职工办理意外伤害保险

D.对工程的工期和质量向发包人负责

A B C D
62

工程网络计划在执行过程中,需根据检查情况进行调整,当实际情况要求改变施工顺序时, 应当优先调整的内容是( )。

A.压缩关键线路的长度

B.调整非关键工作的时差

C.改变工作的逻辑关系

D.加强资源投入的强度

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
63

项目管理机构实施成本控制的依据包括( )。

A.质量验收记录

B.合同文件

C.成本计划

D.进度报告

E.工程变更资料

A B C D E
64

根据《建设工程施工专业分包合同(示范文本)》,分包人责任和义务包括( )。

A.提供具备施工条件的施工场地

B.协调与同一施工场地的其他分包人之间的配合

C.编制、提交分包工程详细的施工组织设计

D.直接向工程师提交分包工程进度统计表

E.负责已完工程交付前的成品保护

A B C D E
65

英国合同审定联合会制定的建筑工程合同条件(JCT98)的适用条件包括( )。

A.传统的施工总承包项目

B.工程量清单单价合同

C.工期较长的大型项目

D.设计和项目管理之间配合度高

E.要求业主项目管理人员有丰富的经验

A B C D E
66

建设工程施工安全技术交底的主要内容包括( )。

A.本工程项目的施工作业特点和危险点

B.作业过程中应注意的安全事项

C.针对危险点的具体预防措施

D.事故报告的程序与基本要求

E.发生事故后应采取的避难和急救措施

A B C D E
67

根据《建设工程项目管理规范》,项目管理机构负责人的权限有( )。

A.参与组建项目管理机构

B.主持项目管理机构工作

C.参与签订合同

D.负责与项目相关方的协调决策

E.主持选定施工分包单位

A B C D E
68

双代号中虚箭线的作用包括( )。

A.强调作用

B.联系作用

C.区分作用

D.断路作用

E.分层作用

A B C D E
69

按费用构成要素划分,下列建筑安装工程费用中,应计入企业管理费的有( )。

A.管理人员费

B.材料采购及保管费

C.特殊情况下支付的工资

D.固定资产使用费

E.工具用具使用费

A B C D E
70

项目监理机构对施工作业质量进行监督检查的形式有( )。

A.现场旁站

B.巡视

C.现场互检

D.现场专检

E.平行检验

A B C D E
71

关于施工成本考核的说法,正确的有( )。

A.公司应以项目成本计划的数量指标作为对项目管理机构成本考核的主要指标

B.成本考核可以衡量成本降低的实际成果

C.成本考核的主要依据是成本计划确定的各类指标

D.成本考核要总结和评价成本指标的完成情况

E.项目管理机构应根据成本考核结果对相关人员进行奖惩

A B C D E
72

竣工验收合格工程的移交是建设工程项目合同实施过程中的一个重要的里程碑。该事件代表 ( )。

A.承包人履约义务的结束

B.业主认可并接收工程

C.工程照管责任的转移

D.承包人保修责任的开始

E.工程所有权的转让

A B C D E
73

根据《建设工程项目管理规范》,项目管理规划大纲的内容包括( )。

A.项目质量管理

B.项目总体工作安排

C.设计与技术措施

D.项目收尾管理

E.风险管理计划

A B C D E
74

施工项目成本核算的方法主要有( )。

A.业务核算法

B.差额计算法

C.因素分析法

D.表格核算法

E.会计核算法

A B C D E
75

项目质量控制体系的运行环境主要包括( )。

A.质量管理的动力机制

B.项目的合同结构

C.质量管理的持续改进机制

D.质量管理的资源配置

E.质量管理的组织制度

A B C D E
76

建设单位的建设工程项目质量控制责任和义务包括( )。

A.对涉及结构安全的试块、试件及有关材料进行检测

B.依法对工程建设相关的主要设备、材料的采购进行招标

C.隐蔽工程在隐蔽前通知监理单位和建设工程质量监督机构

D.在开工前按照国家相关规定办理工程质量监督手续

E.在建设工程竣工验收后向有关部门移交建设项目档案

A B C D E
77

下列建设工程项目进度控制的措施中,属于组织措施的有( )。

A.编制进度控制的工作流程

B.进度控制会议的组织设计

C.编制相应的资源需求计划

D.为实现进度目标变更设计

E.明确调整进度计划的管理职能

A B C D E
78

政府对工程质量监督管理的内容包括( )。

A.抽查主要建筑材料、建筑物配件的质量

B.组织工程竣工验收

C.抽查工程结算文件的编制质量

D.抽查工程质量责任文件和质量检测单位的工程质量行为

E.组织或参与工程质量事故调查处理

A B C D E
79

工程施工质量验收环节中,需要进行观感质量验收的有( )。

A.检验批质量验收

B.分部工程质量验收

C.分项工程质量验收

D.单位工程质量验收

E.装配式结构质量验收

A B C D E
80

根据《建筑施工组织设计规范》,施工方案内容的主要内容包括( )。

A.施工平面布置

B.施工进度计划

C.施工成本计划

D.资源配置计划

E.施工方法与工艺要求

A B C D E
81

关于生产安全事故应急预案管理的说法,正确的有( )。

A.非参建单位的安全生产及应急管理方面的专家,均可受邀参加应急方案评审

B.地方各级人民政府应急管理部门的应急预案,应报同级人民政府备案

C.生产经营单位应每年至少组织 2 次综合应急预案演练或者专项应急预案演练

D.生产经营单位应每半年至少组织 1 次现场处置方案演练

E.面临的风险发生重大变化时,应急预案应当及时修订并归档

A B C D E
82

根据 FIDIC《施工合同条件》,不可抗力事件需满足的条件有( )。

A.一方无法控制

B.不主要归因于他方

C.该方在签订合同条件前对其合理预防

D.发生后将导致合同非正常终止

E.发生后该方不能合理避免或克服

A B C D E
83

在建设工程项目决策阶段,建设单位职业健康安全和环境管理的任务包括( )。

A.办理有关安全生产与环境保护方面的各种审批手续

B.委托相关单位进行建设工程项目环境影响评价

C.提出生产安全事故防范的指导意见

D.提出保障施工作业人员安全和预防生产安全事故的措施建议

E.提供建设工程有关安全事故措施的资料

A B C D E
84

下列成本管理的措施中,属于组织措施的有( )。

A.进行技术经济分析,确定最佳的施工方案

B.对成本管理目标进行风险分析,并制定防范对策

C.编制成本管理工作计划

D.编制资金使用计划,确定成本管理目标

E.确定合理详细的成本管理工作流程

A B C D E
85

建设工程项目决策阶段管理工作的主要任务是确定项目的定义,包括的内容有( )。

A.确定和落实项目设备品牌

B.确定建设项目的质量目标

C.确定和落实项目建设资金

D.确定和落实设计单位

E.确定和落实建设地点

A B C D E
86

与邀请招标方式相比,公开招标方式的特点有( )。

A.招标人有较大的选择范围

B.资格审查和评标的工作量大

C.有利于降低招标采购的费用

D.有利于合理限制不良投标人

E.有利于保证竞争的公平性

A B C D E
87

单代号网络计划中,关键线路是指( )的线路。

A.自始至终全部由关键工作组成

B.自始至终全部由关键节点组成

C.总的工作持续时间最长

D.相邻两项工作之间间隔时间均为零的关键工作组成

E.自由时差为零的工作组成

A B C D E
88

根据《招标投标法实施条例》,下列招标人的行为中,属于以不合理条件限制、排斥潜在投 标人或者投标人的有( )。

A.要求投标人的性质必须是国有企业

B.设定的资格条件明显高于招标项目的实际需要

C.以项目所在地的业绩作为评标加分条件

D.要求投标人不得以联合体的形式投标

E.在技术文件中明确了主要设备的性能指标

A B C D E
89

关于双代号网络计划中关键工作的说法,正确的有( )。

A.关键工作的总时差最小

B.关键工作间的时距必为零

C.关键工作可以在非关键线路上

D.关键线路上相邻关键工作之间的间隔时间必为零

E.关键工作的自由时差全部为零

A B C D E
90

施工现场空气污染的防治要求有( )。

A.施工现场垃圾渣土要及时清理出现场

B.施工现场道路应指定专人定期洒水清扫

C.工地茶炉应尽量采用电热水器

D.及时焚烧施工现场的油毡、橡胶、各种包装物等废弃物品

E.车辆开出工地要做到不带泥砂,基本做到不撒土、不扬尘

A B C D E
91

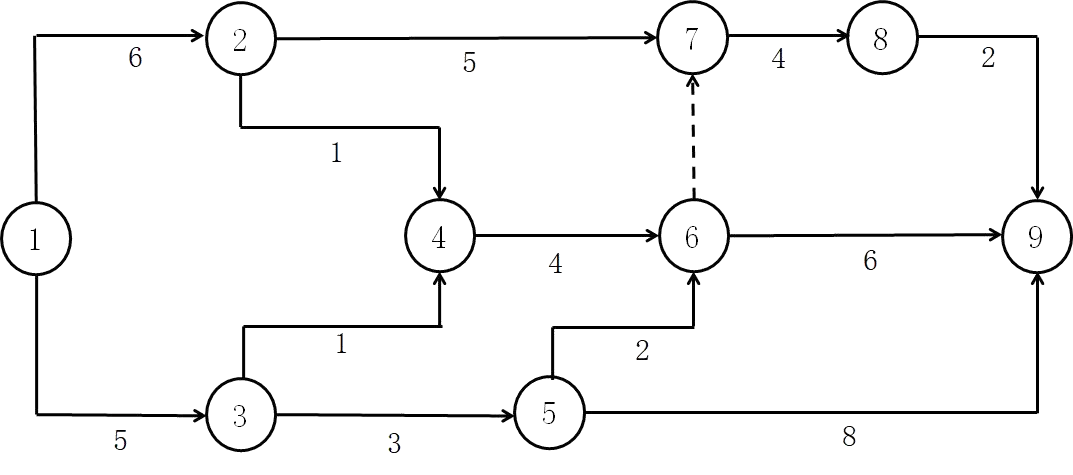

某工程双代号时标网络计划执行至第 6 周末和第 10 周末检查进度时,实际进度前锋线如下图 所示。下列分析结论中,正确的有( )。







A.第 6 周末检查进度时,工作 D 拖后 1 周,影响工期 1 周

B.第 10 周末检查进度时,工作 G 拖后 1 周,不影响工期

C.第 6 周末检查进度时,工作 C 拖后 2 周,影响工期 2 周

D.第 6 周末检查进度时,工作 E 提前 1 周,不影响工期

E.第 10 周末检查进度时,工作 H 已提前完成,不影响工期

A B C D E
92

工程网络计划中,工作 N 有紧后工作,确定其总时差的方法有( )。

A.工作 N 的最迟完成时间减去其最早完成时间

B.工作 N 紧后工作的最早开始时间减去工作 N 的最早完成时间

C.工作 N 紧后工作的自由时差加工作 N 与该紧后工作之间时距的最小值

D.工作 N 与其紧后工作之间间隔时间的最小值

E.工作 N 紧后工作的总时差加工作 N 与该紧后工作之间间隔时间的最小值

A B C D E
剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 92
单选题每题1分 共62题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 61 62
多选题每题2分 共30题
63 64 65 66 67 68 69 70 71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 87 88 89 90 91 92
